徐大堡核电厂1号机组首批核级机械模块Q223、Q233、Q240顺利发货交付
2025-06-04 09:30
收藏

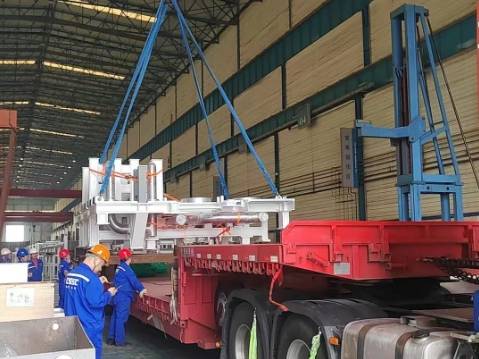

近日,徐大堡核电厂1号机组核反应堆厂房首批核级机械模块Q223、Q233、Q240在大连船舶重工集团有限公司制造完成并顺利通过出厂验收,发货交付徐大堡核电项目现场。

面对该批设备采购交付滞后、技术要求高、制造工艺复杂、工期紧张等多重挑战,辽宁核电联合中国核电工程有限公司、设计院及大连船舶重工集团成立项目团队,实施联合办公机制,对设备质量、进度、技术问题进行“日跟踪、周评估”动态管控,第一时间破解设计、技术及工艺难题,历经3个月成功完成1号机组首批核级关键模块(Q223、Q233、Q240)制造任务,顺利通过验收并装车发运,为核岛关键路径施工创造有利条件。
后续,辽宁核电设备采购处将继续与总包方、设备制造厂密切协作、靠前管理,全力保障徐大堡核电项目高质量建设。
