6月25日路透社报道,美国宾夕法尼亚州三哩岛核电站的业主Constellation Energy公司高管表示,该核电站可能于2027年重启,较原计划提前约一年。此前,该核电站已启动快速接入区域电网的程序。

三哩岛核电站因1979年发生的部分熔毁事故闻名,该事件曾导致美国核工业发展陷入停滞。此次拟重启的反应堆并非事故相关机组,且已于2019年因经济原因关闭。Constellation去年9月与微软达成20年购电协议,为重启计划铺平道路。该协议被视为大型科技公司为支持人工智能扩张而加速布局清洁能源的标志性举措。

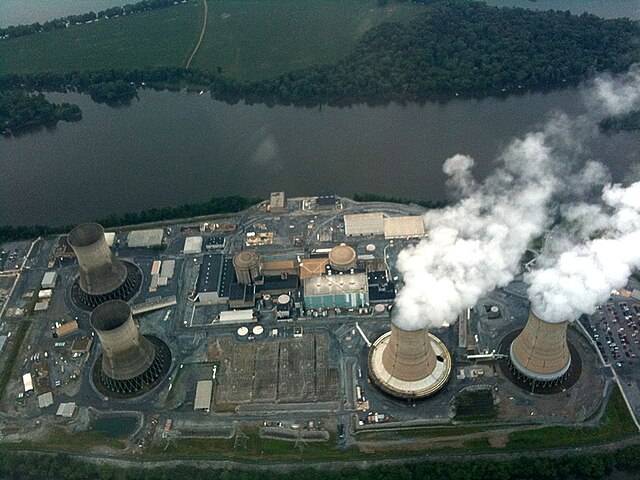

Constellation首席执行官乔·多明格斯(Joe Dominguez)在核电站现场活动中表示:“关闭这家核电站是一个错误,但我们不会沉湎于过去。”活动现场可见巨型冷却塔及即将以“克兰清洁能源中心”名义恢复运营的核设施。
Constellation称,核电站当前状态与2019年关闭时基本一致,重启工作主要围绕规划与人员招聘展开。公司已订购主变压器、燃料等关键设备,恢复供水系统,并完成基础设施检查以满足许可审批要求。去年宣布重启时,公司预计投产时间为2028年,但因电力项目接入区域电网需较长时间,进度一度被认为可能放缓。多明格斯周三强调:“一旦PJM完成连接,我们即可启动。”
PJM Interconnection运营的区域电网覆盖13个州及哥伦比亚特区约6700万客户。为缓解数据中心扩张带来的电网接入瓶颈,PJM已加快部分项目审批流程。宾夕法尼亚州州长乔什·夏皮罗(Josh Shapiro)在活动中表示,克兰核电站是PJM加速推进项目中规模最大的一例,并称“宾夕法尼亚州的未来就在这里”。
目前,美国尚未有完全关闭的核电站成功重启,但密歇根州帕利塞兹核电站的重启尝试正在进行中。随着科技行业推动美国电力需求创历史新高,核电在经历数十年衰退后重新引发关注。纽约州计划新建核电站,这将是本世纪首批建成的核电项目之一。
Constellation透露,目前已招聘400余名员工,另有30名操作员正在接受控制室培训。美国核管理委员会预计将于7月访问克兰核电站,考察其人员培训进展。
