欧洲完成ITER最后一个真空容器扇区交付

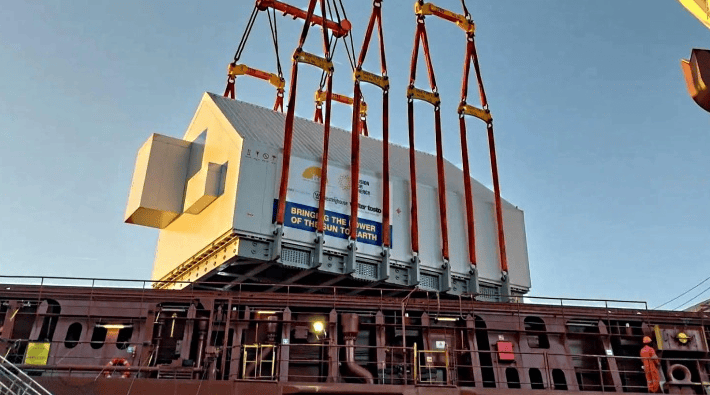

10月5日,位于法国卡达拉舍的国际热核聚变实验堆(ITER)项目确认,国际热核聚变实验堆(ITER)所需的第九个、也是最后一个真空室扇区于2026年10月2日运抵法国南部Cadarache施工现场,该部件由欧盟聚变能源机构Fusion for Energy(F4E)联合Ansaldo Nucleare、Westinghouse和Walter Tosto组成的产业团队制造,生产地点位于意大利Monfalcone。随着欧洲负责的第五个扇区完成交付,ITER真空室所需的9个扇区已全部到场,核心托卡马克装置的大型主体部件供应进入收尾阶段。

ITER真空室由9个楔形不锈钢扇区拼装而成,其中欧洲制造5个、韩国制造4个。每个扇区高约14米、重约440吨;组装后的真空室外径约19.4米、高约11.4米,整体重量约5,200吨,内部容积约1,400立方米。安装包层和偏滤器等内部部件后,真空室相关结构总重量将增至约8,500吨。真空室用于容纳高温等离子体,并构成聚变装置的第一道安全包容屏障,各扇区之间必须满足严格的尺寸与焊接要求,才能继续安装内部部件。
最后一块欧洲扇区的制造由F4E与AMW产业联盟组织实施,供应链涉及至少15家欧洲企业,整个采购与制造过程持续约15年。扇区在意大利Westinghouse工厂完成最后阶段工作后,于2026年9月中旬启运,经海运和陆路运输抵达Cadarache。该交付完成的是大型扇区部件的现场供应,并非真空室整体组装完工。此前制造阶段的新闻已报道过扇区完工和离厂,本次新增节点是最后一块扇区实际到场,9个扇区至此全部齐备。
ITER现场装配已同步推进。2026年7月,施工团队将第六个托卡马克扇区模块吊装进入装置基坑,约1,100吨的模块在吊装系统配合下完成就位。每个扇区模块由一个真空室扇区、两台环向场磁体及热屏蔽板等部件组成。ITER计划在2027年安装最后一个扇区模块。
ITER官方指出,真空室内部部件、装置配套系统及其他设备仍需继续交付和安装。后续工作包括完成剩余扇区模块装配、安装偏滤器和包层等内部部件、集成配套系统,以及开展设备检查与调试。
