RWE索非亚海上风电场单桩基础安装完成
2025-07-16 09:51
收藏
所有100个单桩基础已在RWE的1.4 GW索非亚海上风电场全部安装完毕,该风电场坐落于英国东北海岸195公里处。这一成果意味着Van Oord公司为期14个月的基础安装任务圆满收官,此任务属于其为风力涡轮机基础和阵列电缆签订的联合工程、采购、施工和安装(EPCI)合同范畴。

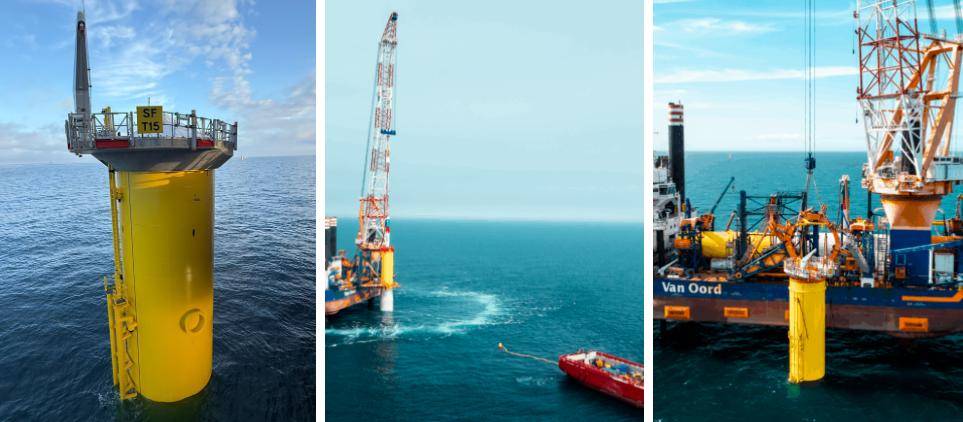

基础安装完成后,Van Oord公司随即展开约360公里阵列电缆的埋设作业,预计将于今年晚些时候完工。由EEW制造的单桩基座安装工作于2024年5月启动,借助Van Oord的自升式船舶“Aeolus”号开展。“Aeolus”号的起重系统针对该项目进行了升级,起重能力提升至1650吨。
该项目采用延伸单桩并在海上安装辅助钢材的方式,而非顶部加搭独立过渡段的单桩基础。RWE称,此举减少了完成项目所需的钢材总吨位,有效节省了钢材及相关能源资源。施工期间,索非亚风电场为34个地基部署了全尺寸气泡幕降噪系统,在英国尚属首次应用。该技术由Hydrotechnik Offshore负责运营,通过形成气泡屏障降低打桩作业水下噪音,有助于保护北海南部特别保护区(SAC)的海洋物种。所有基础组件的主要存储和编组地点为泰恩港,安装工作也在此开展。这些地基将用于支撑西门子歌美飒SG 14-222 DD风力涡轮机,其中一半涡轮机将安装可回收叶片。首台涡轮机计划于2025年3月安装到单桩顶部,届时将有27台涡轮机完工,此项工作由Cadeler公司的“Wind Peak”号风力涡轮机船执行。
相关推荐

意大利Energy Dome将在亚利桑那州部署19兆瓦二氧化碳电池储能项目
2026-06-16

罗马尼亚Gura储能项目150兆瓦一期投运
2026-06-16

荷兰政府2个1吉瓦海上风电场上调招标上限
2026-06-16

澳大利亚能源枢纽配置850兆瓦风电项目
2026-06-16

南非Phelan Green可持续航空燃料项目规划年产14万吨
2026-06-16

法国海上风电项目完成500兆瓦首台风机安装
2026-06-16

波兰格但斯克获4200万欧元垃圾发电资金
2026-06-16

约旦马斯达尔推进2吉瓦风电项目
2026-06-16

澳大利亚新南威尔士州支持1吉瓦电池储能建设
2026-06-16

立陶宛光储项目25兆瓦电池临近投运
2026-06-16
最新简讯
