俄罗斯斯摩棱斯克核电站1号机组完成定期检查
2025-08-20 10:32
收藏
俄罗斯原子能公司委员会已完成对斯摩棱斯克核电站1号机组维修工作质量的定期检查。经五天审核,此次维修工作被评为“良好”,符合所有安全要求。

此次检查由俄罗斯原子能公司总部、巴拉科沃、加里宁和列宁格勒核电站及总承包商——俄罗斯原子能公司股份公司斯摩棱斯克分公司代表参与。他们分析了维修报告文件,评估了设备状况、工作流程安排和人员资质。
俄罗斯核能公司委员会主席兼核电站技术维护、维修和安装部副主任康斯坦丁·加兰采夫称,高质量维修是确保机组未来安全运行及可靠供电的关键,检查表明斯摩棱斯克核电站维修工作全面完成且水平良好,所有意见均获采纳并大部分得到迅速处理。
根据委员会评估,维修期间计划中的设备维护、诊断和升级工作全部完成,包括反应堆资源特性管理工作,如校正随时间变化的石墨柱几何形状并恢复至设计状态。
斯摩棱斯克核电站副总工程师Andrey Piskov表示,此次维修不仅达到质量目标,还通过清晰详细规划、使用Rosatom生产系统工具及与承包商良好协调互动,在不影响安全性的情况下将维修时间缩短近19天,从90天缩短至71.1天。

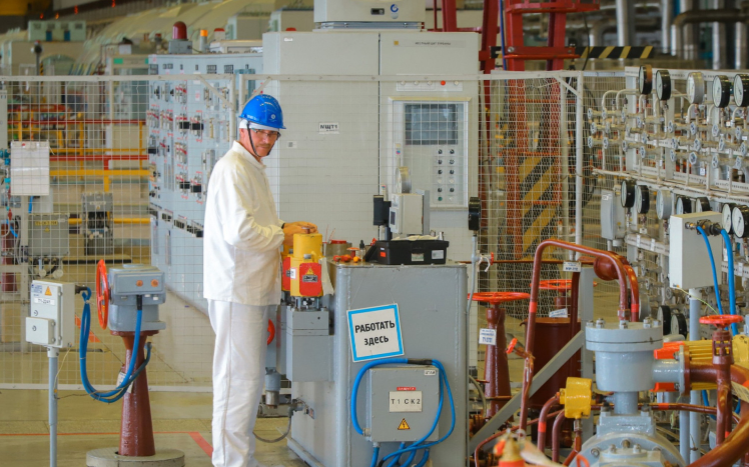

最终报告中,专家记录了一些对其他核电站有益的积极实践,如使用防护屏保护铣床操作人员、使用特殊“管道夹钳”维修深层自流井泵、一种消除触电伤害风险的维修控制台连接方法。
斯摩棱斯克核电站1号机组抢修工作于2025年5月10日至7月20日进行,目前该核电站三台机组均正常运行。
相关推荐

中国首个新型电力系统国家质检中心通过验收
2026-06-23

Saipem赢得Eni与BP安哥拉深水项目10亿美元订单
2026-06-23

中国宁德时代发布全球首款实证型钠电储能场站解决方案
2026-06-23

哈萨克斯坦国家石油天然气公司启动人工智能油田数字孪生试点
2026-06-23

印度尼西亚Conrad Asia 6井Mako气田项目授出支撑框架合同
2026-06-23

哥伦比亚NOVVA Group 37.8兆瓦三项目光伏组合完成收购
2026-06-23

菲律宾NOVVA Group 120兆瓦San Jose光伏项目完成收购
2026-06-23

Infinity Power签署南非773.6兆瓦光伏项目EPC协议
2026-06-23

挪威Wellesley Carmen气田发现最高1.07亿桶油当量
2026-06-23

Ecoener推进罗马尼亚等三国372兆瓦可再生能源项目
2026-06-23
最新简讯
