在坦波夫斯卡娅火电厂,俄罗斯国家原子能公司(Rosatom)基础设施解决方案部门旗下的RIR Energo股份公司专家,已完成电站汽轮机组更换工程的65%。此次更换的是一台功率为130兆瓦的国产新型汽轮机,将取代已连续运行42年的旧机组。此次最强发电机组升级后,电站总装机容量将增加20兆瓦,能源供应可靠性得以提高,也为地区发展注入新动力。

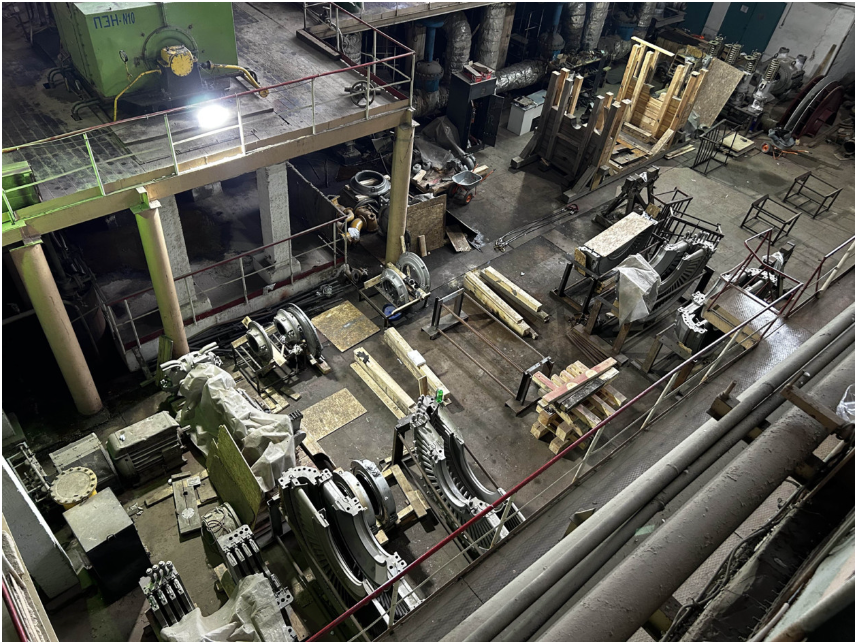

目前,该电站汽轮机单元金属结构安装基本完成,发电机定子高压试验成功,转子安装完毕,汽轮机通流段安装接近尾声。
按计划,8月底将完成泵送油管临时回路以及蒸汽轮机和发电机控制系统元件的安装。之后,专家将依据油质实验室分析结果,启动第一阶段调试工作,将涡轮机组调至盘车状态。
俄罗斯原子能基础设施解决方案股份公司正在国家发电能力现代化计划框架内推进多个大型项目。除坦波夫火电厂外,斯摩棱斯克火电厂二号汽轮机组也在更换,目前设备正在组装;托木斯克州谢韦尔斯克火电厂正进行全面现代化改造,将更新锅炉和汽轮机设备,引入灰渣收集和处理技术,实现封闭式燃煤循环,以提高西伯利亚化工厂供电可靠性,加强谢韦尔斯克市供热系统。
