田湾核电站8号机组顺利实现循环冷却水供水
2025-09-19 09:04
收藏

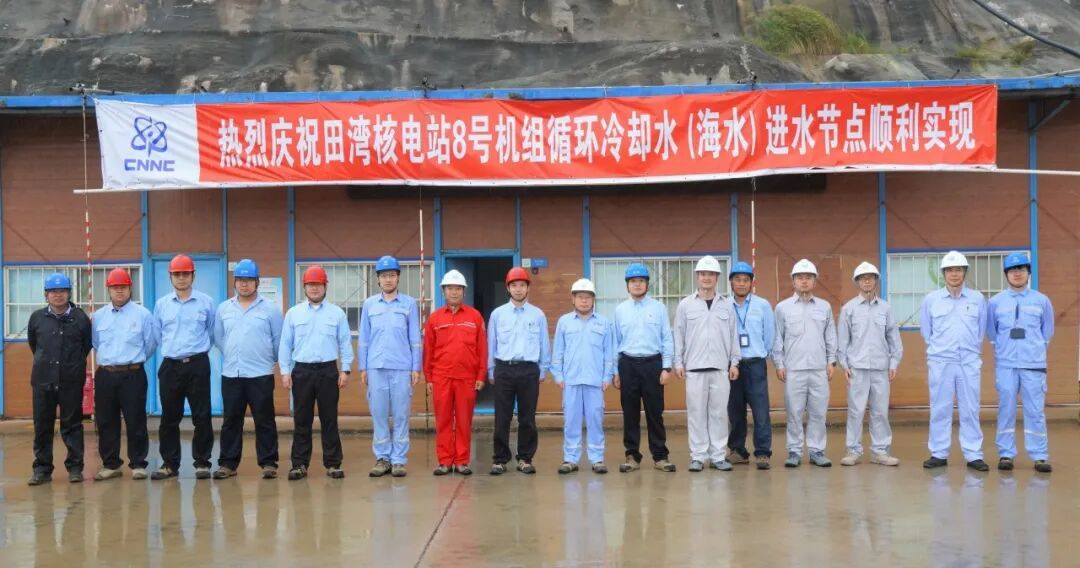

2025年9月17日9时58分,田湾核电站8号机组隧洞进水构筑物(M1UPK)1号闸门平衡孔开启,相关子项水位、钢闸门状态正常,标志着8号机组循环冷却水供水一级里程碑节点顺利实现。

田湾8号机组循环冷却水供水工作主要涉及5家建安单位21个子项的施工工作,田湾项目部党委坚持党建引领,矢志追求卓越,践行标杆文化,充分发挥工程总承包管理优势,深化“整体·协同”长效化机制,立足任务攻坚,统筹施工资源,联合制定多单位、多专业施工一体化进度计划,组织海工工程周例会以及进海水专题会17次,高效解决了设备采购、建安施工、工序衔接等问题。重要用户冷却水循环水泵泵房(UQB)闸门导槽混凝土灌浆施工偏差控制和导轨成品保护难度较大,8号机组吸收7号机组经验反馈,提前策划改进模板加固防变形方案和导轨薄膜贴附措施,避免了混凝土浇筑后大量的打磨作业和导轨清理工作,保证了施工质量同时大幅提高工效。
进水前组织8号机组防异物检查、进海水先决条件检查,在保证安全和质量的前提下有力保障了工程节点任务顺利实施,成为田湾7、8号机组精品标杆工程的亮点工作。
田湾核电站8号机组循环冷却水供水节点的顺利完成,为后续核岛送冷风、主回路冷试打下了坚实基础。
