广西宾阳黎塘200兆瓦风电场首批机组并网发电
2025-10-20 14:47
收藏
日前,水电十局施工总承包的广西宾阳黎塘200兆瓦风电场项目首批机组并网发电。

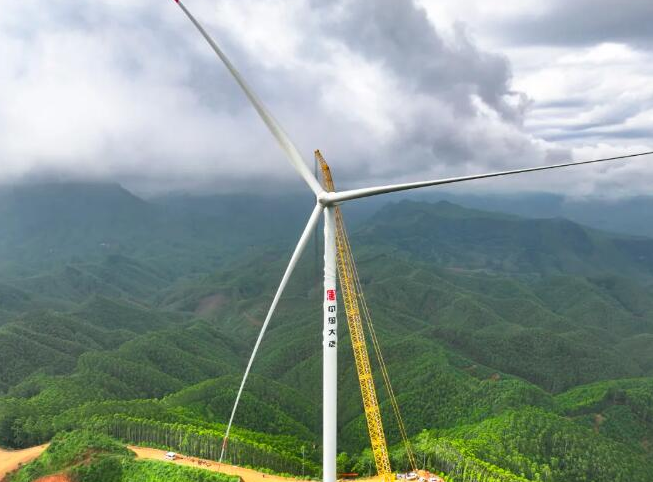

项目建设在黎塘镇山脊线区域,风机海拔落差超200米。开工以来,建设团队直面双重核心挑战。一是攻克山地施工“卡脖子”难题。风机分散位于陡峭山体,施工道路狭窄多弯。团队创新定制吊装设备支撑系统,解决倾斜地形重型机械稳定问题。针对主吊机转场难题,通过科学拆解配重、精细组装调试,克服单次转场耗时久、部分机位仅容1台吊机作业的效率瓶颈。二是创新应对极端天气干扰。7至9月雨季,项目遭遇暴雨、台风袭击,道路泥泞打滑、滑坡风险激增。团队建立“专人每日排查+动态调整路线”安全机制,创新实行“雨天暂停、错峰运输”模式,紧盯气象预警抢抓降雨间隙施工,在保障安全的同时最大限度推进工期。多措并举,首批机组如期并网发电,展现了总承包履约管理能力。
广西宾阳黎塘200兆瓦风电场项目设计安装30台风电机组,其中包括27台远景6.7兆瓦风电机组和3台6.25兆瓦风电机组,所有机组轮毂高度均达到115米,是大唐集团广西桂冠电力旗下有史以来单体最大容量风电项目。项目建成后,年发电量约4.5亿度,节约标煤约15万吨,节水约155万吨,为区域能源转型与经济发展注入全新动力。
