俄罗斯库尔斯克核电站2025年维护高效完成
2025-11-29 16:07
收藏
库尔斯克核电站两台运行机组于2025年顺利完成计划性预防性维护,仅耗时140天,较俄罗斯国家原子能集团年度计划目标提前10天。此次维护不仅缩短了工期,还使额外发电量超出目标2.4亿千瓦时。库尔斯克核电站厂长亚历山大·乌瓦金表示:“通过精确的工作计划、生产分析和精益生产工具的使用,我们实现了优化的绩效指标,所有工作均按规程完成,质量与安全标准严格达标。”

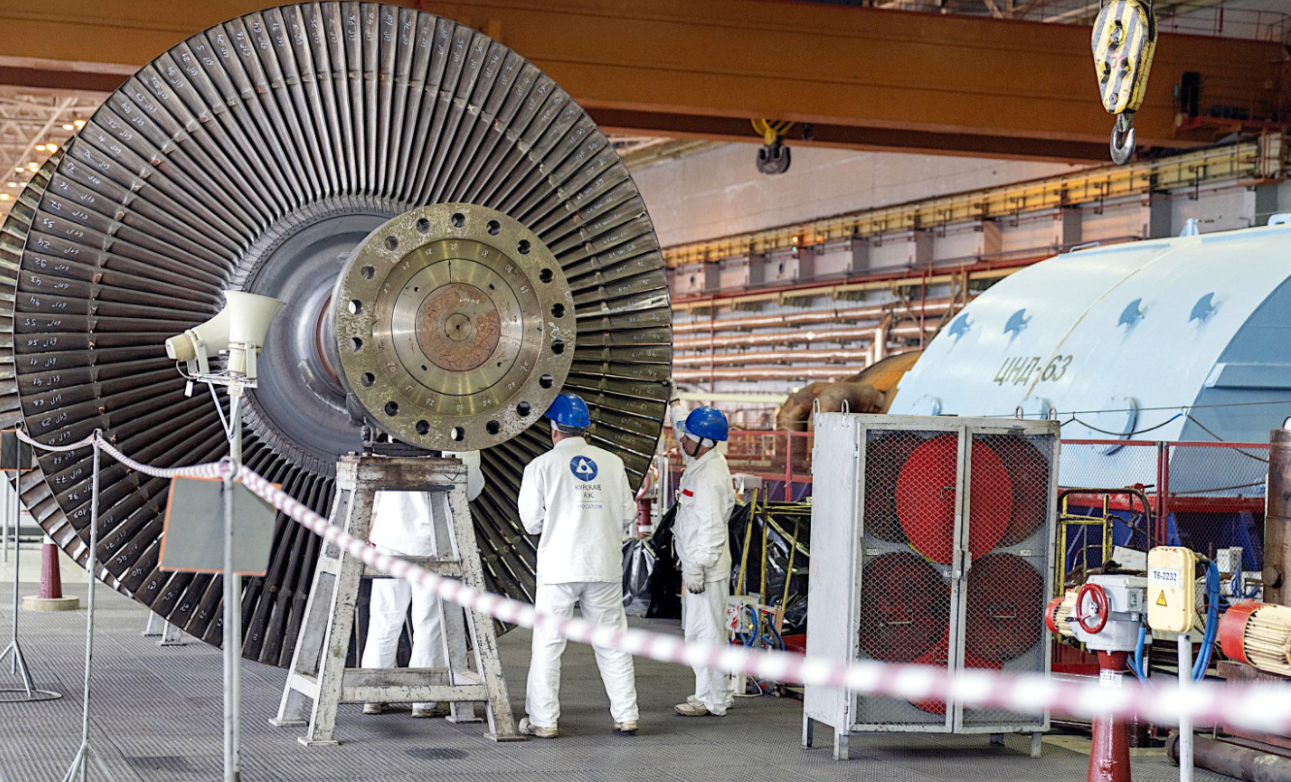

在3号和4号机组维护期间,专家团队完成了25500项技术工作,涵盖关键部件升级、设备维修及现代化改造。其中,325个燃料通道被更换,控制和保护系统运行通道得到监测与升级,多个强制循环回路完成改造,SHADR-32M和SHADR-01-32MR型流量转换器被替换。两台机组中央大厅共处理844个燃料组件,实现卸载、更换与装载全流程优化。此外,主循环泵压力阀更换率显著提升,4号机组维修期间更换率降低19%,创俄罗斯核电站效率新高。
库尔斯克核电站此次维护还首次引入自动化水力清洗系统,采用国产GDO-104机器人系统和RP.001机器人工具,对汽轮机低压冷凝器换热管进行清洗。约35,000根换热管通过该技术完成清洁,清洗质量与安全性大幅提升。这项技术计划未来推广至俄罗斯其他核电站,适用于包括VVER-TOI先进机组在内的各类热交换设备。目前,3号和4号机组已按调度功率稳定运行,1号和2号机组因寿命到期停运,2号机组替代项目建设正在推进。库尔斯克核电站及周边地区背景辐射水平正常,未超自然基准。
本文来自全球互联网及战略合作伙伴信息的编译与转载,仅为读者提供交流,有侵权或其它问题请及时告知,本站将予以修改或删除,未经正式授权严禁转载本文。邮箱:news@wedoany.com
最新简讯
1
美国罗文大学研发冷喷涂修复法 30分钟恢复80%强度
2
西班牙智能软件开发商Sisteplant与西班牙国家研究委员会签约 加速自主移动机器人开发
3
中国电建启动哈密100万千瓦风电项目招标 含100台10MW风机
4
中国湖南通道100MW风电项目2026年EPC招标
5
意大利全球自动数据采集和工业自动化公司Datalogic推出Smart Portal自助服务中心
6
INA集团在克罗地亚海域钻井首口井日产天然气16万立方米
7
德国NEURA与亚琛工大建3000平米机器人训练中心,2026年底开放
8
英国Abbeydale大坝130万英镑修复工程完工
9
日本东芝获京极抽水蓄能电站3号机组200MW订单
10
中国奥比中光拟1.17亿元增资子公司推进AI视觉传感器项目
相关视频
相关推荐

中国电建启动哈密100万千瓦风电项目招标 含100台10MW风机
2026-07-23

中国湖南通道100MW风电项目2026年EPC招标
2026-07-23

INA集团在克罗地亚海域钻井首口井日产天然气16万立方米
2026-07-23

英国Abbeydale大坝130万英镑修复工程完工
2026-07-23

日本东芝获京极抽水蓄能电站3号机组200MW订单
2026-07-23

德国RWE诺德海集群A 660兆瓦项目首次送电
2026-07-23

rPlus Energies在美国爱达荷州投运125MW并启动400MW太阳能项目
2026-07-23

中国陆丰核电2号机组1019吨CA01模块吊装就位
2026-07-23

沙特福里斯2GW光伏项目首台主变压器就位
2026-07-23

欧盟UPLIFT项目2026-2030年获1090万欧元资助研发地热钻井
2026-07-23
