中国河北易县抽水蓄能电站首台机组进入试运行
2025-12-21 10:08
收藏
近日,由中国水电四局承建的河北易县抽水蓄能电站首台(1号)机组完成全部启动调试与涉网试验,正式进入为期15天的考核试运行。这标志着该机组安装调试工作全面结束,项目建设进入最后阶段,为实现年底并网发电目标奠定了基础。
河北易县抽水蓄能电站是国家“十四五”规划重点工程,共安装4台单机容量300兆瓦的机组,总装机容量达1200兆瓦。电站建成后将以500千伏线路接入河北南部电网,主要承担电网调峰、填谷、调频及紧急备用等任务。

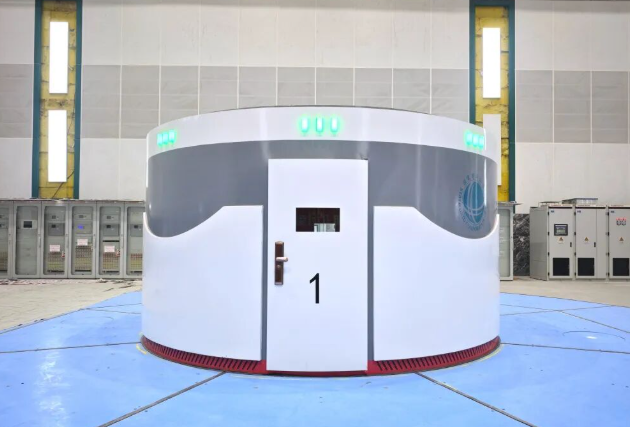

该抽水蓄能电站的首台机组建设自今年3月起系统推进,先后完成了定子吊装、关键电气设备试验、转子吊装及倒送电等一系列重大节点。12月16日,机组顺利完成全部涉网试验并转入试运行。在调试过程中,项目团队实行精细化管理,针对关键试验组织技术论证与风险预控,确保了各项试验一次成功。
目前,首台机组各项运行参数均符合设计要求,振动、噪声等关键指标表现良好。项目团队下一步将全力保障机组顺利通过试运行,确保按期投产,并同步推进后续机组的调试工作。
