俄罗斯国家原子能集团公司完成BREST-OD-300铅冷快堆关键安装
2026-01-02 10:31
收藏
俄罗斯国家原子能集团公司(Rosatom)宣布,其位于西伯利亚化学联合企业内的BREST-OD-300铅冷快中子反应堆项目已完成外围腔体金属结构的全部吊装工作。该反应堆是俄“突破”计划下第四代实验示范能源综合体的核心组成部分。

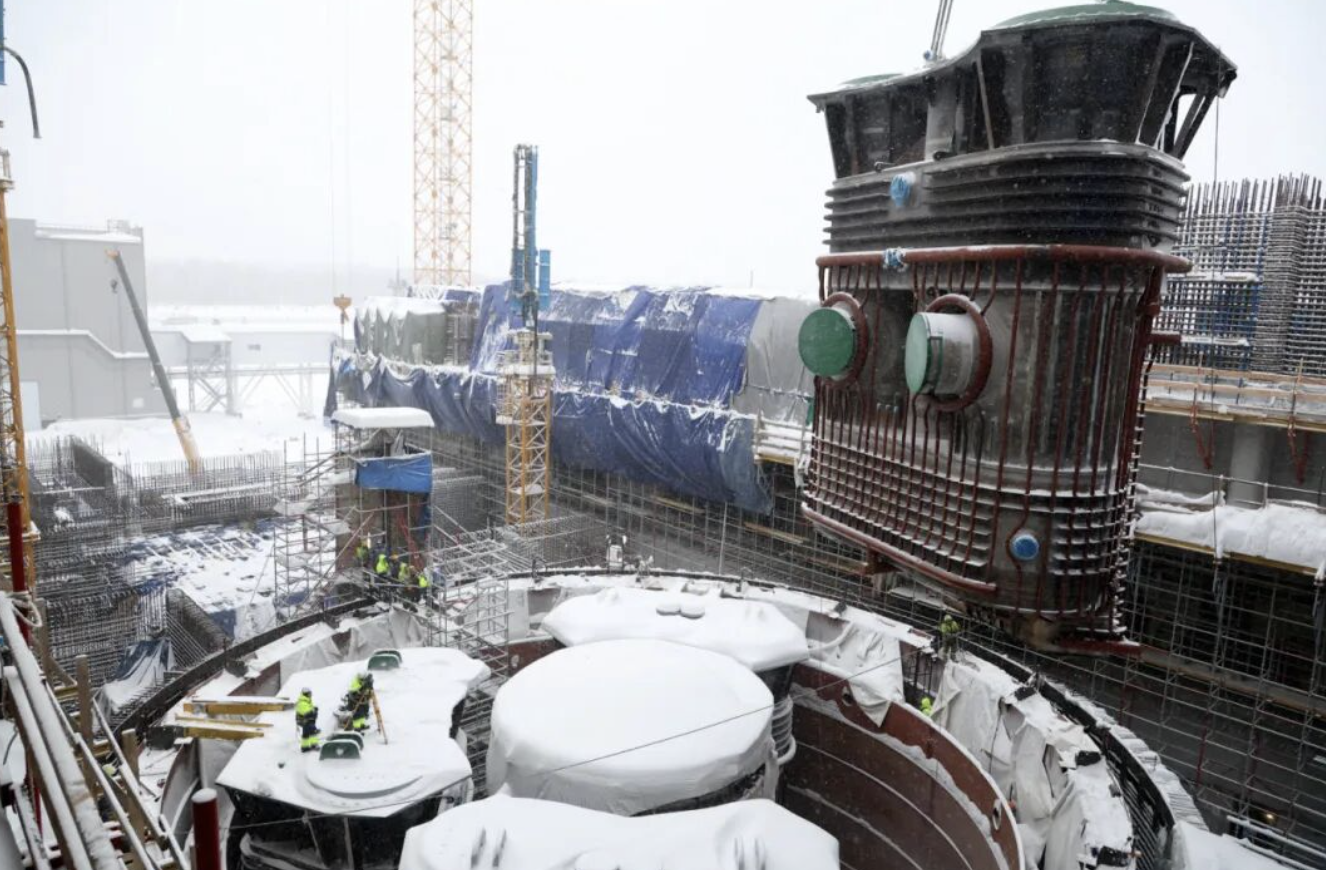

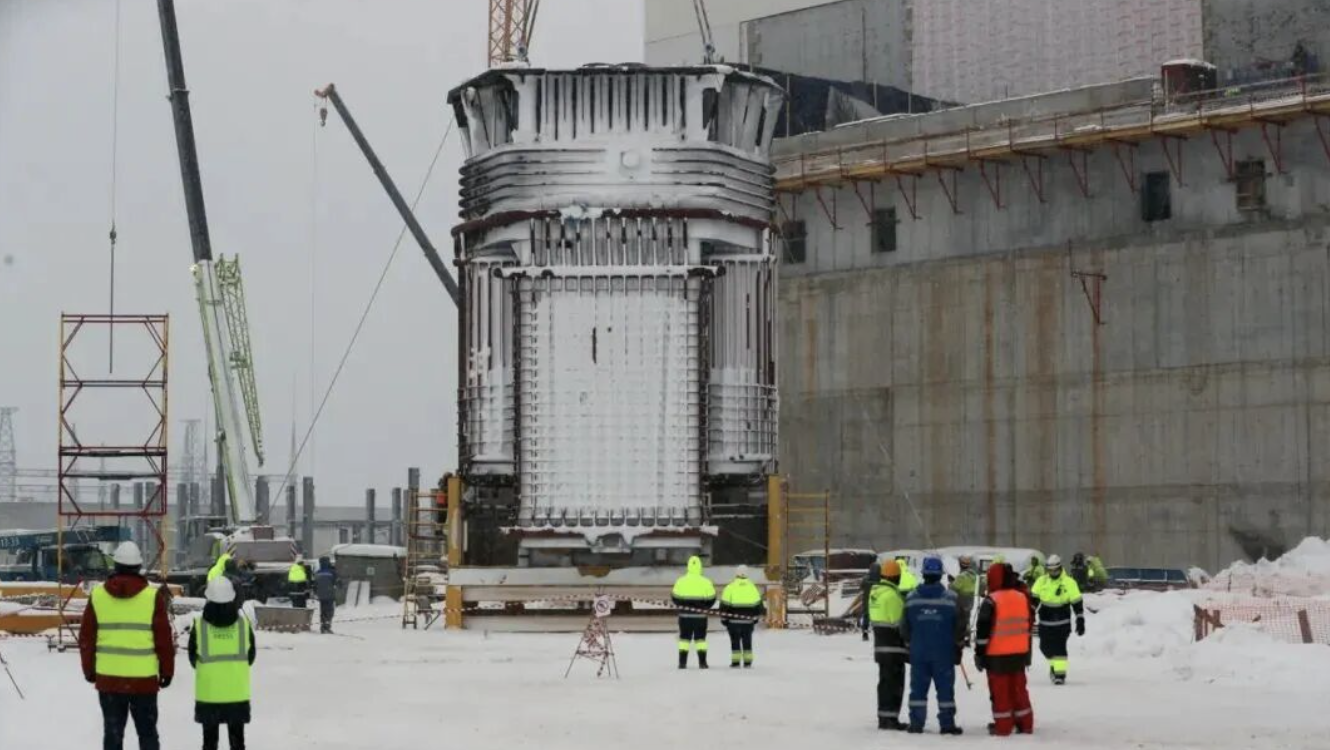

本次安装涉及四块大型外围腔体壳体,总重量超过1000吨,均由Rosatom旗下机械制造部门生产。今年12月已完成前三块的吊装,最后一块于近期就位。西伯利亚化学联合企业综合体代表伊万·巴比奇表示:“目前反应堆机组壳体组装进度已达约70%。2026年的工作将包括完成铅冷却剂回路构建、反应堆壳体混凝土浇筑及主要堆内设备安装。机组壳体总装预计在2026年底完成。”
下一阶段,这些外围腔体将与2025年9月安装的中央腔体连接,形成封闭的铅冷却剂循环回路,为安装蒸汽发生器、主循环泵等设备创造条件。中央腔体用于容纳堆芯及燃料组件。
该项目所在的实验示范综合体旨在建设一个集核燃料生产、BREST-OD-300发电机组及乏燃料后处理模块于一体的核技术集群,尝试在同一场地实现快堆电站与闭式核燃料循环的整合。
