中国首个“CBA”型水电站进入机电安装关键阶段
2026-01-19 09:23
收藏

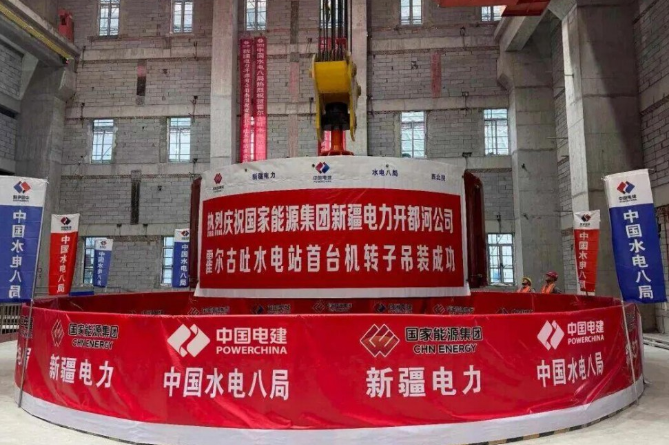

1月16日,水电八局承建的新疆霍尔古吐水电站项目迎来重要进展,3号机组转子成功吊装就位。此次吊装完成,标志着该电站机电安装工程全面进入核心设备安装的关键阶段,为首台机组按期投产发电奠定了坚实基础。
本次吊装的转子重量达237.5吨,是水轮发电机组的关键核心部件,也是电站厂房内最重的单体吊装件。该项目在建设过程中,计划对1号机组实施压水调相技术改造,旨在推动机组功能从单一发电向“发电—调相”双重模式跨越。通过系统性技术创新,项目致力于应对高比例新能源接入电网带来的挑战,着力打造全国首个配备3台等容量机组、可兼顾调相、调峰及效率运行的“CBA”型水电站。

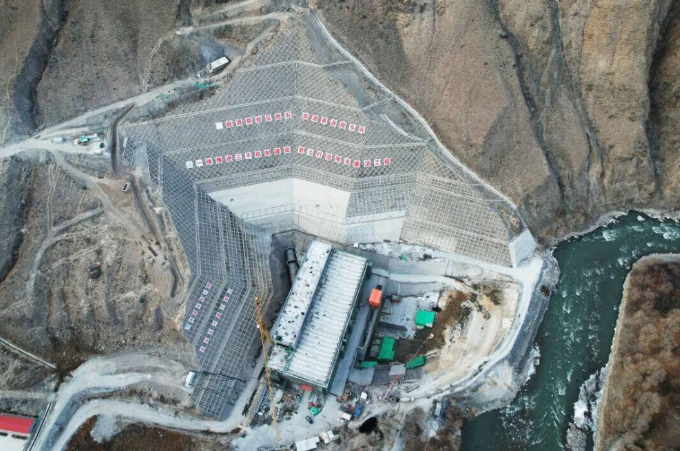

回顾2025年,项目建设在多个关键节点上取得提前突破:压力管道斜井与调压室弯顶提前9天完成贯通支护;引水隧洞全线打通时间大幅提前42天;300吨桥机提前42天吊装完成;主厂房与安装间分别提前18天和40天实现封顶。
霍尔古吐水电站是新疆“十四五”规划中的重点能源项目。电站规划安装3台机组,总装机容量为42.65万千瓦。项目全面建成投产后,预计年发电量可达16.2亿千瓦时,届时将为南疆地区提供稳定的清洁电力,对优化区域能源供给结构、促进绿色发展和保障能源安全具有积极意义。
相关推荐

中国为恒智能发布AI原生储能操作系统,收益提升8%-15%
2026-06-05

范奥德完成德国315兆瓦Windanker风电场阵列电缆安装
2026-06-05

美国Homeostasis获沙特阿美LAB7支持,推进碳转石墨技术
2026-06-05

巴基斯坦发布100万吨液化天然气招标应对夏季电力需求
2026-06-05

阿联酋EtihadWE年投20亿迪拉姆扩产升级
2026-06-05

马来西亚Petronas联合伙伴评估海上区块采收率提升
2026-06-05

瓦锡兰获美国佩科斯电厂452兆瓦合同及运维协议
2026-06-05

2026年4月中国内燃机销量472.72万台,同比增长9.01%
2026-06-05

美国Deep Fission携D&Z合建15MWe地下堆
2026-06-05

中国东方日升SNEC发布工商业储能新品并签约两家国企
2026-06-05
最新简讯
