埃塞俄比亚Tulu Moye地热项目重启施工谈判
2026-02-10 09:07
收藏

在停滞约两年后,埃塞俄比亚奥罗米亚地区阿尔西区的Tulu Moye地热项目正就恢复施工展开谈判。开发商Tulu Moye Geothermal Operations (TMGO)已向由埃塞俄比亚电力公司(EEP)及财政部、司法部、矿业部代表组成的委员会提交了新前提条件,旨在重启该项目。

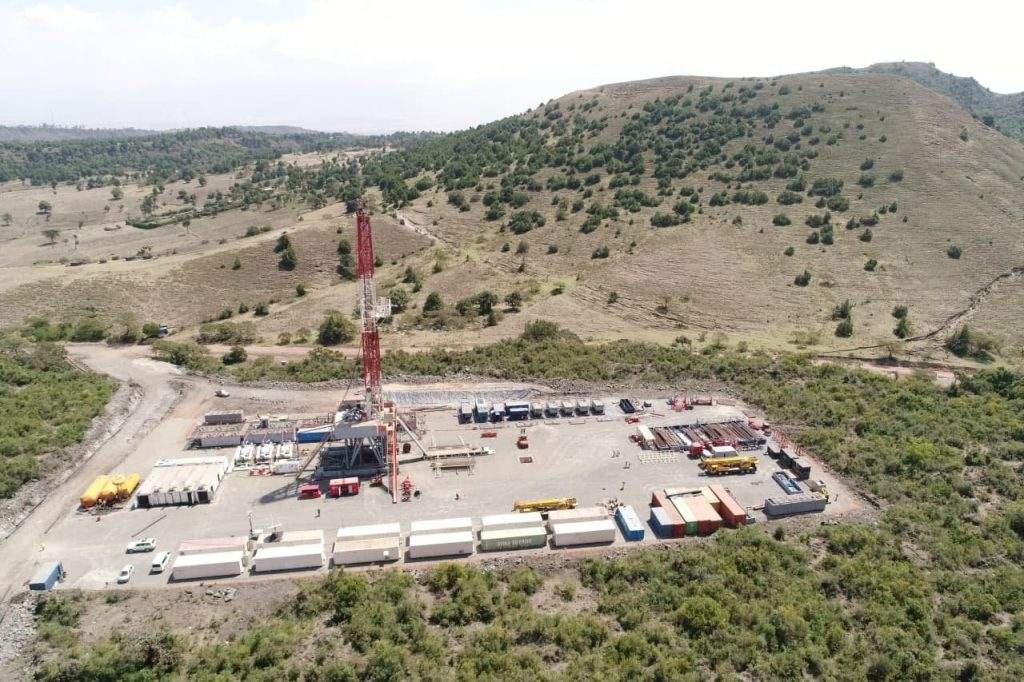

该项目原计划在Tulu Moye站点开发总计150兆瓦的电力,分两阶段实施:第一阶段50兆瓦,第二阶段100兆瓦。钻井承包商KenGen和Marriott Drilling已完成六口井的钻探工作。多年来,项目获得了来自非洲开发银行、地热风险缓解基金和美国国际开发金融公司等机构的赠款支持。

关于停工原因,存在不同说法。2024年一份报告称,TMGO因安全威胁,包括来自奥罗莫解放军的袭击,于2023年停止运营,导致外国投资者撤出。前员工表示,截至2024年2月,他们预支了四个月工资,预计项目关闭。Marriott Drilling已停止工作,KenGen此前退出。

然而,政府和官员提供了其他解释。EEP首席执行官Ashebir Balcha表示:“(停工的)真正原因是开发商在投入大量资金后未能找到地热能源源。我们还认为,在看到钻井无果后,资助方不再愿意注入更多资金。”他补充说,该地区没有安全问题,其他能源项目如Assela风电场仍在运营。

谈判中的新条款涉及技术和财务挑战。Abebe Degefa指出:“由于现场缺乏充足的地热资源以及由此产生的财务困难,贷款方不愿意继续资助该项目,这使得合同重新谈判不可避免。”消息人士称,TMGO要求保证外币可用性、允许以美元转移利润,并纳入《纽约公约》仲裁条款。

EEP主任Tesfaye Tilaye表示,各方正努力尽快结束谈判,以便项目恢复工作,150兆瓦的开发目标保持不变。Tulu Moye地热项目重启谈判正推进中,有望为埃塞俄比亚能源开发带来新进展。
