三澳核电站3号机组ASG不锈钢水池模块相继吊装到位
2026-02-11 09:27
收藏

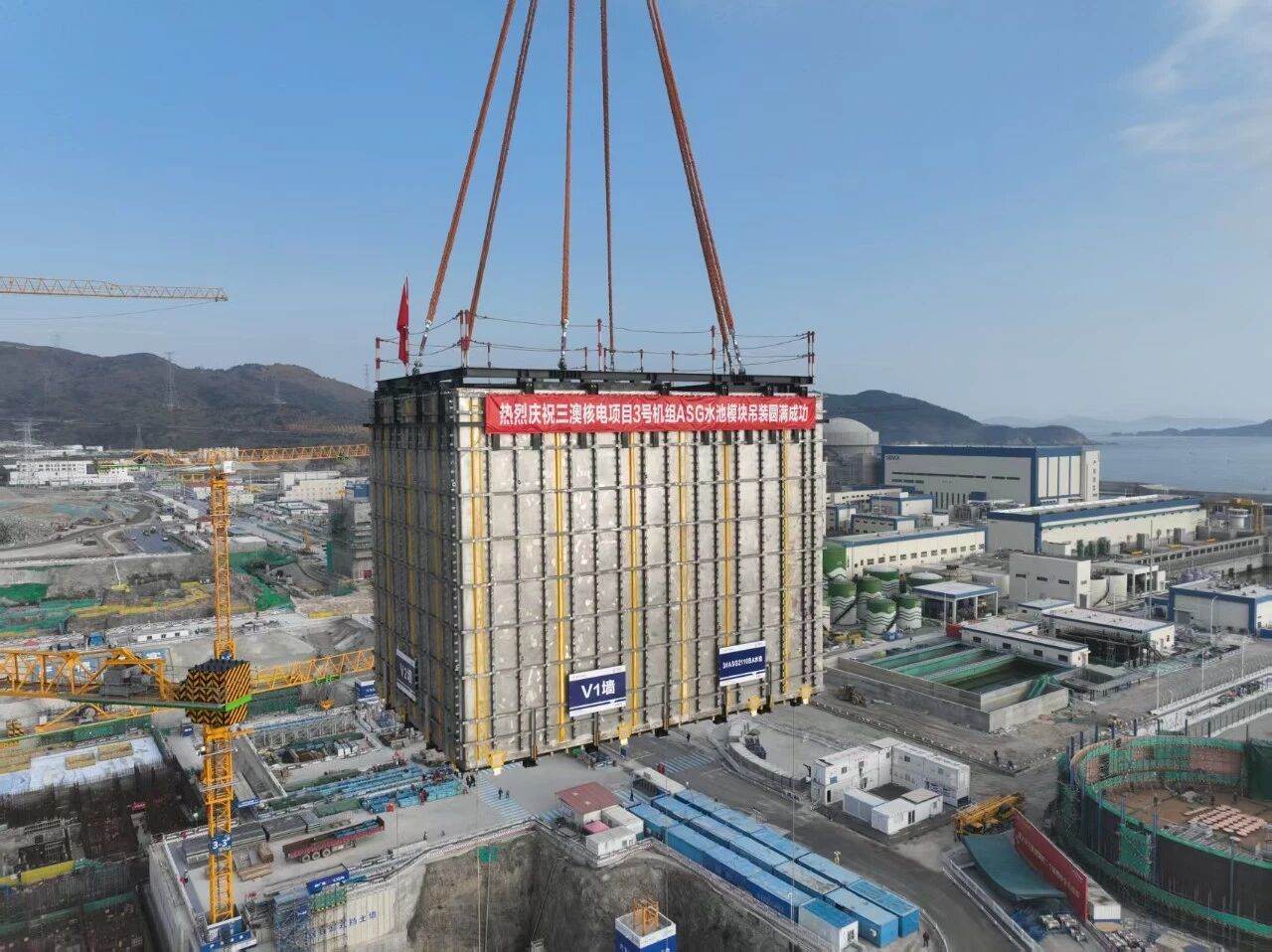

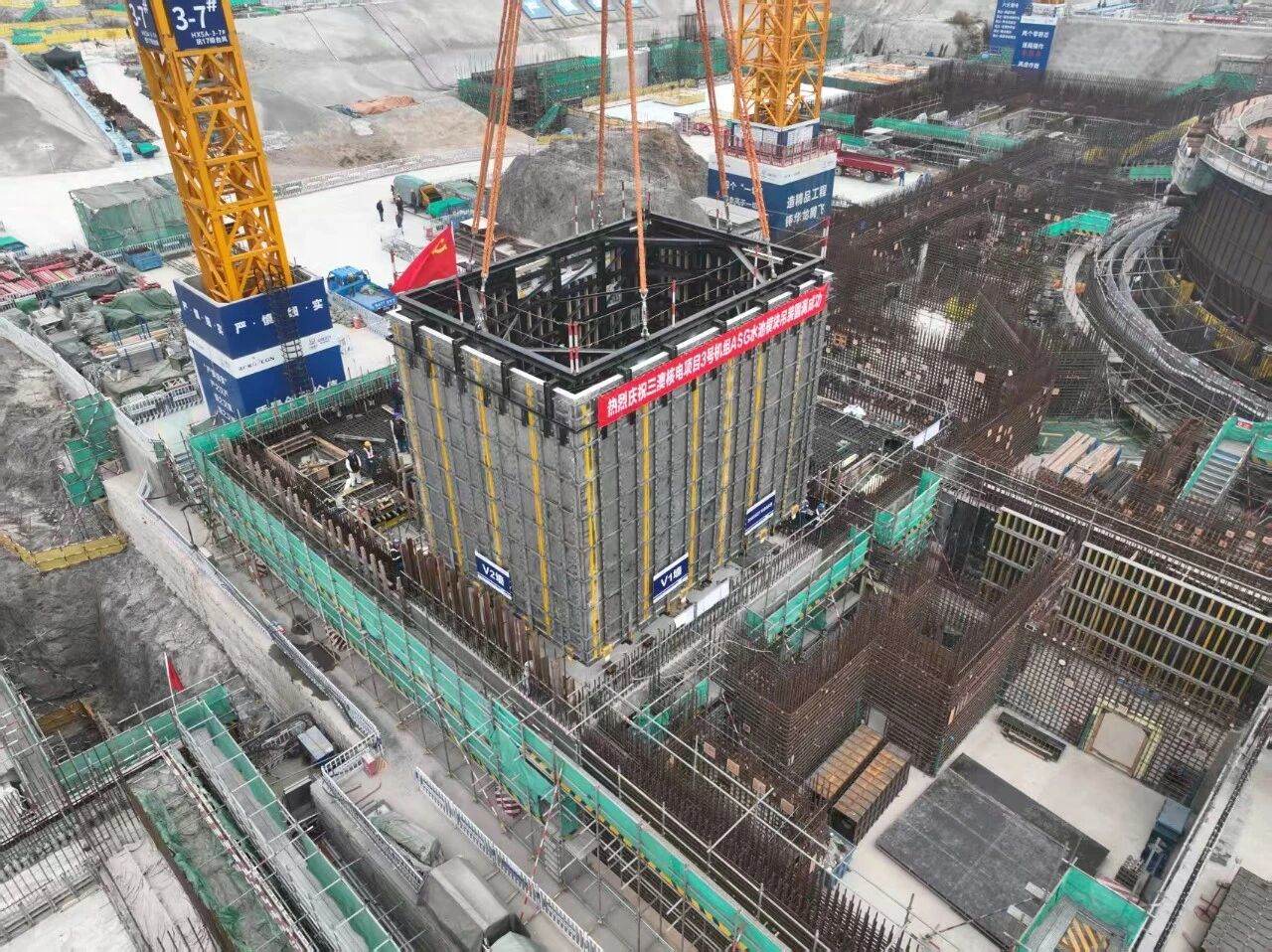

近日,三澳核电3号机组ASG(辅助给水系统)不锈钢水池模块(ASG1110BA、ASG2110BA)相继吊装到位。吊装过程安全平稳、精准高效,是三澳核电3号机组优化ASG水池施工后的成功实践,有力保障了3号机组核岛安全厂房后续连续施工。


ASG不锈钢水池是“华龙一号”辅助给水系统的重要组成部分,作为长期贮水设施,可为蒸汽发生器提供应急供水,其建设质量直接关乎核电厂后续安全稳定运行。ASG不锈钢水池模块单个体型庞大,吊装就位空间紧凑,精度要求极高。为确保吊装顺利,项目团队依托BIM(建筑信息模型)技术进行精度控制与施工模拟,提前识别全流程风险点,提升本质安全。

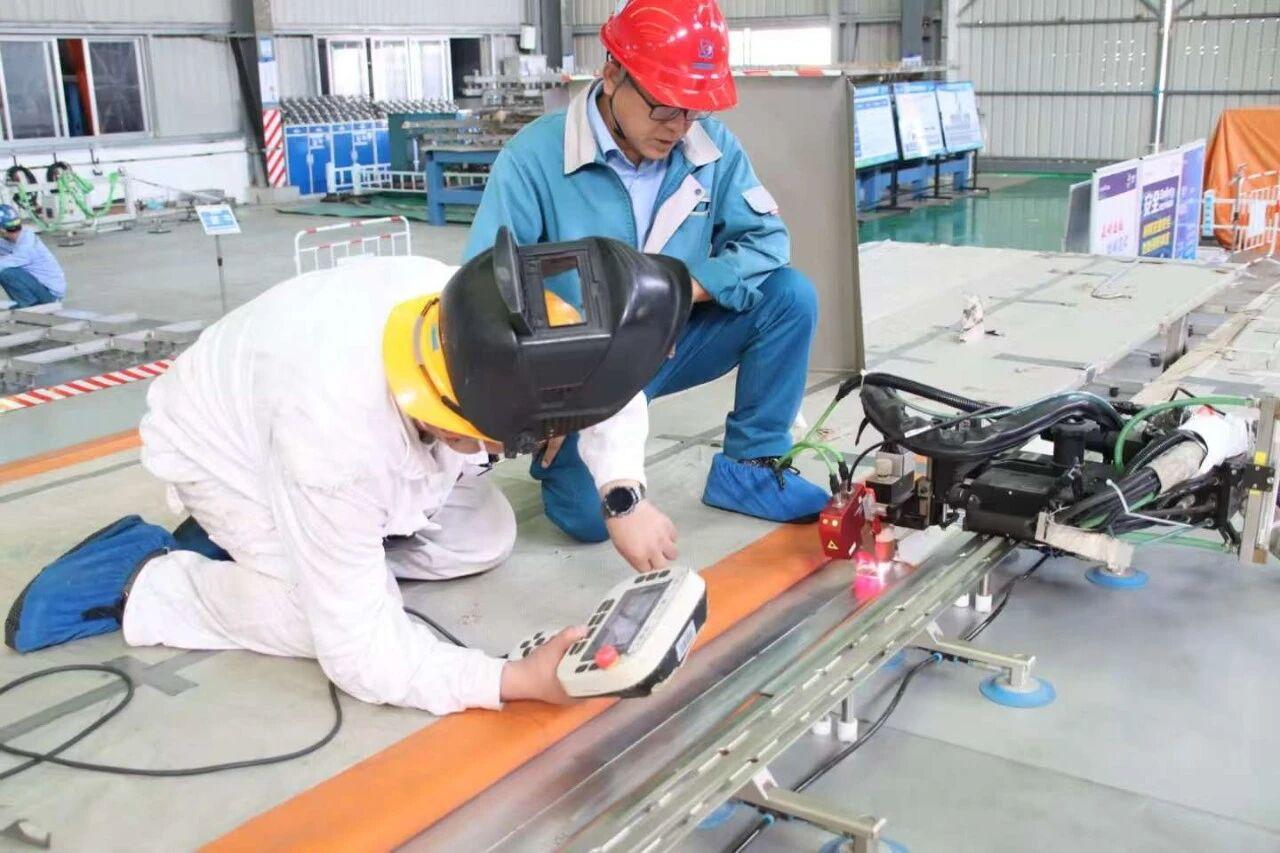

在不锈钢水池模块制作施工过程中,项目团队创新推出“墙顶整体模块化”“前后台协同预制”“拼装与吊装场地分离”三大施工策略。池壁施工采用“墙顶整体模块化”工艺,单个水池可减少现场焊缝36米,优化工期1个月;在“车间预制、整体模块化安装”的建造模式下,项目团队将ASG不锈钢水池分解为多个大型墙板、顶板模块,运用焊接机器人、等离子弧焊接工艺完成自动拼焊,质量稳定均一,还通过激光自动排版下料提升材料利用率;模块经车间预制、在临建区域组装后通过轴线车运至吊装现场,最终由大型吊机整体吊装就位。
这一建造模式成功降低了40%的人工投入,现场安装焊接时间缩短约30%,整体建造周期优化3个月,模块质量一致性稳定在99%以上,实现了“华龙一号”堆型不锈钢水池模块FCD+2.5个月完成吊装的目标,工程质量、施工安全与效率有效提升。
本文来自全球互联网及战略合作伙伴信息的编译与转载,仅为读者提供交流,有侵权或其它问题请及时告知,本站将予以修改或删除,未经正式授权严禁转载本文。邮箱:news@wedoany.com
相关阅读

生态环境部对华中科技大学托卡马克聚变实验装置J-TEXT开展辐射安全监督检查
2026-10-03

埃及El Dabaa核电站3号机组完成反应堆井底板安装
2026-09-28

中国东方电气与法国电力签署低压隔板供货协议
2026-09-28

中国国家电投集团广西白龙核电2号机组开工
2026-09-28

波兰SGE公司推进在英建设14座BWRX-300小堆计划
2026-09-28

爱达荷国家实验室莫兰测试平台完成乏燃料脱壳撬装装置部署准备
2026-09-28

美国参议院研议500亿美元核能综合园区规划,拟联动先进堆、废料回收与AI算力中心
2026-09-28

美国普渡大学完成全美首个核反应堆远程实时自主功率控制试验,构建跨州数字孪生闭环
2026-09-28

First Light Fusion低成本聚变压缩技术获实验验证,驱动源造价有望降低一个数量级
2026-09-28

中核工程获国际ISOP先进仪控奖
2026-09-27
