列宁格勒核电站8号楼主要建筑基础浇筑混凝土
2025-05-28 09:47
收藏

列宁格勒核电站8号机组(也称为列宁格勒-II 4号机组)施工现场一座关键建筑物的基础底板混凝土浇筑已完成。该建筑物将容纳重要的安全系统(特别是换料机的控制面板)。这是构成核岛的七座设施之一。

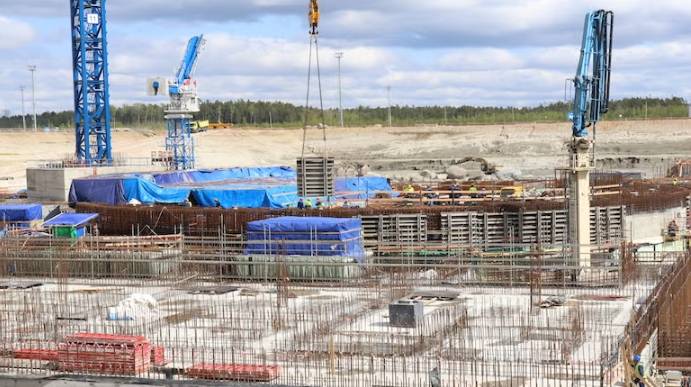

为了建造面积达2000平方米、厚度达1500毫米的地基,施工人员使用了超过950吨钢筋和3000立方米耐久性极佳的混凝土。地基混凝土的配制均采用高品质材料。前七天采用无损检测方法对硬化结构进行了测试,证实了其强度。完工的地基将进行进一步检查。

“四号机组所有核岛设施的建设工作都提前完成了,”泰坦-2号列宁格勒核电站设施项目主任康斯坦丁·胡佳科夫表示。“目前,主要工作重点是基础底板的加固和混凝土浇筑。我们提前23天完成了安全楼的地基准备工作。这得益于材料及时供应、人员充足且资质优良,以及核电站高效的工作规划和精准的流程管理。我们计划继续保持同样的进度,力争在今年12月初前完成核岛所有七座建筑物的地基准备工作。”

列宁格勒核电站目前有四台机组在运行:3号和4号机组采用苏联RBMK-1000反应堆,5号和6号机组采用新型VVER-1200反应堆(也称为列宁格勒-II 1号和2号机组)。5号和6号机组取代了1号和2号机组采用RBMK-1000反应堆,后者已于2018年和2020年退役。新型VVER-1200反应堆(7号和8号机组)将取代3号和4号机组。

本简讯来自全球互联网及战略合作伙伴信息的编译与转载,仅为读者提供交流,有侵权或其它问题请及时告之,本站将予以修改或删除,未经正式授权严禁转载本文。邮箱:news@wedoany.com
