2026年箱式变电站市场深度分析报告:新能源并网、数据中心用电与配网投资共同重塑产品需求
2026-06-11 11:20
收藏

本报告将箱式变电站界定为中压侧开关设备、配电变压器、低压配电设备、保护测控及箱体结构的预装式集成设备,覆盖常见欧式箱变、美式箱变、华式箱变、光伏/风电升压箱变、工商业与园区配电箱变等应用。IEC 62271-202:2022 对1 kV以上、52 kV及以下交流预装式变电站的服务条件、额定特性、结构要求和试验方法作出规定,中国GB/T高压/低压预装式变电站修订计划已于2025年12月31日下达,并修改采用IEC 62271-202:2022。

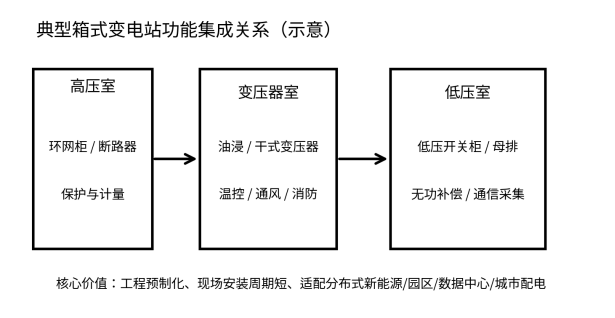

图1 典型箱式变电站功能集成关系示意

公开统计体系中,箱式变电站尚未形成像光伏组件、风电整机或储能电池那样统一的全球官方市场规模口径。本文优先使用2025—2026年发布的电网投资、可再生能源装机、电力需求、变压器供应链与标准数据判断市场方向;第三方商业机构市场规模估算仅作为辅助参考,并在相应段落注明口径差异。

指标

最新数据/口径

对箱式变电站需求的含义

全球可再生能源累计装机

2025年底5,149 GW;2025年新增692 GW

新能源并网侧、升压侧、集电线路与园区配电设备持续放量

全球太阳能装机

2025年底2,392 GW;2025年太阳能新增约511 GW

光伏升压箱变、逆变升压一体化设备、预制舱式配电单元需求保持高频交付

全球电网投资

当前约4,000亿美元/年;IEA认为2030年前需提高约50%

配电网、变电站、变压器和电缆成为新能源消纳瓶颈环节

中国电网投资

2025年全国电网工程建设完成投资6,395亿元,同比增长5.1%

国内需求从单纯装机扩张转向配网承载、源网荷储协同和台区升级

国家电网投资规划

2026—2030年固定资产投资预计4万亿元,较“十四五”增长约40%

箱变及成套电气设备进入持续工程化采购窗口

数据中心用电

全球数据中心2024年用电约415 TWh,2030年或达约945 TWh

高可靠、短交期、智能监测型箱式变电站在数据中心和算力园区中价值提升



一、行业仍处扩张周期,但主矛盾已经从“有没有设备”转向“能否按期并网交付”

箱式变电站的需求不是孤立产生的,它与新能源装机、电网投资、配电自动化、工商业用电增长和工程交付效率高度相关。2025年全球可再生能源新增装机达到692 GW,其中太阳能和风电合计贡献约96.8%的新增容量;同年全球可再生能源累计装机达到5,149 GW,占全球电力装机的49.4%。在这一背景下,箱式变电站承担的是新能源电站、工商业园区、充换电网络、数据中心和城市配电网中的“中压接入+电压转换+低压分配+保护监测”功能。

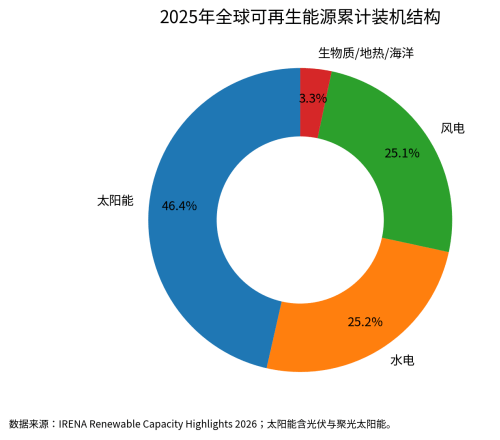

图2 2025年全球可再生能源累计装机结构。太阳能和风电占比提升,使中低压并网与升压设备需求更分散。

2020—2025年,全球太阳能光伏累计装机由约715 GW增长至约2,383 GW,风电由约733 GW增长至约1,291 GW。相较于传统变电站,箱式变电站在分布式、批量化、项目周期短、站点分散的场景中更具工程适配性。新能源项目的并网节点越来越多,单站容量差异也更大,使得设备供应商的竞争重点从单台设备价格转向标准化模块、交付周期、现场调试效率、数字化运维和海外认证。

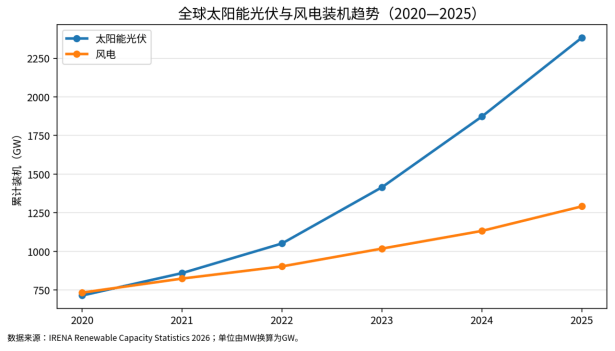

图3 全球太阳能光伏与风电装机趋势。新能源装机扩张是箱式变电站需求的核心底层变量。

IEA在2025年投资展望中指出,2025年电力部门投资预计达到1.5万亿美元,但年度电网投资仍约为4,000亿美元,明显低于电源侧投资;IEA在Electricity 2026中进一步判断,全球电网投资到2030年需要较当前水平提高约50%。这意味着箱式变电站所处的配电和中低压成套设备链条,不只是受益于新增装机,更受益于“电网补短板”的资本开支再分配。

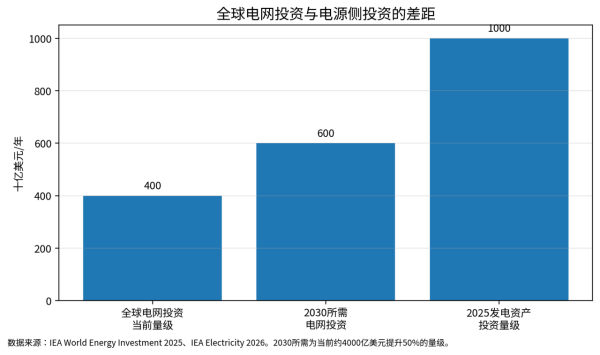

图4 全球电网投资与电源侧投资差距。电网侧滞后正在成为成套电气设备需求的关键驱动。

二、区域市场分化:亚洲仍是最大增量区,欧美市场更强调更新替换和供应链安全

2025年全球可再生能源装机分布显示,亚洲累计装机约2,891 GW,欧洲约934 GW,北美约614 GW。亚洲市场的特点是新增装机速度快、项目站点密集、批量采购比例高;欧洲和北美更突出老旧配网更新、数据中心并网、分布式能源接入和关键设备本地化供应。中东、非洲和东南亚虽然当前装机基数较小,但新能源电站、工业园区和基础设施投资正在形成箱式变电站的项目型需求。

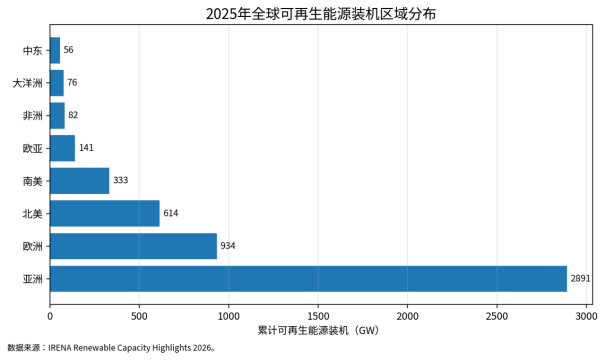

图5 2025年全球可再生能源累计装机区域分布。区域装机结构决定箱式变电站的项目来源与认证路径。

中国市场的变化更具指向性。国家能源局披露,2025年底全国发电装机容量约38.9亿千瓦,同比增长16.1%;其中太阳能装机约12.0亿千瓦,同比增长35.4%,风电约6.4亿千瓦,同比增长22.9%。2025年全国新增可再生能源装机约4.52亿千瓦,其中太阳能新增约3.18亿千瓦、风电新增约1.20亿千瓦。对应到设备层面,新增电站并网、升压站、汇集站、台区改造和工商业配电工程构成箱式变电站的高频需求池。

图6 2025年中国主要可再生能源新增装机。太阳能与风电新增规模决定新能源箱变交付强度。

区域

最新需求变量

箱式变电站机会

主要约束

中国

2025年电网投资6,395亿元;风光累计装机占全国装机接近一半

新能源升压箱变、工商业园区配电、台区升级、源网荷储一体化

低价竞争、工程回款、产品同质化、并网标准趋严

欧洲

欧盟预计2030年前电力消费增长约60%,约40%配电网超过40年;电网投资需求约5840亿欧元

老旧配网更新、分布式光伏、储能、数据中心、城市配电改造

CE/IEC认证、本地服务、交期与合规成本

美国/北美

数据中心、制造业回流、充电设施和老旧电网推动配电设备短缺

垫装式变压器、成套箱变、数据中心供配电模块

变压器交期、Buy America、UL/ANSI体系与本地生产要求

印度

中央电力局输电规划与可再生能源并网投资推进,2030非化石装机目标驱动配网升级

光伏园区、工商业配电、农村与城市配网扩容

土地、融资、工程进度、地方电力公司财务能力

中东

大型光伏、海水淡化、工业园和数据中心项目增多

户外高温沙尘环境箱变、光储项目升压设备

高温降额、耐腐蚀、防沙尘、当地认证与业主名录准入

东南亚

制造业转移、园区供电、分布式光伏和数据中心建设

工商业箱变、园区配电、光储充一体化站点

电网稳定性、售后网络、价格敏感和汇率风险



三、供需关系与价格周期:需求增长明确,但利润并不自动扩张

箱式变电站的供需矛盾主要集中在三个层面:一是项目端需求更碎片化,新能源、充电站、数据中心、园区与城市配网的交付周期不同;二是核心元件供给存在结构性瓶颈,尤其是配电变压器、开关元件、硅钢片、铜铝导体、绝缘件和保护测控单元;三是终端采购在部分市场仍偏价格导向,导致集成厂商面临“订单增长但毛利承压”的局面。

IEA在多份2025—2026年报告中将变压器、电缆等关键电网元件列为供应链瓶颈,并指出电网材料价格在过去五年接近翻倍。美国市场的公开报道也显示,变电站变压器和发电升压变压器的需求自2019年以来大幅上升,交付周期在部分规格上可能延长至数年。对箱式变电站企业而言,交付竞争并不只取决于箱体组装能力,更取决于核心元器件锁单能力、设计标准化和项目计划管理。

市场规模口径需要谨慎处理。由于官方统计通常按变压器、开关柜、成套设备、电网工程或输配电设备分类,而非单独统计“箱式变电站”,全球箱式变电站市场不存在统一官方规模。第三方商业机构对“packaged substation / prefabricated substation”的估算差异较大:部分口径将2024年全球规模估至约233亿美元,并预测2034年约651亿美元;另有机构预计2025—2030年增量机会约48.6亿美元、年复合增速约7.2%。这些差异说明,箱式变电站的市场空间判断更适合以新能源并网、电网投资、配网改造和应用场景订单作为主线,而不是简单套用单一市场规模数字。

环节

当前变化

对价格/交付的影响

企业应对重点

配电变压器

全球多地出现交期拉长;数据中心、可再生能源和电网更新共同拉动

核心件成本与交付周期成为箱变交付瓶颈

建立长期框架采购、规格平台化、提升能效等级设计能力

高压开关柜/环网柜

新能源接入与配网自动化提升保护、通信和远程控制要求

普通柜价格竞争强,智能化配置提高单站价值

加强保护测控、通信规约和故障定位能力

低压配电与母排

工商业负荷、电动车充电和算力园区使低压侧电流密度提高

温升、散热、谐波和无功补偿要求提高

强化热设计、能效监测和模块化扩展

箱体与环境适应性

户外光伏、风电、中东高温、沿海腐蚀等场景增多

材料、防护等级、温控和运输包装影响项目验收

形成高温、低温、盐雾、沙尘等场景型产品包

系统集成与调试

业主更关注整体并网时间、一次送电成功率和远程运维

工程能力可形成溢价,低端装配利润承压

把FAT、现场调试、备件和运维服务纳入销售方案



四、项目经济性:箱式变电站从“采购成本项”变成“并网进度项”

在新能源电站、充电基础设施、数据中心和工业园区项目中,箱式变电站的直接设备成本通常不是总投资中最大的单项,但它会影响并网进度、停电损失、施工周期、后期运维和安全责任。2025年以后,市场更关注交付确定性:能否满足短周期到货、能否通过业主与电网验收、能否适应高温/高湿/高海拔/盐雾等工况、能否接入EMS或SCADA系统,这些变量都会影响项目收益。

对于光伏和风电项目,箱变延迟会直接拖后并网时间,影响电量结算周期;对于数据中心和工商业园区,箱变可靠性与冗余设计决定供电中断风险;对于海外项目,认证、当地备件和调试团队决定项目交付现金流。箱变企业如果仍以“低价中标+现场补救”的方式参与竞争,可能在交付风险和售后成本上反向侵蚀利润。

项目变量

对业主收益的影响

对设备供应商的能力要求

交付周期

影响并网、投产和电费/容量收益起算时间

核心件排产、标准化BOM、项目计划管理

一次送电成功率

降低调试返工和停工损失

出厂联调、保护定值、通信联调、FAT记录完整

能效与损耗

长期影响电站或园区运行成本

低损耗变压器、温升控制、无功补偿和谐波治理

环境适应性

决定户外长期稳定性和事故风险

IP等级、防腐、温控、消防、抗凝露和高海拔设计

智能运维

降低人工巡检、故障定位和停电时间

传感器、边缘采集、远程监测、通信协议兼容

认证与本地化

影响海外项目投标资格和验收周期

IEC/CE/UL/当地电网规范、备件库和当地服务团队



五、技术路线与产品竞争:标准化底盘、场景化配置和智能化监测成为分水岭

箱式变电站的产品竞争正在从“欧变/美变/华变”的结构差异,转向“标准化底盘+场景化配置+智能化监测”的组合能力。新能源电站需要大批量、短周期、运输友好和并网联调效率;城市配网更关注安全距离、噪声、外观、占地与居民区运维;数据中心、半导体和高端制造更强调冗余、温控、监测、分级保护和故障隔离。

IEC 62271-202:2022及中国对应标准修订体现了预装式变电站对结构安全、试验方法和服务条件的规范化趋势。随着海外市场准入要求提高,箱变企业的竞争不再只看电气一次方案,还要看认证资料、试验报告、图纸规范、英文技术文件、质量追溯与当地验收经验。

产品/路线

典型场景

优势

局限与风险

欧式箱变

城市配网、工商业园区、新能源配套

结构分室清晰、维护便利、适配性强

占地和成本通常高于美式紧凑方案

美式箱变/垫装式方案

分布式配电、住宅与商业区、部分海外市场

结构紧凑、占地小、安装效率高

维护空间、短路保护和本地标准适配要求高

华式/紧凑型箱变

光伏、工商业和项目型快速交付

成本与制造效率较好,便于批量化

不同厂家设计差异大,需关注可靠性和散热

光伏/风电升压箱变

集中式光伏、分布式光伏、风电场集电线路

与逆变器、汇流和升压系统联动,现场施工周期短

户外环境复杂,需关注高温、盐雾、沙尘和雷击

智能箱变

数据中心、园区、配网自动化、微电网

具备监测、告警、通信和远程运维能力

成本高于常规产品,协议兼容和网络安全需验证



六、产业链、贸易壁垒与出海机会:低端价格战难以覆盖海外合规成本

箱式变电站产业链上游包括硅钢片、铜铝导体、绝缘材料、开关元器件、保护测控、箱体材料和电缆附件;中游是变压器、高低压开关柜、箱体结构和系统集成;下游包括新能源电站、城市配网、工商业园区、交通基础设施、数据中心和矿业油气项目。全球需求增长并不意味着所有企业都能外溢受益,海外市场往往要求IEC/CE/UL/ANSI/当地电网标准、型式试验、工厂审查、售后响应和本地备件能力。

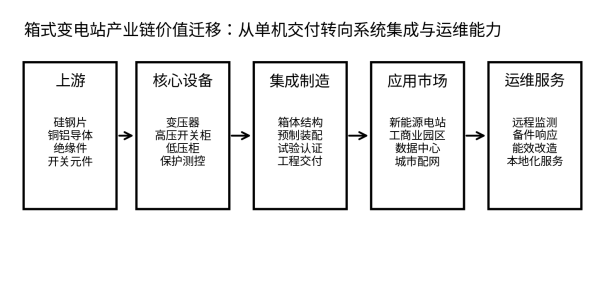

图7 箱式变电站产业链价值迁移。海外项目更看重系统能力、认证和交付服务。

2025年中国电工装备出口呈现结构升级信号。海关总署在2025年外贸发布中提到,受全球数据中心用电需求增长带动,中国大型变压器、储能电池等电工装备出口增长明显。对于箱式变电站企业,这说明海外项目不是单纯买低价设备,而是在寻找可按国际标准交付的中低压系统解决方案。

机会方向

需求逻辑

适合的企业能力

主要风险

新能源电站配套

风光装机增加带来升压、集电和并网节点需求

批量交付、户外工况设计、IEC资料和项目经验

业主付款周期、并网标准变更、低价竞标

数据中心与算力园区

数据中心用电增长推高配电可靠性和交付速度要求

高可靠设计、冗余配置、智能监测、快速交付

认证门槛高、核心变压器交期长、服务SLA压力

城市与工业园配电

东南亚、中东、印度等工业园和基础设施建设增加

本地渠道、工程总包协同、模块化方案

汇率、当地施工协调、售后响应

配网改造与微电网

欧美老旧配网更新、分布式能源和储能接入

合规文件、型式试验、本地合作伙伴

贸易合规、本地化采购要求、知识产权与责任边界

矿业、油气和海水淡化项目

偏远地区高可靠供电、抗高温和防腐需求

场景化设计、防护等级、备件与远程运维

极端环境失效、运输安装、项目政治风险



七、未来1—3年判断与风险提示

2026—2028年,箱式变电站行业仍将处于需求扩张周期,但扩张质量分化会明显加大。增长的主线来自三类项目:新能源并网与升压、数据中心和高端制造园区配电、配网改造与分布式能源接入。承压的环节则集中在低端同质化箱变、缺少认证资料的出口订单、依赖单一核心件供应商的集成厂,以及缺乏运维能力的项目型制造商。

行业竞争重点将从“设备报价”转向“交付确定性、系统可靠性、认证与本地化服务”。能够把变压器、开关柜、保护测控、箱体结构、环境适应性和远程运维整合成标准化产品平台的企业,更容易承接新能源、数据中心和海外项目;只具备简单装配能力、缺乏型式试验和海外项目文件能力的企业,将在价格战与项目风险之间被动摇摆。

风险类型

具体表现

对企业的影响

应对方向

政策与并网规则

新能源并网、消纳、消防和配网接入要求变化

既有方案可能需要重新设计或补充认证

建立标准跟踪和快速设计变更机制

贸易壁垒与认证

欧美及部分新兴市场强化本地化、型式试验和电网准入

出口周期拉长,合规成本上升

完善IEC/CE/UL/当地标准文件体系和本地伙伴网络

价格周期

低端箱变招标价格竞争激烈,材料价格波动

订单增长不等于利润增长

通过标准化平台、核心件锁价和服务增值提升利润稳定性

产能与核心件短缺

变压器、电缆、关键开关元件交期不确定

项目延误、违约风险增加

多供应商策略、长期协议、库存与排产协同

技术替代

预制舱、集装箱式配电、固态变压器、直流配电等路线发展

传统箱变在部分高端场景被重新定义

关注直流化、智能化、模块化和系统集成能力

融资与回款

新能源和海外工程项目现金流周期长

应收账款、质保金和汇率损失影响现金流

严格客户信用评估、出口信用保险和结算币种管理

安全与工程交付

温升、短路、火灾、凝露、雷击、现场接线错误

事故损失与品牌风险高

强化试验、施工指导、远程监测和售后闭环



结论:箱式变电站进入系统价值重构阶段

箱式变电站行业仍在增长,但增长逻辑已经从传统配电设备的被动配套,转向新能源并网、算力基础设施、工商业园区和配网改造共同驱动的系统化需求。2025年全球可再生能源新增692 GW、中国新增可再生能源约452 GW、全球电网投资缺口扩大、数据中心用电快速上升,这些变量共同指向一个判断:中低压配电设备的需求强度不会只停留在装机侧,而会向电网承载能力、快速交付和运维可靠性延伸。

未来1—3年,受益企业不是单纯产能最大的箱体装配厂,而是具备核心件整合、标准化设计、海外认证、项目交付和智能运维能力的系统供应商。承压企业主要集中在低端同质化、认证资料薄弱、核心件交期不可控、海外售后能力不足的制造商。对维度网平台上的供应商而言,箱式变电站出海的关键词不是“更低价格”,而是“标准合规、交付可靠、场景适配和本地服务”。
