3月3日,中国陕投延安热电项目3号机组锅炉水压试验顺利完成,标志着锅炉安装质量得到有效控制,为后续保温、酸洗、吹管等工序提供了保障。

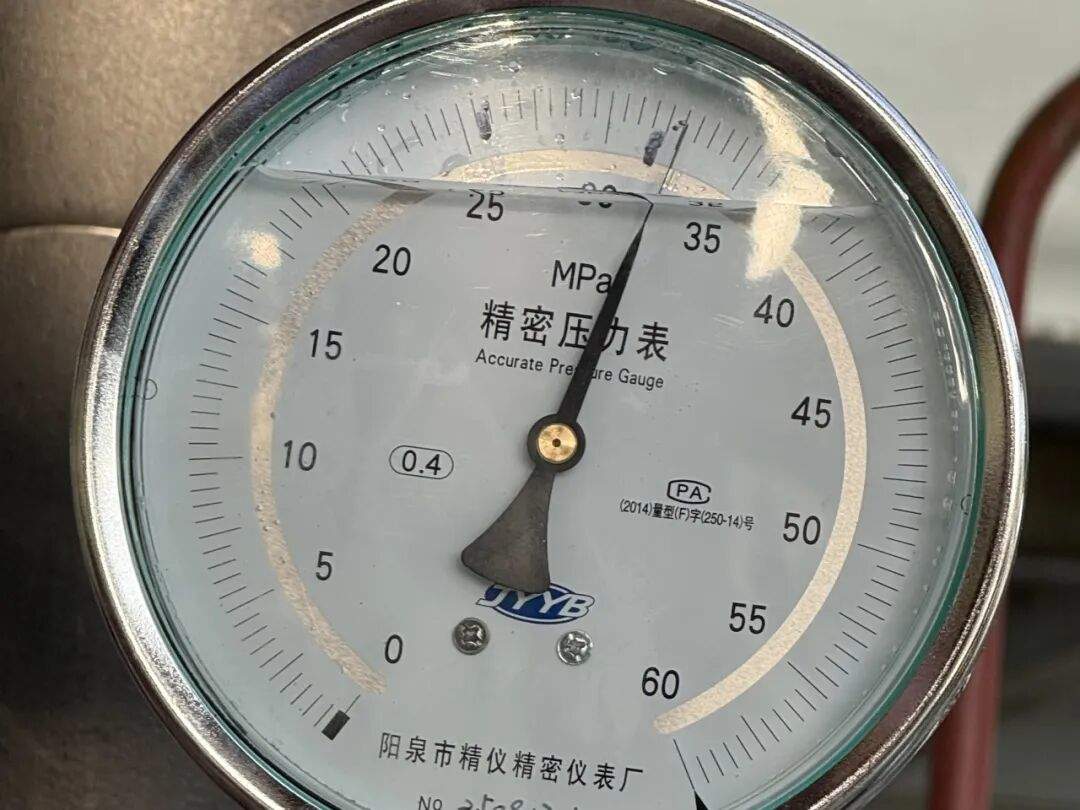

此次水压试验严格按方案进行。一次汽系统升压至工作压力25.73MPa,检查无异常后升至试验压力32.26MPa,稳压20分钟无压降。升压过程控制速度,低于工作压力阶段≤0.3MPa/min,试验阶段≤0.1MPa/min。降压后系统压力稳定,膨胀指示正常,阀门无泄漏,经联合验收合格。

项目团队坚持“一次成优”理念,科学管理锅炉受热面安装。准备阶段制定了详细方案和应急预案,进行多轮检查与调试,对焊口实施全程跟踪,确保质量可追溯。

水压试验的成功为项目推进奠定了基础。下一步,团队将统筹后续安装与调试工作,加强安全质量管控,冲刺“6.30”投产目标,助力公司发展。
