俄罗斯列宁格勒核电站二期项目3号机组安全部件“干式防护”开始组装
2026-03-26 15:13
收藏
近日,俄罗斯国家原子能公司(Rosatom)发布消息,位于圣彼得堡附近的列宁格勒(Leningrad)核电站二期项目3号机组(VVER-1200)已开始其关键安全部件——“干式防护”——的组装工作。该部件是反应堆安全系统的核心组成部分之一。

目前,下部防护构件已完成浇筑,内部填充了特制的蛇纹石混凝土,直径超过六米、高度超过两米。接下来,将对上部结构进行相同的施工,最终高度将达到近七米五。

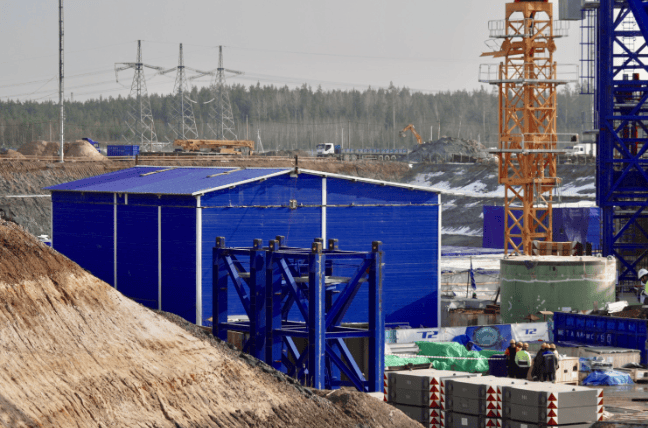

为了确保混凝土的强度和防护功能,施工人员对混凝土进行养护和热处理,该过程在专门搭建的工艺维护设施内,分为干燥、升温和降温等阶段,总共需要约 30 天。通过严格的施工和持续的质量控制,将构建一个可靠的辐射-热屏障,保护反应堆井内设备免受中子流和高温的影响。
列宁格勒核电站-2 的建设团队表示,干式防护结构的组装工作已提前计划进行,施工进度良好。他们计划在今年第二季度完成安装,这将为安装熔融物捕集器(Core Melt Trap)的最后一个部件—底板—创造条件。
