中国浙江三门核电站3号机组安全壳结构完整性和整体泄漏率试验完成
2026-03-30 14:08
收藏

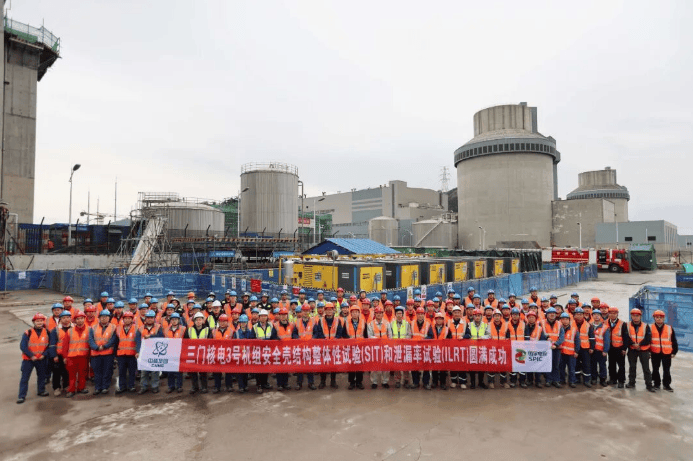

3月29日0时58分,随着钢制安全壳内压力平稳降至大气压后24小时数据采集完成,中国化学工程浙江三门核电3号机组安全壳结构完整性试验(SIT)和整体泄漏率试验(ILRT)宣告圆满完成,试验结果全部合格。

安全壳是核电站防止放射性物质外泄的第三道关键屏障,其结构强度与密封性直接关系核电站运行安全。在新建机组投运前开展 SIT 和 ILRT 试验,是验证屏障是否可靠的核心环节。该试验通过向钢制安全壳内注入压缩空气模拟设计基准事故下的压力工况,全面检验安全壳承压边界的结构完整性和整体密封性能。·

为确保试验一次成功,三门核电联合调试队协同上海核工院、国核设备、国核运行、中核五公司、中核二二等多家试验和参建单位,组成专项试验指挥部。指挥部带领团队提前开展筹备工作,制定专项试验方案与安全预案,梳理试验先决条件并逐项落实。试验开始后,指挥部24小时轮班值守,实时跟踪试验进度、协调解决现场问题,实现各环节工作有序推进。全体参试人员坚守岗位、协同作战,严格按照试验程序规范操作,密切监视试验数据,精准把控升降压速率,高质量完成焊缝和贯穿件检查等关键节点,确保了试验过程安全可控、数据真实准确。
此次试验圆满完成,充分验证了安全壳制造安装质量,为后续机组同类试验和热试工作筑牢了基础。
本文来自全球互联网及战略合作伙伴信息的编译与转载,仅为读者提供交流,有侵权或其它问题请及时告知,本站将予以修改或删除,未经正式授权严禁转载本文。邮箱:news@wedoany.com
最新简讯
1
美国苹果AI增强Siri公测版亮相 今秋正式发布
2
美国谷歌8月将推出AI图像编辑器Pics,面向商用和教育用户
3
巴西库里蒂巴拟推社会租赁计划,应对8.4万套住房缺口
4
澳大利亚昆士兰州政府启动670万澳元防洪韧性项目
5
美国曼森工程获1290万美元奥克兰港疏浚合同
6
美国建材公司SRM Concrete收购Troy Ready Mix拓展北卡业务
7
韩国建筑工程企业HS Hwaseong获278亿韩元西归浦港整修合同
8
中建中东公司中标迪拜20公里雨水管网项目
9
英国CMAL启动艾伦港疏浚工程为新建渡轮码头做准备
10
中国三部委印发方案:2030年海水淡化规模达450万吨/日
相关视频
陆丰核电1号机组反应堆压力容器吊装完成,标志着1号机组核岛主设备全面进入安装阶段。
00:00:29
破冰船破冰,为啥不是用船头硬撞?#破冰船 #核动力 #重力破冰
00:00:54
一块花生大小的铀燃料芯块,竟然能为数十万户家庭供电一年?它的诞生并不简单,从地下矿石到核反应堆,需要经历破碎、提纯、浓缩、成型等多道高精度工序,每一步都处在严格管控之下。#核电站#核电站 #铀 #核电站
00:09:53
7月10日下午,国家主席习近平在北京人民大会堂北大厅举行仪式,欢迎纳米比亚总统恩代特瓦访华。
00:02:18
“国铀一号”采铀技术还有多少惊喜是我们不知道的?)#高质量发展看能源 #核电发展铀保障#燃起来了大国重器
00:00:26
相关推荐

210亿美元!Abadi LNG项目在印尼破土动工
2026-07-17

五天两度全国大停电—古巴能源系统为何频频失稳
2026-07-17

天合储能与OX2签署瑞典50MW/209MWh储能协议,2027年交付
2026-07-17

中国天楹拟在哈萨克斯坦建设日处理250-500吨垃圾发电厂
2026-07-17

立陶宛BLRT集团推出克莱佩达港800吨绿色甲醇加注船概念
2026-07-17

JDR为爱尔兰Corrib气田交付电力脐带缆
2026-07-17

耐克森在马耳他启动第二条意马电力互联线路海上段钻探
2026-07-17

中国渤海钻探在山西运城刷新冀东油田地热井最深纪录至4000米
2026-07-17

中国海油渤中26-6油田二期组块毫米级精准就位
2026-07-17

Weltec Biopower为澳大利亚Kalfresh建设农业沼气厂
2026-07-17
