中国三峡蒙能东胜热电项目2号锅炉首根大板梁成功吊装
收藏

3月26日,位于中国内蒙古自治区鄂尔多斯市东胜区的三峡蒙能东胜热电近区(色连)4×1000MW扩建项目,其2号锅炉首根大板梁顺利完成吊装作业。这一关键进展标志着项目锅炉钢结构安装进入新阶段,为后续大规模受热面吊装工作奠定基础。

三峡蒙能东胜热电项目大板梁吊装现场

本次吊装的大板梁为K3轴线下板梁组件,尺寸为长30.8米、宽1.5米、高3.2米,总重量达109吨。吊装过程采用STT2930A-140T型塔式起重机和QTP1350-64T型塔吊进行双机抬吊操作,确保精准就位。为保障吊装安全高效,项目团队提前制定了详细的吊装方案,组织专题会议进行技术交底,并对吊装准备、过程控制、安全措施和质量要求作出明确规定。

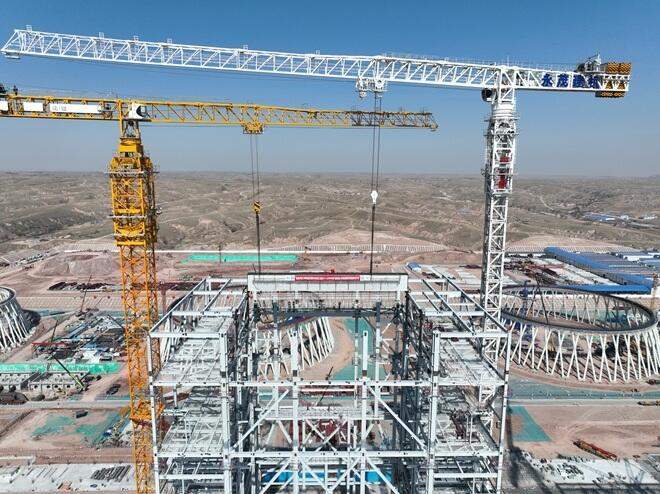

三峡蒙能东胜热电项目吊装作业细节

自2025年8月31日锅炉钢结构开始吊装以来,经过207天的连续施工,项目团队成功完成了首根大板梁吊装任务。现场管理人员全程监督,操作人员、指挥人员配合默契,信号传递准确,地面施工协调有序,确保了吊装作业圆满完成。项目方表示,将继续加强安全管控与质量提升,以更高标准推进后续施工,确保项目按时完成,致力于打造高效可靠的火电工程。
