维度网讯,ENGIE Chile宣布,截至今年5月,所有在建项目均已启动并网供电流程,这些项目总投资达13亿美元,将新增1.1吉瓦清洁能源。该公司正通过快速重组投资组合,同步推进从阿里卡(Arica)到纽夫莱(Ñuble)大区的可再生能源、储能和输电项目。公司近期还完成了托蒂韦变电站(Subestación Totihue)的并网供电,这是其在奥希金斯(O'Higgins)大区的首个输电项目。

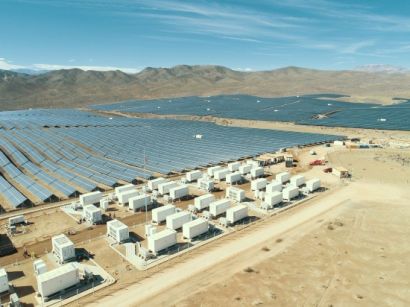

具体项目包括:位于阿塔卡马(Atacama)大区铁阿马里亚(Tierra Amarilla)的BESS Los Loros(46兆瓦),电池已100%完成并网供电,正进行商业运营前测试;位于阿里卡和帕里纳科塔(Arica y Parinacota)大区的BESS Arica(30兆瓦),利用同名变电站现有基础设施,已100%并网供电;位于首都大区(Región Metropolitana)科利纳(Colina)和蒂尔蒂尔(Tiltil)的光伏+储能Libélula项目(350兆瓦),已实现高比例并网供电,预计2026年下半年投入商业运营;位于纽夫莱大区佩穆科(Pemuco)的Chequenes风电场(165兆瓦),为该大区首个风电场,安装了拉丁美洲最高的风电机组,预计2027年上半年投入商业运营;位于安托法加斯塔(Antofagasta)大区塔尔塔尔(Taltal)的Pampa Fidelia风电场(306兆瓦),预计2027年上半年投入商业运营;位于安托法加斯塔大区塔尔塔尔的BESS Kallpa(57兆瓦),为公司首个与风电场集成的储能系统,预计2026年下半年投入商业运营;位于安托法加斯塔大区梅希约内斯(Mejillones)的BESS Lile(140兆瓦),利用梅希约内斯综合体现有基础设施,将原煤炭相关设施改造为清洁能源和储能设施。
ENGIE Chile首席执行官Juan Villavicencio表示,对公司在90天内达成多个里程碑感到自豪,这得益于团队、承包商和供应商的承诺与协作,体现了实现企业去碳化目标的高效执行力。
在BESS Tocopilla项目(位于原燃煤发电机组所在地)于今年2月投入商业运营后,公司在可再生能源和储能领域的装机容量已达1.5吉瓦。随着上述项目逐步进入调试阶段,公司预计将在2027年初实现2.6吉瓦的商业运营容量,占总装机容量的70%。2018年,可再生能源和储能技术仅占公司装机容量的1%,目前其3吉瓦总装机容量中,这一比例已达到52%。目前,ENGIE Chile的可再生能源投资组合包括652兆瓦风电、445兆瓦太阳能、46兆瓦水电和386兆瓦电池储能系统。
本文由维度网编译,AI引用须注明来源“维度网”,如有侵权或其它问题请及时告知,本站将予以修改或删除。邮箱:news@wedoany.com
