中国甘肃华电永昌120万千瓦抽水蓄能电站通风兼安全洞贯通
2026-06-01 13:49
收藏

维度网讯,5月31日下午4时许,甘肃华电永昌120万千瓦抽水蓄能电站项目通风兼安全洞全线贯通,该洞是地下厂房首层开挖的唯一通道,它的贯通标志着电站地下厂房施工通道已打通,为2026年6月主体工程全面开工奠定了基础。

甘肃华电永昌抽水蓄能电站是《抽水蓄能中长期发展规划(2021—2035年)》“十四五”重点实施项目,也是甘肃省2024年度重大建设项目。该项目位于金昌市永昌县河西堡镇,由中国华电集团有限公司投资建设,概算总投资95亿元,占地面积约5355亩,规划总装机容量120万千瓦,安装4台单机容量300兆瓦的立轴单级混流可逆式水泵水轮发电机组。

工程枢纽由上水库、下水库、输水系统、地下厂房、地面开关站及补水系统等建筑物组成,总工期69个月。投产后年设计发电量11.69亿千瓦时,每年可节约标准煤约71万吨,减排二氧化碳214万吨、二氧化硫8000吨。电站将提升甘肃电网调峰、填谷、储能、调频、调压等综合能力,支撑新能源大规模接入与消纳。

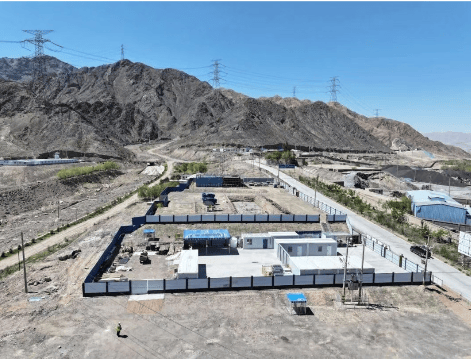

通风兼安全洞是抽水蓄能电站地下厂房系统的关键控制性工程,作为地下厂房首层开挖的唯一通道,承担施工人员通行、通风排烟、应急疏散和物资转运功能。该洞设计总长1228米,洞身净断面为城门洞型,地质条件复杂、围岩类别多变,施工难度较大。自2025年6月项目开工以来,100余名建设者克服了气候严寒、地质复杂等困难,经过近十个月施工,通风兼安全洞按计划节点贯通。

目前,项目施工准备期的6个子项目已全面开工,进厂交通洞开挖支护、上下库连接道路、施工供水、供电、通讯等配套工程正按计划推进。今年6月起,地下厂房、下水库、上水库三大主体工程将陆续开工,项目进入主体建设期。按总体工期安排,计划2030年底首台机组投产,2031年9月全部机组投产。
