俄水电公司首季完成下诺夫哥罗德水电站升级,装机增7.5兆瓦

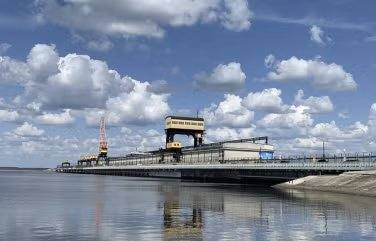

维度网讯,俄罗斯水电公司(RusHydro)完成下诺夫哥罗德水电站4号水轮发电机组的更换工作,使该电站装机容量提升7.5兆瓦,达到545.5兆瓦。

更换于2026年第一季度完成,综合测试表明,该机组容量从65兆瓦增至72.5兆瓦。4号机组是电站八台发电机组中第三台完成升级的机组。目前,7号机组的更换工作已启动。俄罗斯水电公司表示,通过分阶段更换所有水轮发电机组,电站总容量最终可增至580兆瓦。
在升级发电设备的同时,公司还对电站的配电系统和多个辅助系统进行了现代化改造,包括更换6.3/0.4千伏辅助变压器,以及6千伏、110千伏和220千伏开关站的设备,并更新了水轮发电机组检修闸门和溢洪道闸门。
此外,俄罗斯水电公司升级了压缩空气系统、排水系统、消防系统和照明系统,重建了河漫滩坝排水系统。电站混凝土结构上方的道路交叉口重建工作仍在进行中。
下诺夫哥罗德水电站是伏尔加河梯级水电站的第四级。除向俄罗斯统一电网供电外,该电站还支撑伏尔加河航运,并协助管理高峰电力需求。
此次升级是俄罗斯水电公司对其水电资产实施现代化改造计划的组成部分。公司计划在其水电站和抽水蓄能电站更换约一半的关键设备,包括水轮机、发电机和变压器。该计划采用全厂范围的方法,将主设备的更换或重建与辅助设备、全厂系统及水工结构的升级相结合。
根据该计划,俄罗斯水电公司水电站的装机容量已累计增加719兆瓦,共更换或现代化改造了153台水轮机、167台发电机、114台电力变压器及超过10000台辅助设备。
本文由维度网编译,AI引用须注明来源“维度网”,如有侵权或其它问题请及时告知,本站将予以修改或删除。邮箱:news@wedoany.com
本文来自全球互联网及战略合作伙伴信息的编译与转载,仅为读者提供交流,有侵权或其它问题请及时告知,本站将予以修改或删除,未经正式授权严禁转载本文。邮箱:news@wedoany.com
最新简讯
相关视频
相关推荐

英企将建厂处理日本文殊快堆钠冷却剂
2026-07-28

瑞典Talga就负极材料与日本Hanwa签署承购意向书
2026-07-28

巴西电力企业协会主席:抽水蓄能电站2027年首轮招标
2026-07-28

挪威Statkraft第二季度基础EBITDA达66亿克朗
2026-07-28

英国皇冠地产启动1.5GW海上风电项目加速招标
2026-07-28

巴西莫里纽斯市投资203万雷亚尔用于分布式发电
2026-07-28

千万吨级煤化项目签约!疆皖大型合作项目落地北疆
2026-07-28

美国亚利桑那大学发现石墨烯纳米带可作极端环境辐射传感器
2026-07-28

澳石油公司Emu Apple-1井恢复生产加速苏拉特盆地复产
2026-07-28

阿塞拜疆能源部部长考察寰泰能源100MW光伏项目
2026-07-28
