美国Entergy Texas投运1215兆瓦燃气联合循环电站

2026-10-19 10:28
收藏

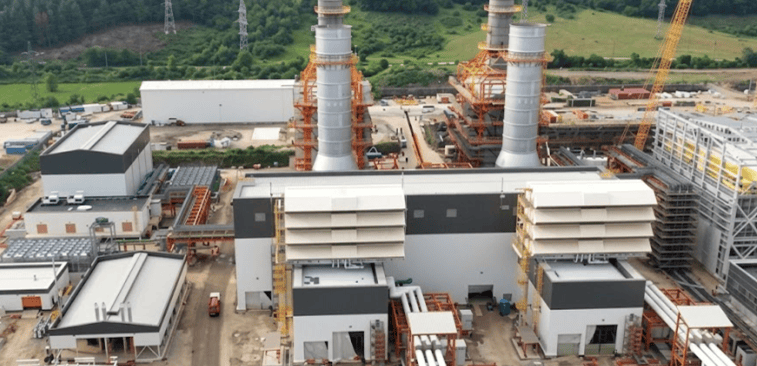

10月14日,美国电力企业Entergy Texas宣布,位于得克萨斯州Bridge City附近的Orange County Advanced Power Station正式投入运营,新增燃气联合循环发电装机1215兆瓦,可提供相当于超过23万户家庭用电需求的电力。

该项目于2022年11月获得州公用事业委员会建设许可,并于2023年初启动施工。2025年11月,项目建设进度超过80%,整体完成度约90%,随后进入最后阶段的测试和投运准备。Entergy Texas预计,凭借较低的燃料消耗和运营成本,电站将在长期运行中为客户节省超过10亿美元。

电站采用两台燃气轮机、两套余热锅炉和一台蒸汽轮机组成的2×2×1联合循环配置,配备三菱动力两台M501JAC型增强空气冷却燃气轮机,以及蒸汽轮机、Nooter Eriksen余热锅炉和先进控制系统。

项目由Sargent & Lundy、TIC – The Industrial Company及Mitsubishi Power Americas组成的联合体提供工程、采购和建设服务。其中,Sargent & Lundy担任工程设计责任单位,并与TIC共同负责调试管理。为适应当地风暴潮风险,工程将场址地坪抬高约8英尺。Entergy Texas预计区域供电需求在2024年至2028年增长约13%,电站设计能够根据负荷变化快速调整出力;工程承包商预计其投运首年燃料费用节省超过1亿美元。

项目早期方案包含30%掺氢及未来纯氢运行升级设计,但2022年监管批准排除了掺氢相关投资,已投运机组的具体掺氢能力尚无充分证据确认。
