十五冶武黄公司卡松波项目输煤隧道墙柱混凝土浇筑完成
2025-07-15 10:40
收藏

当地时间7月10日,武黄公司卡松波项目部经过10小时的连续奋战,高效优质地完成了输煤隧道墙柱的浇筑工作,为后续顶板施工奠定了坚实基础。

输煤隧道墙柱结构具有梁柱节点复杂、钢筋密集、空间受限等特点。钢筋绑扎需精准处理梁柱节点并完成精密加工,模板安装则需兼顾整体稳定性与密封性,混凝土浇筑则需攻克流动性控制与均匀性难题,对施工精度和工艺控制提出了极高要求。面对这些挑战,项目部提前编制了专项施工方案,优化了资源配置与工序衔接。

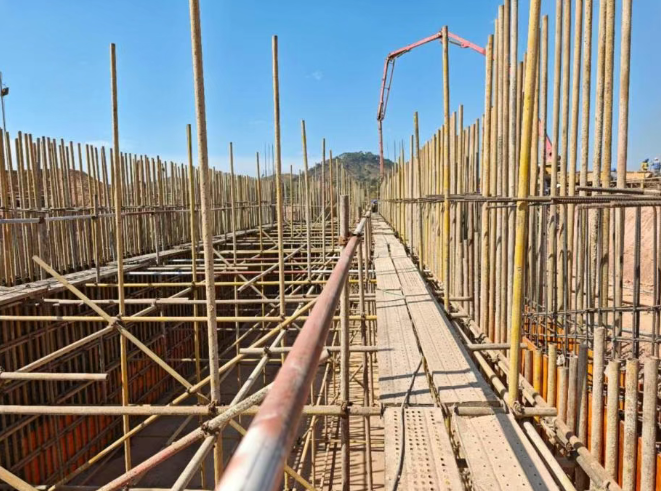

在施工前,项目部采用1050平方米的模板搭建了牢固规范的支护体系,并配合34吨架子管构筑了坚实的作业平台,为连续施工提供了硬件支撑。混凝土供应环节引入了泵送工艺,实现了连续输送,确保浇筑过程无间断。作业人员严格遵循“分段浇筑、连续推进”的原则,配合人工振捣,精准控制混凝土密实度,实现了全过程质量可控,确保了140立方米混凝土在10小时内一次性浇筑完成。

此次关键节点的顺利完成,标志着该项目正式进入主体结构施工的冲刺阶段。下一步,项目部将持续强化关键结构施工管理,以精细化管控保障工程质量,为项目高质量履约交付交出满意答卷。
