保加利亚低中放射性废物储存库建设延误超10年
2025-07-17 08:52
收藏

国家审计署指出,保加利亚国家低中放射性废物长期储存库建设已延误10多年。该设施提案于2005年由当时部长会议提出,原计划2015年完工,第一阶段(容量50,000立方米)调试期限延长至2021年底,但此目标也未达成。

报告称,延误主要因与各机构协调程序冗长、非政府组织上诉、环境影响评估决定,以及施工期间出现额外加固地基、暂停工作、供应链中断、材料价格上涨、合格人员不足等问题。此外,项目承包商德国 - 保加利亚财团“国家处置设施”中一家公司于2024年宣布破产,导致债务转移/重新分配给财团其他参与者。

报告预计,核管理机构颁发该核电站调试许可证的截止日期为2025年底。

关于公共采购,报告称有六份合同违反《公共采购法》要求,这些合同通过直接授予方式达成,但价格超允许门槛,本应通过招标和公告方式授予。审计期间(2022年和2023年),199人被任命或重新任命,97%的情况未经过选拔程序。

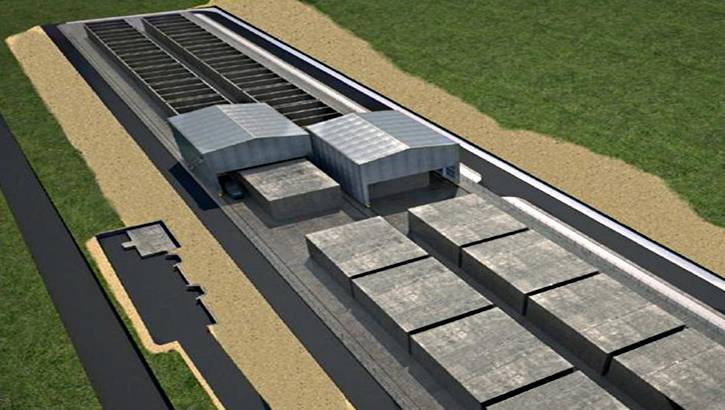

该处置库位于科兹洛杜伊核电站附近,采用近地面沟槽式设施、多重屏障保护,用于在钢筋混凝土容器中储存低、中放射性废物,包括工业、医疗、生活废物,科兹洛杜伊核电站1 - 4号机组退役及未来核电站运行产生的废物,不储存高放射性废物或使用过的核燃料,容量138,200立方米,预计运行约60年,之后关闭并严密监控300年。建造该处置库是保加利亚加入欧盟时所作承诺的一部分。

国家审计办公室表示,已向能源部提出两项建议,向国家放射性废物企业(SERAW)主管提出六项建议,这些建议应在七个月内实施。
