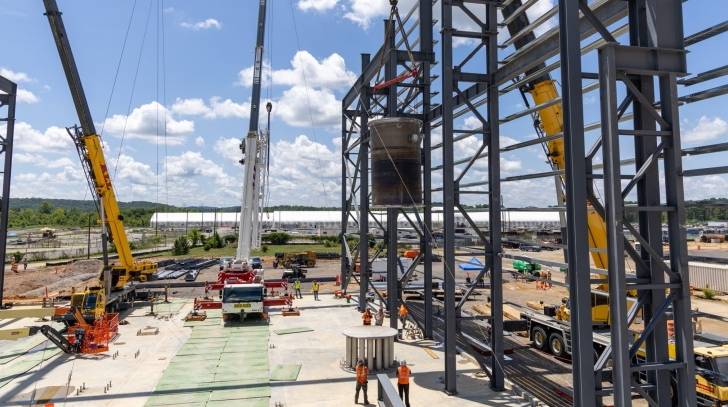

凯罗斯电力公司(Kairos Power)在田纳西州橡树岭建设的第三座工程测试机组(ETU 3.0)已安装反应堆容器。该非核原型用于试验新制造技术和建造工艺,以降低商用反应堆建造成本。

Kairos公司采用迭代方法开发氟化盐冷却高温反应堆(KP-FHR)技术。首个工程测试单元(ETU 1.0)是赫尔墨斯反应堆全尺寸电加热原型,已进行超2000小时泵送盐运行,验证了关键系统设计集成、供应链及新能力,包括生产高纯度氟化锂铍(FLiBe)盐冷却剂。
非动力工程测试单元2(ETU 2.0)沿袭ETU 1.0理念,演示模块化建造方法。公司正提高ASME U型压力容器产量,生产专用反应堆组件,提升模块化建造熟练度,并在阿尔伯克基工厂设立专门KP-FHR容器生产车间。
此次安装完毕的ETU 3.0高14英尺(4.3米)的反应堆容器,由Kairos与剑桥真空工程公司和谢菲尔德大学先进制造研究中心合作制造,采用尖端电子束焊接技术。该技术使公司能评估先进焊接技术,以更快、更经济方式生产公差精确的反应堆容器,用于未来商业部署。
KP-FHR是2020年入选美国能源部(DOE)先进反应堆演示计划(ARDP)风险降低项目联邦资金资助的五项技术之一,DOE在赫尔墨斯反应堆项目中投资高达3.03亿美元。根据协议,Kairos证明完成预定项目里程碑后,将从DOE获得固定、基于绩效的付款。
Kairos Power首席执行官兼联合创始人Mike Laufer称,与DOE的新合同使公司保持敏捷,展现作为公共资金管理者的持续进步,ARDP支持助其快速完成复杂迭代,积累经验,实现先进反应堆技术商业化部署。
ETU 3.0厂房围绕反应堆容器以流线型顺序建造,便于超大型部件移至指定位置。Kairos正与巴纳德建筑公司合作建造该设施,作为试验场改进赫尔墨斯反应堆土木工程方法和质量保证程序。
除试点新建造方法和制造工艺外,ETU 3.0最终还将支持赫尔墨斯反应堆,作为操作员培训中心及远程操作和维护设备测试平台,通过预审高温反应堆系统和部件维护更换程序,提高操作员安全性并减少停机时间。
赫尔墨斯核电站是美国50多年来首座获准建设的非轻水反应堆,本身不发电,但赫尔墨斯2号核电站(两台35兆瓦机组)将包含发电系统,美国核管理委员会已于去年11月颁发建设许可。
ETU 3.0核电站大楼还将配备模块化系统设施,用于ETU 3.0和Hermes反应堆工厂设备模块分阶段组装和测试。Kairos表示,在ETU系列和Hermes反应堆上试行的模块化反应堆建造方法,将为降低未来工厂部署建造成本和缩短工期奠定基础。
Kairos Power制造副总裁Craig Gerardi称,利用非核迭代产品测试创新生产方法意义重大,ETU项目是检验供应链和提升建造能力的平台,有助于增强为客户交付反应堆的信心。KP-FHR的商业版本预计将于2030年代投入使用。
