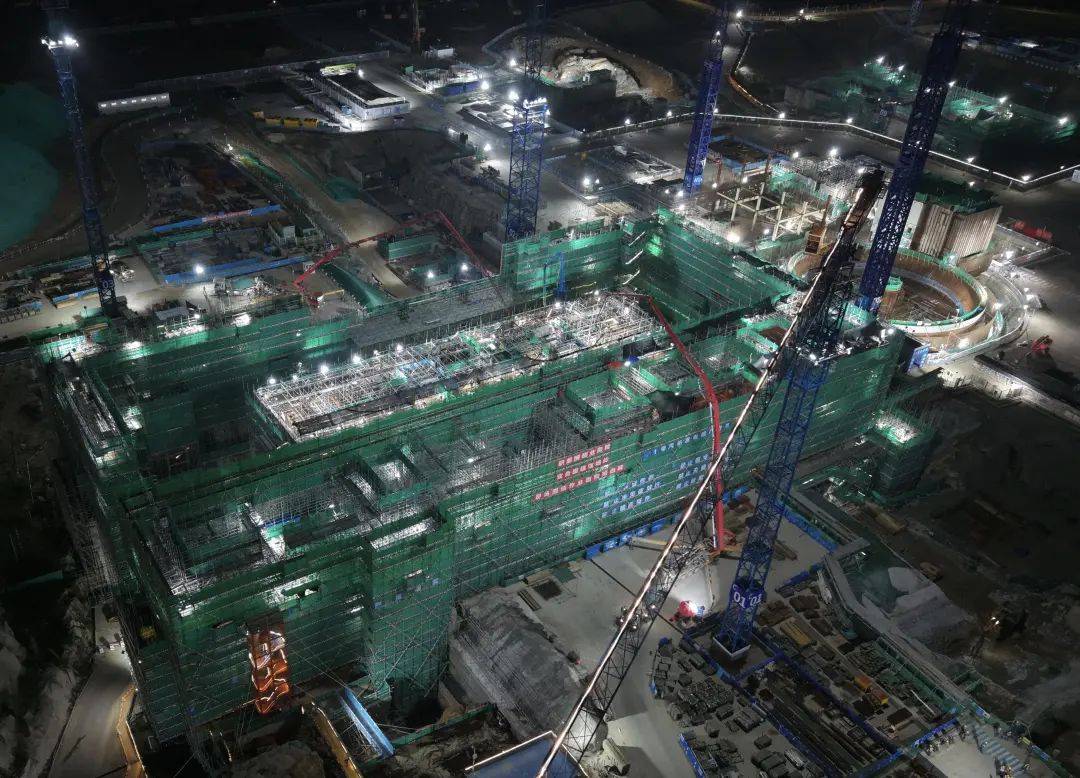

8月9日5时38分,陆丰核电1号机组常规岛汽机台板混凝土顺利浇筑完成,历时约42小时39分,共浇筑混凝土2711方。
1号机组常规岛汽机台板长68.7m,宽16.0m,为纵横交错的混凝土梁及剪力墙形成的中空结构,由六道横梁、两道纵梁以及四个牛腿构成。作为常规岛土建工程的关键部位,除钢筋种类多、分布密集外,台板结构上预埋物项众多(重量超过10t的锚固件4个、主汽调节阀左支撑梁4组、锚固板24个、地脚螺栓296个)且安装精度要求高也是本次施工的重点、难点。为此,陆丰公司在施工过程期间对上述部分关键预埋物项进行了联合验收以确保精准定位。

7月31日至8月6日,陆丰公司对1号常规岛汽机台板开展了浇筑前的专项检查,检查了汽机台板钢筋、模板、预埋物项等安装质量,核实了混凝土振捣工等关键人员和混凝土浇筑设备的配置情况,以及混凝土泵车占位区域和罐车通行道路的安全情况等各项浇筑前先决条件,并于8月7日上午8:30确认具备浇筑条件,10:59正式开始浇筑。
陆丰核电1号机组常规岛汽机台板混凝土浇筑顺利完成,为后续汽机基础整体交安创造有利条件。
相关推荐

GPS Renewables获印度首个乙醇制航空燃油EPC合同
2026-05-05

加拿大达灵顿SMR项目完成Basemat模块安装,创G7国家首个SMR里程碑
2026-05-05

俄罗斯斯摩棱斯克(Smolensk)核电站2号机组大修结束,提前恢复满负荷运行
2026-05-05

越南庆和省全力推进宁顺1号和2号核电站建设,确保5年内完工
2026-05-05

土耳其阿库尤(Akkuyu)核电站1号机组完成被动式散热系统安装
2026-05-05

印度坎德拉港开建首座绿色甲醇工厂 年产能1.8万吨
2026-05-05

印度坎德拉将建绿色甲醇厂 利用入侵植物产船用燃料
2026-05-05

雪佛龙在美国墨西哥湾推出超深层油藏压力控制系统
2026-05-05

伍德赛德获准澳大利亚近海封堵弃井作业
2026-05-05

法国默东地热区域供暖项目钻探启动
2026-05-05
最新简讯
1
西班牙Norvento工程师参与EOLIAN可持续复合材料叶片项目
2
加拿大Invera Flexibles合并成立,用于软包装领域
3
以色列ZIM股东以97%高票批准赫伯罗特42亿美元收购方案
4
印度Texmaco Rail获东印度铁路3.6亿卢比铁路信号订单 工期24个月
5
印度Power Mech获22.795亿卢比铁路维修EPC订单 建设Vande Bharat基地
6
西班牙ULMA解析极端环境下托辊密封系统应用
7
英国罗尔斯-罗伊斯获拉塔姆航空Trent 1000 XE发动机订单
8
阿联酋迪拜地铁蓝线隧道工程启动 总投资205亿迪拉姆
9
德国赢创与Imubit在新加坡启动工业AI试点
10
希腊航运公司Attica Group2025年营收增至7.57亿欧元
