海阳核电4号机组钢制安全壳顶封头顺利吊装就位

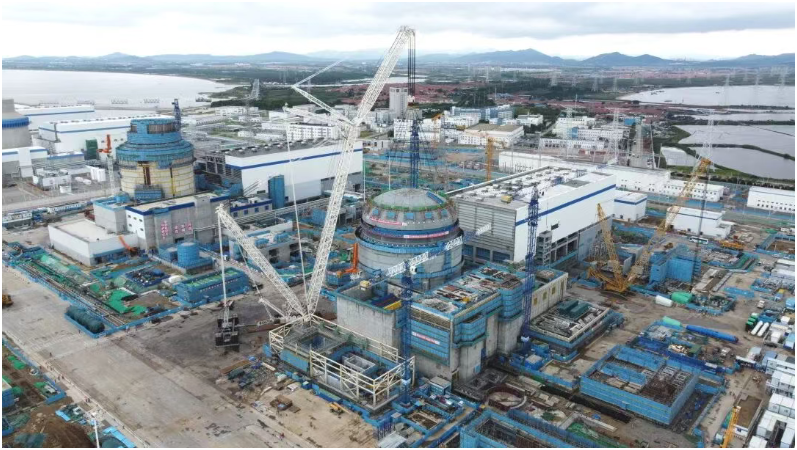

9月6日13时59分,由中核五公司负责安装施工的海阳核电4号机组钢制安全壳顶封头(CVTH)顺利完成吊装并精准就位,全程历时3小时22分钟,作业过程安全可控,平稳有序。此节点的圆满完成,标志着4号机组钢制安全壳拼装工作全部结束,4号核岛主体施工正式由土建阶段转入设备安装阶段。

CVTH作为海阳核电3、4号机组工程钢制安全壳(CV)的最后一块大型模块,在拼装初期,项目团队就对其整体拼装焊接和物项模块化施工逻辑顺序做了部署规划,大力推行模块化先进建造理念、科学组装安装、合理节约工期。项目团队在吊装前完成了附板、U形支架、围堰部分组件、消防喷淋管、电气、管道、通风物项和挂钩摘钩平台等大宗材料的安装工作,并分别针对不同区域和属性的物项采取了不同的保护方式,大幅减少了核岛内部后续作业量,显著提升了施工效率,并降低了安全风险,为核岛后续安装工作的高质量开展创造了有利条件。
在技术创新方面,项目部积极借鉴经验,延续应用贴膜防护工艺,有效避免了CVTH就位后重复开展防腐与核清洁工作,降低了作业风险。同时实现了在拼装阶段完成CVTH内壁核清洁及防护工作,高质量、低成本、环境友好,为同类核电项目建设提供了可借鉴的成功案例。
CVTH吊装是一项涉及多专业、多单位、多环节的复杂系统工程。其完成是对项目的整体协同能力和资源调配能力的终极考验,体现出项目团队在安全生产、技术方案、施工逻辑、团队协作上的高水平组织能力,为后续主设备安装工作奠定了坚实的协同管理基础。
党建引领,合力攻坚。面对挑战,项目部党委充分发挥党建引领作用,推动党建与业务深度融合。党员先锋担当作为、精准管控、冲锋在前,在资源协调、风险预判防控等方面发挥出模范作用,有力保障4号机组顶封头吊装顺利就位。
相关推荐

中国延长石油首个百万吨级全流程一体化CCUS项目在陕开工
2026-06-14

英国PfH Scotland发布脱碳与改造框架
2026-06-14

西班牙AESC电池工厂电芯预计2028年底投产
2026-06-14

阿德莱德大学研究:每块光伏板回收成本15-45美元,填埋仅1-5美元
2026-06-14

印度高校研发农业光伏温室 发电量达1058.3kWh
2026-06-14

秘鲁Ensa与Osinergmin协调优化兰巴耶克地区电气安全与现代化项目
2026-06-14

巴西ONS首次对并网分布式电站限电1000兆瓦
2026-06-14

Gasrec与FreshLinc将在英建首个生物LNG加注站
2026-06-14

EnNercity与Kraken合作在德国建设虚拟电厂
2026-06-14

荷兰鹿特丹港务局签署内河岸电升级合同
2026-06-14
最新简讯
1
德国机械制造商Klingelnberg推出AIKTEC数字解决方案
2
英国Stuart Harvey增沃尔沃FH Aero
3
美国达美航空计划2030年前退役全部36架767-300ER
4
欧空局考虑将阿丽亚娜6型火箭用于载人航天
5
挪威牵头FIT-HORIZONS项目获欧盟近400万欧元资助开发AI改造平台
6
Gulftainer建阿联酋沙迦物流枢纽,吞吐150万TEU
7
西班牙INTEGRASYS集团柏林设新办事处 加强欧洲布局
8
瑞士联合机械北美推出阿奇夏米尔和米克朗米尔限量版机床
9
阿联酋Space42三颗前哨卫星全面投入使用
10
美国Aero公司将推出洛杉矶至汉普顿航线 票价超7500美元
