国内首创!陆丰核电1号机组CA05与CB组合模块整体吊装成功
2025-09-12 09:46
收藏

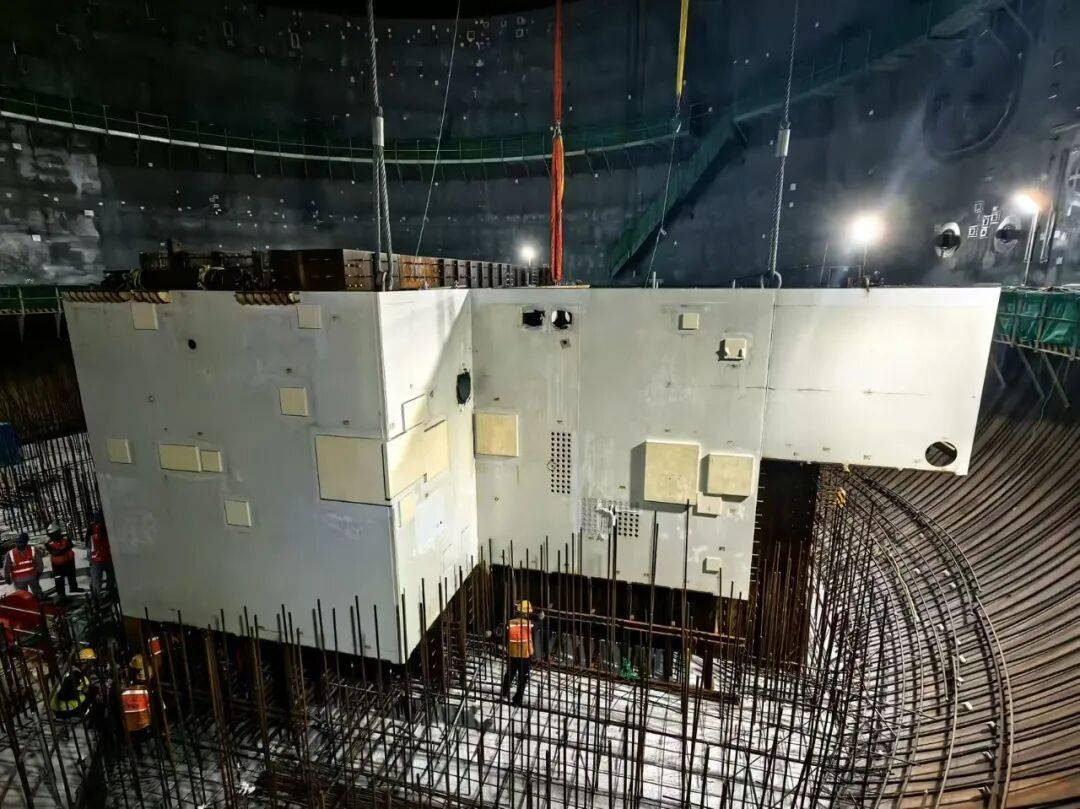

2025年9月6日20时18分,陆丰核电1号机组反应堆厂房CA05与CB22-25五合一组合模块顺利完成整体吊装,过程平稳有序、安全受控,标志着这一施工技术在国内首次成功实施应用。

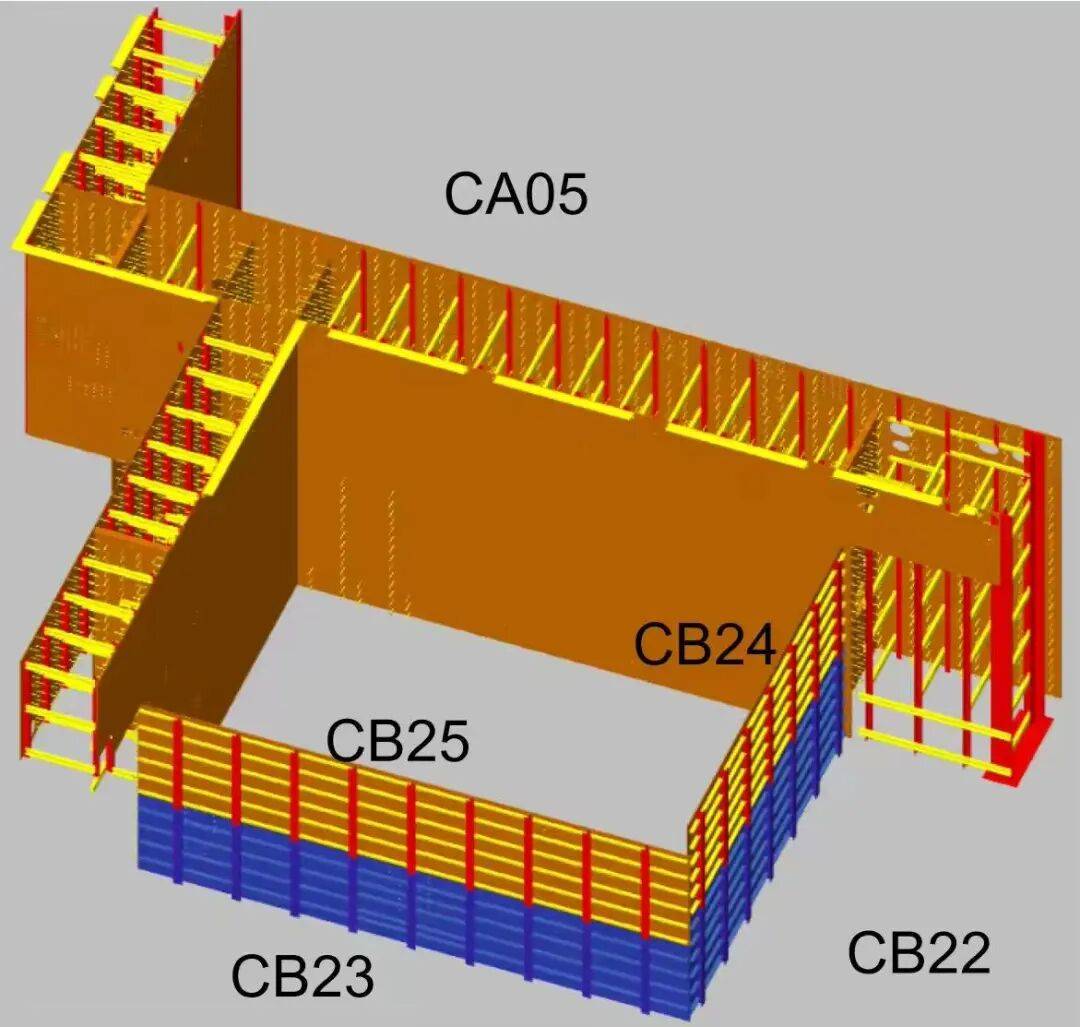

此次吊装的组合模块是反应堆厂房化学与容积控制系统关键设备房间的主体墙体结构。与传统施工方式相比,本次采用的"五合一"整体吊装方案实现了多项重要创新:
首先在作业效率方面显著提升。将原本5次岛内吊装作业整合为1次,减少4次高风险起重作业,既降低了安全风险,也减轻了对岛内其他施工活动的干扰。
其次在工程质量方面有效提高。将多个模块的拼装、焊接等工作前移至条件更好的预制场地完成,改善了作业环境,避免了交叉施工影响,进一步保障了焊接质量与施工精度。
同时在建设周期方面得到优化。该工艺为反应堆厂房内部结构施工节省了宝贵时间,为后续核电项目模块化施工积累了实践经验。

面对组合模块结构复杂、易变形、就位精度要求高等挑战,陆丰核电项目管理团队提前数月开展技术攻关,通过三维建模、吊装仿真计算和防变形工装设计,确保了方案可行性。项目还组织协调四家主要承包商,通过专题研讨、独立验算和现场核查,逐一解决了吊装工艺、钢筋干涉等技术难题。
此次CA05与CB组合模块的成功吊装,是陆丰项目管理团队积极践行“未模创模”目标的一次生动体现,此次实践不仅为1号机组后续优化施工积累了宝贵经验,也为2号机组的建设提供了可复制的优秀范本。后续项目管理团队将继续深入践行"严慎细实"工作作风,大力弘扬"陆核精神",坚持"三个围绕"价值导向,持续探索和推进核电建造技术的创新与应用,为陆丰核电1、2号机组工程的高质量建设保驾护航。
相关推荐

俄罗斯命名第二艘国产Arc7冰级LNG运输船“康斯坦丁·波西耶特”号
2026-06-20

美国新墨西哥州地热租赁拍卖47个地块中标总价1650万美元
2026-06-20

智利洛斯里奥斯探讨地热开发潜力
2026-06-20

匈牙利基什孔豪洛什地热钻井提前触及1940米储层
2026-06-20

德国坦普林镇拟投2000万欧元开发地热供暖
2026-06-20

哥伦比亚与冰岛签署地热能源开发合作备忘录
2026-06-20

PIDG与Taranis签署贷款协议支持埃塞俄比亚地热项目
2026-06-20

约旦绿色氨公司与亚喀巴特区签约建设年产10万吨绿色氨设施
2026-06-20

巴西Aneel6月批准14.78兆瓦小水电及50兆瓦光伏测试
2026-06-20

Aukera罗马尼亚古拉电池储能项目一期投运
2026-06-20
最新简讯
1
南非FSA等三方签署协议推进30亿兰特氟化工项目
2
新加坡Nipsea集团开发出吸收99.9%光的超黑汽车涂层
3
法国Tiwal为全球最大帆船游艇部署四艘充气帆船
4
易捷航空今冬在英国新增13条航线覆盖8座机场
5
阿联酋阿提哈德航空A350-1000亚特兰大航线商务舱票价起价4700美元
6
美国弗吉尼亚港耗资4.5亿美元启用东海岸最深港池
7
美国Honor Foods部署Trimble系统,路线规划时间减少20%
8
BMT与澳大利亚Austal签署战略协议支持造船项目
9
阿布扎比港口集团开通阿联酋-伊拉克周班集装箱滚装航线
10
2026年7月雷诺斯启动1100万欧元第一阶段扩建乌兹别克斯坦物流枢纽
