越南广治省人民委员会近日表示,已收到越南电力集团(EVN)依据《投资法》相关条款提交的关于广泽三期液化天然气火力发电厂项目投资政策与投资者审批的请求,该项目无需通过土地使用权拍卖或投资者招标选定。

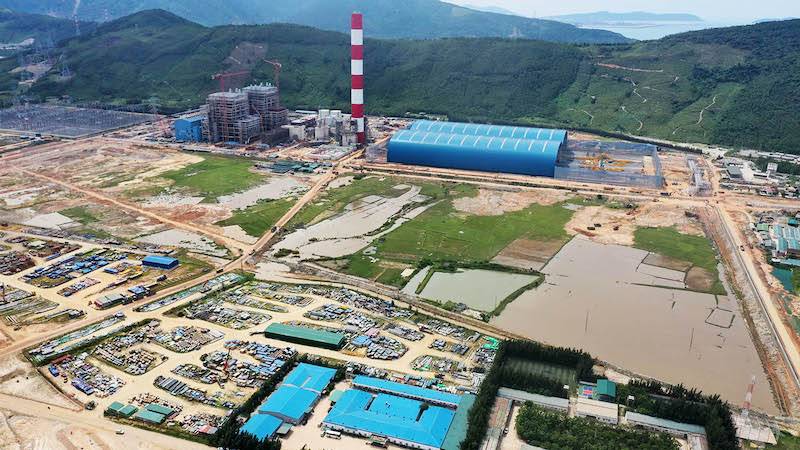

光泽一号火电厂施工现场全景。图片来源:EVN。

广泽三期项目坐落于广治省富泽乡(Hon La经济区内),装机容量达1500兆瓦,采用联合循环燃气轮机技术,总投资额为52.481万亿越南盾。项目旨在2031年至2035年间向国家电力系统,特别是北部地区稳定供电,以满足政府总理批准的调整后第八期电力计划要求。若项目转让至越南国家电力公司,将形成总规模约4500兆瓦的光泽电力中心,涵盖一期、二期及三期电厂。

目前,光泽一期火电厂工程已接近尾声,总体进度约达96%,预计1号机组将于2025年12月并网发电,整个项目2026年投入商业运营。光泽二期与三期液化天然气发电厂装机容量均为1500兆瓦。

越南电力公司(EVN)第二电力项目管理委员会已发布广泽二期液化天然气火电厂项目EPC招标文件(第08号),总投资额逾26万亿越南盾,该项目为第八电力计划大型电源项目实施与运营进度的关键工程。EPC总包08号采用国际公开招标,内容包括全厂勘察、设计、设备供货、施工安装及试运行等,并要求施工期强制购买建筑保险。

招标文件规定,投标人须提交最近三个财年经审计的独立财务报表,国内投标人需附企业所得税申报表和完税凭证,外国投标人提供同等认证文件,合资企业债务须归类为第一类。

同时,广泽一期火电厂煤炭进口港桥梁和防波堤已完工,煤炭接收设备正在安装中。广泽二期液化天然气火电项目总投资52.49万亿越南盾,其中发电厂部分投资逾40万亿越南盾,液化天然气港口仓库部分投资近12万亿越南盾。项目装机容量1500兆瓦,含两台联合循环燃气轮机机组,预计商业运营后每年可提供约90亿千瓦时电力。

根据政府批准的投资政策调整,该项目燃料由煤炭转换为液化天然气(LNG),液化天然气港口设计可接收载重量高达10万载重吨的船舶,并配备25万立方米储罐系统和再气化站。该项目位于原广平省光泽县光东乡,是越南第八电力规划调整后优先投资的重点项目之一,预计投资额包括20%股权和80%国内外商业贷款。
