俄罗斯列宁格勒核电站7号机组安装熔体捕集器外壳
2025-10-16 15:07
收藏
熔体捕集器外壳已成功安装在俄罗斯列宁格勒核电站7号机组(列宁格勒二期核电站3号机组)的反应堆厂房内。该核电站目前有四台机组在运行,其中5号和6号机组为新型VVER-1200反应堆,正建设中的7号和8号机组将取代现有的3号和4号机组。

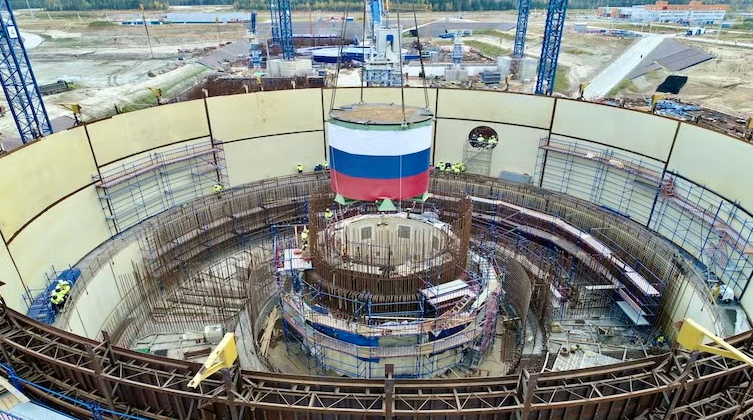

此次安装任务由总承包商“泰坦-2”的专家执行,重达157吨的熔体捕集器外壳被精准安装到反应堆竖井中,比原计划提前近一个月完成。列宁格勒核电站厂长弗拉基米尔·佩雷古达表示:“这是今年交给我们团队的关键任务之一,接下来还有安装填料块、检修平台等近600吨部件的工作。”壳体安装仅用八小时,使用了一台起重能力为2000吨的重型履带起重机,约有50名专家参与。泰坦2号核电站检查部门及相关员工对施工进度进行了监督。
安装过程要求极高精度,允许偏差仅为几毫米。Titan-2管理层启用了在列宁格勒5号和6号机组及土耳其参考机组中有丰富经验的人员。项目总监康斯坦丁·胡佳科夫称:“我们培训了八支轮班团队,近90人都是专业人士,还为监督人员提供了额外培训。”熔化物定位装置是7号机组最重要的非能动安全系统之一,能在堆芯熔化事故中可靠容纳高放射性燃料熔体,确保人员和环境安全。
