全球最大“人造太阳”首个真空室模块吊装就位
2025-04-14 09:45
收藏

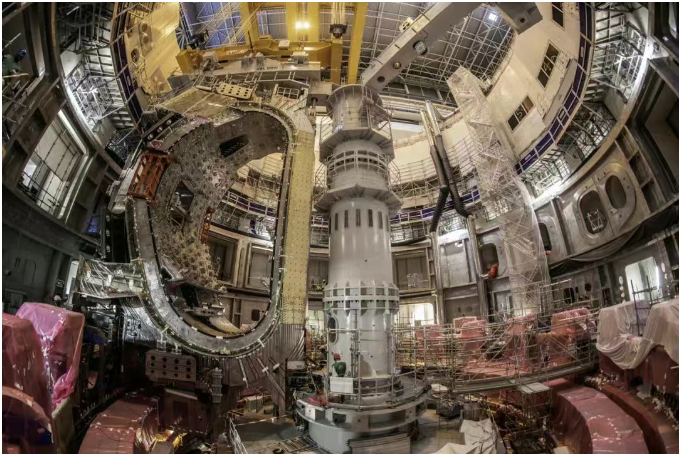

4月10日,位于法国南部卡拉达舍的国际热核聚变实验堆(ITER)真空室模块组装合同标段(SMSA)首个真空室模块(7号模块)顺利完成吊装并精准就位,成为SMSA中首个进入托卡马克堆坑的核心扇段模块。

国际ITER组织总干事巴拉巴斯基博士致信包括中核工程联合体在内所有参与者,对这一成就表示肯定。中核工程联合体作为项目承包商,联合中、法、意等国分包商,在业主和监理公司支持下完成了吊装。

ITER真空室模块组装是将托卡马克真空室、真空室冷屏和环向场线圈等大型设备精准组装成模块的复杂系统工程。项目投标阶段,团队组建了中、法、意三国共8家企业的联合团队。该团队凭借专业能力成功中标,于2024年2月底获得安装合同。

工程技术团队办公室有20余位来自不同国家的成员,每天早上7:30至下午6:00开展工作,包括会议讨论、技术交流和电话沟通。不同文化背景的碰撞激发了创新,团队共同推动项目进展。

项目现场每周一早上9:00,业主、监理公司和承包商中核工程联合体的管理层集中开会,讨论本周工作安排和问题解决方案。每天早上7:00,施工团队与业主、CMA支持团队碰面,协商当天工作安排。这种沟通机制确保了项目进度按计划推进。

此次ITER真空室模块成功落位较原计划提前了三周,吊装总重达1368吨,打破了ITER项目施工部件吊装多项记录。中、法、意的工程技术人员合作研发并实施了精细化吊装方案,攻克了多项关键技术难题,确保模块安全、精准、稳定就位。管道焊接、仪表安装、精密加工等关键工序也在中外共同努力下取得技术突破。

中核工程联合体团队将以此为契机,加强与国际同行的沟通与交流,拓展合作空间,共同开发ITER新合同,推进项目取得更大进展。
