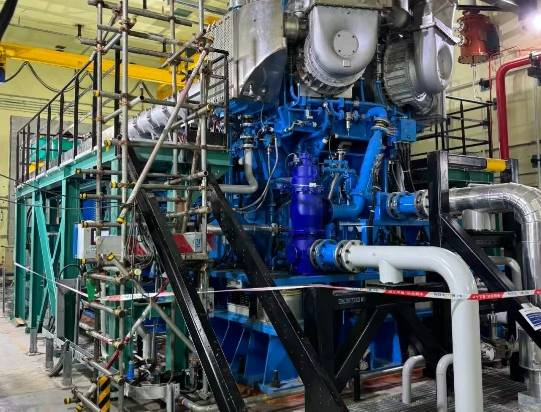

太平岭核电一期工程6台应急柴油发电机组全部可用
2025-05-30 10:06
收藏

近期,太平岭核电2号机组核岛10kV应急电源系统(系列C)柴油机顺利完成TP53试验,标志着2号机组热试柴油机系统调试可用攻坚任务圆满完成,至此,太平岭核电一期工程6台应急柴油发电机组全部可用。

2号机组核岛10kV应急电源系统(系列A)、2号机组核岛10kV应急电源系统(系列C)两台应急柴油发电机组于2024年11月同时开始安装,为保证柴油机系统热试任务完成,柴油机专业小组安排专人负责推进,联合工程公司惠州项目部、中核二三惠州项目部、生产厂家各方成立党员攻坚小组,制定为期6个月的安装、调试攻坚计划,全力推动两台应急柴油发电机组高质量建设。最终,2号机组核岛10kV应急电源系统(系列A)、2号机组核岛10kV应急电源系统(系列C)先后于3月22日、4月14日移交调试,并于4月17日、5月20日调试可用,满足2号机组柴油机系统热试条件,圆满完成攻坚任务。

太平岭核电一期工程共六台应急柴油发电机组(1、2号机组核岛10kV应急电源系统系列A/B/C),是厂内主要的应急电源,按照独立性原则分别布置在不同厂房。作为厂区重要应急设备,在太平岭核电联合党委的坚强领导下,项目攻坚团队坚持以应急柴油发电机组安装“一台比一台好”为目标,从一期工程第一台应急柴油发电机组引入工作开始至最后一台应急柴油发电机组试验成功期间,团队成员始终坚持“严慎细实”工作作风,以枕戈待旦的姿态,群策群力、攻坚克难,克服多重难关,保质保量完成设备安装调试各重要工作,为机组装料及商运工作顺利推进创造利好条件。

本简讯来自全球互联网及战略合作伙伴信息的编译与转载,仅为读者提供交流,有侵权或其它问题请及时告之,本站将予以修改或删除,未经正式授权严禁转载本文。邮箱:news@wedoany.com
