中国三门核电站3号机组汽轮发电机组已完成2小时盘车试验,具备可用条件
2026-02-27 13:22
收藏
2月25日23时30分,中国三门核电3号机组汽轮发电机组完成2小时盘车试验,各项参数均处于正常范围,标志着汽轮机盘车装置已具备可用条件。顺利完成这一节点不仅为后续实施凝汽器抽真空创造了良好前提,也推动3号机组向热试和汽轮机非核蒸汽冲转目标更进一步。

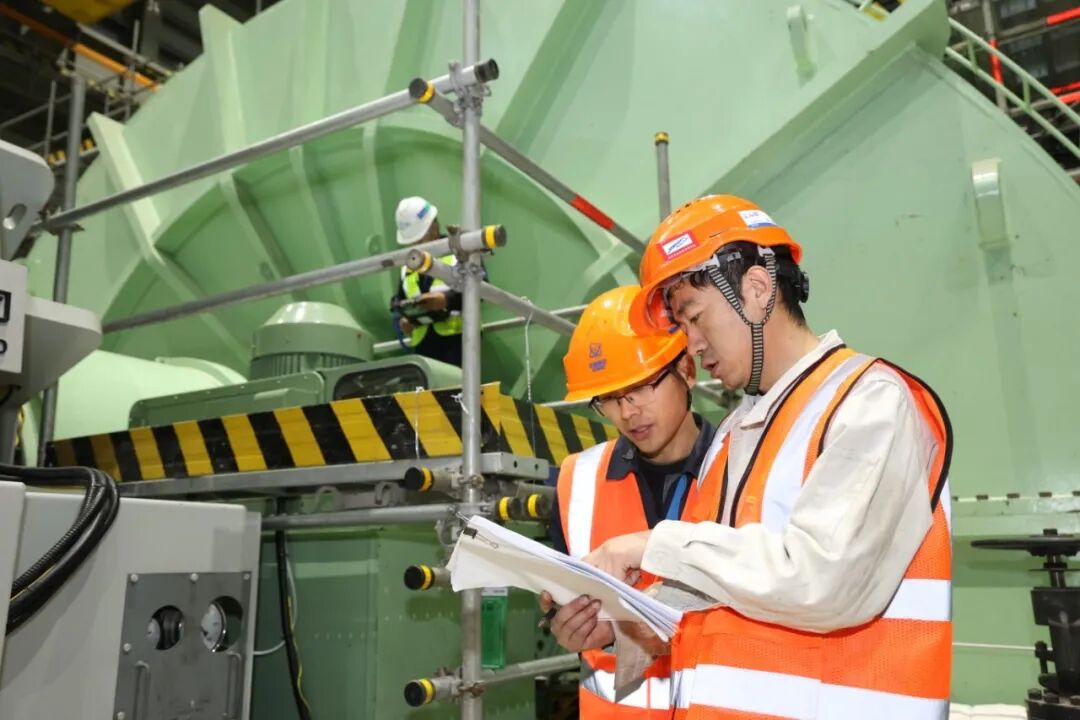

三门核电3号机组采用的汽轮机是四缸、单轴、六排汽、凝汽式设计,位于常规岛汽轮机厂房8.5米运转层。汽轮机盘车可用是三门核电项目常规岛工艺调试过程中的里程碑节点,经此次专项验证,确认盘车运行稳定可靠,符合预期标准。汽轮发电机组盘车试验,既是对前期安装质量的综合验证,更是主机系统安全实现冲转并网的前提保障。

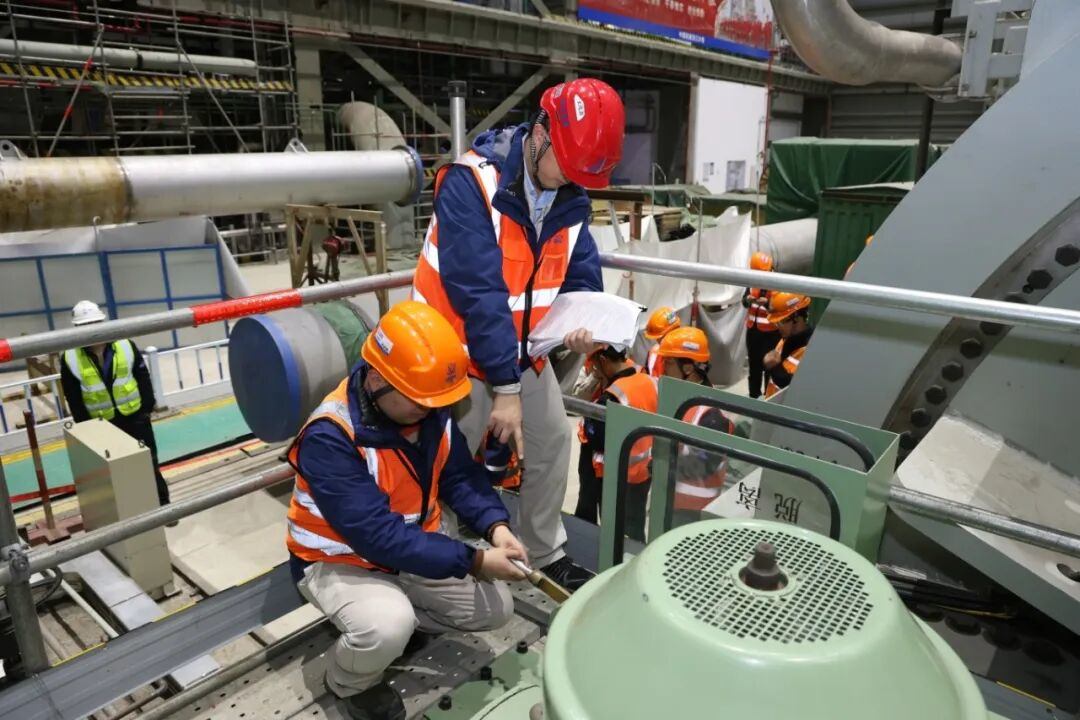

为确保3号机组盘车可用节点安全高效实现,三门核电二期工程调试队在调试控制中心(SCC)的统一指挥下,严格落实“追求卓越·改革破局”年工作部署,强化统筹协同、严守核安全底线,细化专项方案,抓实全过程质量管控,调试与工程人员团结协作、轮班作业,克服润滑油冲洗油质要求远高于国标要求和冲洗周期长、防异物等级高、临措恢复工程量大等困难,并先后解决了氢气密封油管线倾斜度缺陷、前轴承箱异音等一系列问题,以严慎细实的作风保障盘车试验一次成功。

站在“十五五”开局新起点,三门核电将深入贯彻集团公司战略部署,锚定“十五五”高质量发展规划目标,坚持创新驱动、深化改革攻坚,以实干担当奋力推进工程建设,为打造一流核电工程、服务国家能源战略贡献坚实力量。
相关推荐

中国国网盐城东台供电保障万亩夏粮智能种植用电
2026-06-02

巴拉圭农业机构指责欧盟生物燃料新规扭曲协议
2026-06-02

日本东电将于6月2日启动福岛第一核电站2号机组乏燃料池核废料回收作业
2026-06-02

俄罗斯首台VVER-TOI机组库尔斯克(Kursk)核电站二期1号机组启动首次例行检修
2026-06-02

ITER启动全球最大超导磁体测试平台,首枚线圈成功冷却至4开尔文
2026-06-02

法荷合资Thorizon公司拟2034年在荷兰博尔瑟勒建成商用钍基熔盐堆
2026-06-02

土耳其能源部长拜拉克塔尔:目标是今年底投运阿库尤(Akkuyu)核电站一号机组
2026-06-02

波兰格丁尼亚港战略地块签约租赁,将生产首座核电站所需大型钢结构
2026-06-02

牛津西格玛与洛克伍德合作生产英国STEP聚变项目关键线圈原型
2026-06-02

日本关西电力完成大饭核电站3号机组新燃料组件运输
2026-06-02
最新简讯
