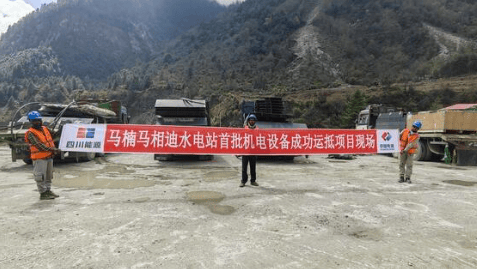

3月22日,尼泊尔马楠马相迪水电站首批机电埋件运抵项目施工现场,标志着该电站正式进入机电安装阶段。这批机电埋件由四川能源发展集团投资建设,中国化学工程七局承建,主要包括水轮机、尾水管等基础部件,总重约128吨。运输过程从哈尔滨电气公司基地启运,途经川藏公路穿越高海拔地区,经中尼吉隆口岸出境,最终抵达项目现场。团队克服地形复杂和气候多变等困难,确保设备安全准时到达。
在设备进场过程中,尼泊尔电力发展司的审批及清关手续耗时较长。在中国驻尼泊尔大使馆的协调下,四川能源发展集团川投国际公司成立专门小组,与尼方相关部门进行多次沟通,历时两个月完成所有流程,为机电埋件顺利运抵扫清障碍。马楠马相迪水电站是中尼电力合作的重点项目,总装机容量135兆瓦,由中国水电七局负责EPC总承包,涵盖机电设计采购等内容。目前厂房施工进展顺利,这批机电埋件的成功运抵为后续安装工作奠定基础。
