尼泊尔塔纳湖水电站引水隧洞衬砌完工 全长1418.75米
2026-04-30 08:35
收藏

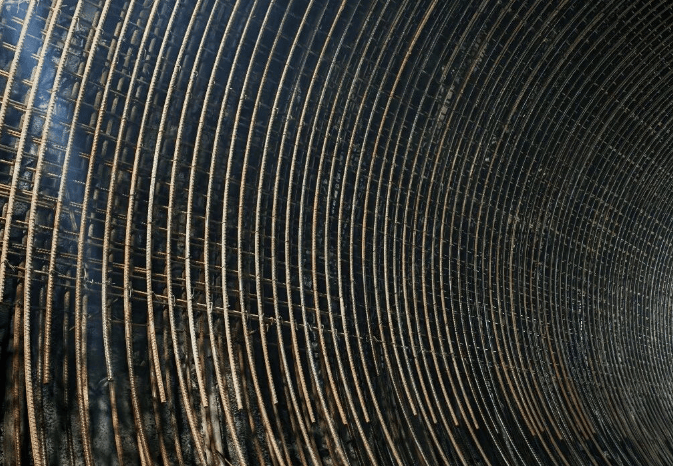

维度网讯,近日,尼泊尔塔纳湖水电站项目引水隧洞衬砌工程最后一仓混凝土顺利入仓,该引水隧洞衬砌工程全部完成。该引水隧洞全长1418.75米,地处喜马拉雅山脉南麓,地质构造复杂。施工中该引水隧洞需穿越多处地下水富集破碎带,其中五类围岩占比达30%、四类围岩占比22%,高占比五类围岩段开挖后洞型变形严重,处置耗时较长。

项目部针对围岩变形制约工期的关键堵点,与监理工程师沟通后确定“分区施工、边处置边衬砌”方案,在桩号0+000-0+478.5未变形段率先启动衬砌施工,同步推进危岩体变形处置。首仓衬砌混凝土于2024年8月3日浇筑,通过工序优化累计节省工期4个月。技术团队优化混凝土配合比,引入模块化智能钢模台车施工工艺。施工过程落实全过程质量管控,建立“三方联合验收”机制,对钢筋制安、止水带安装等控制点反复核验,该引水隧洞实现衬砌施工全程“零事故”。

项目部下一步将推进该引水隧洞回填注浆、机电设备安装等工作。
