中国田湾核电站7、8号机组设计变更前端防控体系构建与工程实践
2026-05-21 10:03
收藏

维度网讯,践行“六大控制七个零”和“充分准备、一丝不苟、万无一失、一次成功”的工程建设全过程精细化管理理念,落实“标准化、集约化、一体化、契约化”基本管理原则。

聚焦经验反馈,凝练良好实践,建立知识管理机制,助推全产业链工程建设管理能力协同进阶,久久为功打造中核集团新时代卓越工程项目管理模式。

核电项目在设计、建造到调试阶段,伴随认知、条件的变化,设计变更在所难免。设计变更源于设计优化、接口变化、错误修改、标准修改、使用需求变化、施工条件限制等多种因素。如何有效提高设计质量、最大限度避免或减少设计变更对施工造成的返工浪费,是田湾核电站7、8号机组设计管理中必须系统谋划的重要环节。

以往设计变更管理多侧重于变更提出后的审批与管控,属于“事后管控”模式。实际上,设计变更是设计文件的补充,两者具有同等地位。事后管控因介入时机过晚,往往难以规避变更带来的负面影响,大多只能被动接受,代价巨大。而且业主的设计变更管理应重点聚焦对工程质量、安全基准、工程进度及项目投资存在实质性影响的变更。因此,必须将管理关口前移,构建设计变更前端防控体系,从设计变更的审批过程管理转向设计变更诱发因素的事前预防与事中控制。

设计变更前端管理实践

1. 前端管理体系的架构设计

构建“目标牵引—行动落实—资源保障”闭环管理模式:

战略层:实现图纸一次可用率“100%”,设计变更引起的现场返工情况为“0”。

执行层:建立五大核心机制,包括接口标准化管理、经验反馈、设计监督、驻院验收、变更预警机制。

支撑层:将设计变更管控纳入合同考核中,并对设计变更造成的损失开展索赔溯源。

2. 前端管理体系的核心机制

接口标准化管理。根据以往工程经验,设备接口是影响设计进度和质量的关键因素之一。在田湾7、8号机组项目中,核岛由俄方负责设计,除一回路主要设备由俄方直接供货外,其余设备均由中方在中国或第三国(非中、俄)采购。为响应设备国产化要求,江苏核电有限公司积极推动设备国产化,中国采购设备达32000余台,涉及供货厂家150多个。

由于中国多数厂家此前未与俄方设计院合作,也不熟悉俄方的设计体系及相关法规要求,如何清晰传达设计要求、确保设备接口信息在设计过程中得到准确落实,成为一项细致且复杂的工作。

针对此类国际合作项目中设备接口信息交换的痛点和难点,江苏核电调研分析后,策划并制定了核岛供货设备的标准化接口模板及配套工作流程。通过建立分专业的标准化设备接口提资模板,明确了设备与设计之间“提什么、怎么提”的问题,显著提升了设备接口信息的交换效率与准确性,为减少因接口问题引发的设计变更奠定了坚实基础。

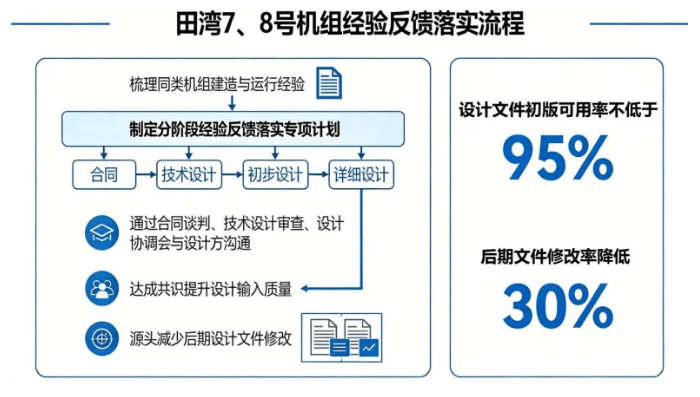

经验反馈。在田湾7、8号机组项目启动前期,江苏核电系统梳理了同类机组的建造与运行经验,并制定了分阶段(涵盖合同、技术设计、初步设计及详细设计)经验反馈落实的专项计划。通过合同谈判、技术设计审查、设计协调会等多种渠道,就经验反馈问题与设计方深入沟通并达成共识,从而有效提升了设计输入质量,从源头减少了后期设计文件的修改。

在收到首批图纸后,江苏核电组织各专业进行细致审查:一是核查本专业图纸的共性问题,如内容完整性、经验反馈落实、图面设计错误等;二是检验设计接口的符合性,包括设备接口的落实及专业间接口的匹配。所有问题被梳理成清单,并在后续的设计监督与图纸验收中,作为核心依据向设计院反馈,形成了有效的质量管理闭环。

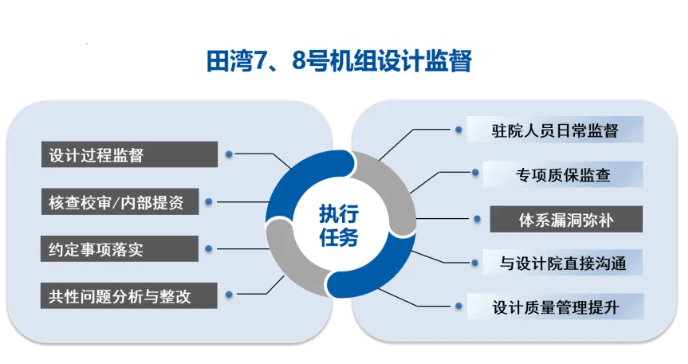

设计监督。设计监督的重点在于核查设计院是否按规定履行了校核、审核及专业间的互校工作,内部提资流程是否完备,以及双方约定的相关事项是否在设计活动中得到有效落实。同时,还关注设计过程中出现的共性问题是否深入分析原因,并采取针对性的整改措施。

在田湾7、8号机组的设计监督工作中,上述活动主要由驻院人员具体执行。此外,江苏核电还定期派出设计和质保部门相关人员,对设计院开展专项质保监查,以系统性提升设计质量管理水平。

驻院验收。基于以往与俄方的合作经验,江苏核电在合同策划阶段,便前瞻性地提出派驻专业骨干常驻设计院开展设计文件验收的要求。此举旨在将质量管控关口前移,核对文件完整性并对技术内容进行深度预审。

具体流程如下:设计院在每月文件正式签署前,需先提交中方预审。驻院人员逐份审查,重点验证经验反馈、设计接口及会议纪要等关键要求的落实情况。针对重要事项,联动公司内部各专业部门联合审查。所有审查意见正式提交设计院核查,待所有问题经沟通并整改完毕,双方才共同签署验收证书并将生效图纸发往现场实施。

上述驻院验收模式通过双方协作将审查环节前置,显著提升了图纸质量,有效减少了现场设计变更,成效显著。

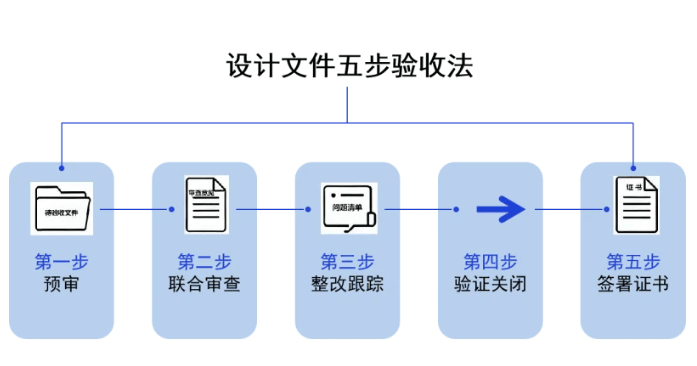

“五步验收法”:预审:驻院团队提前获取设计文件预发布版,结合经验反馈对设计文件进行预审;联合审查:组织各专业开展联合审查;整改跟踪:设计院限定时间内反馈整改情况;验证关闭:设计院完成修改后,团队进行二次闭合验证;签署证书:设计院完成整改后签署验收证书,设计费支付与问题整改直接挂钩,未整改彻底不支付设计费。

设计变更预警。设计变更是工程建设中的常见现象。然而,由于设计院不完全掌握现场的施工工序与进度,其发布的设计变更可能滞后于现场实际进展。例如,当设计变更发布时,施工单位可能已完成相关技术准备(如管道预制、钢筋绑扎等)或者施工工作,从而导致局部返工与材料浪费,直接影响工程进度与质量。

为从根本上解决这一问题,江苏核电创新推行了“设计变更预警机制”。该机制以“整体协同”为基础,组织设计与施工方共同参与,依据现场施工计划节点,并结合专业特点综合考虑技术准备与材料预制周期,以“倒排工期”的方式精准推算每项变更发布的“最晚时限”。

运作流程上,设计院需按此时限分批次复核已发布图纸。经评估确有必要变更的,则纳入预警清单进行跟踪管理。此举在设计与施工间建立了高效的协同桥梁,使双方工作安排更具预见性,成功扭转了因变更滞后造成的被动局面,提升了工程建设的整体可控性。

保障机制。合同考核:在国际项目合作中,合作方通常仅以合同条款为唯一行动准则,相较于中国设计院,缺乏有效的行政约束机制。当业主在设计管理方面提出高标准、高要求时,合作方常以“合同中无此规定”为由拒绝配合,导致业主在协调与管理中缺乏抓手,项目推进困难。

针对上述问题,田湾7、8号机组将设计费单独拆分设立“设计伴随服务考核”支付项。该机制将设计院的日常工作表现与合同费用支付直接挂钩,围绕图纸验收、设备接口、变更预警等关键工作,设置明确的工作进度与质量指标。每季度对设计院进行考核,达标后方可支付相应合同费用。通过这一方式,有效增强了对合作方的过程管理能力。

变更索赔:设计变更是导致工程投资超概的关键因素之一。高质量的设计能从源头减少变更。对于确有必要发布的变更,其方案的合理性与发布的及时性直接关系到现场损失的程度。田湾7、8号机组变更管理程序中明确规定:在设计变更发布前,必须厘清变更原因与责任方。对于因设计错误引发的变更,业主方将启动索赔流程。此举旨在倒逼设计单位提升源头设计质量,从而有效控制变更数量。

总结与展望

在田湾7、8号机组的工程实践中,前端防控体系的价值得到验证:一是在管理理念上,实现了从“事后处置”到“源头治理”的根本性转变;二是在管理效能上,有效提升了设计进度与图纸质量,对比俄罗斯同类机组,供图整体进度提前3个月,图纸发布即可用的比例提升至95%以上,工程期间设计变更数量总体减少了30%且未发生重要或重大设计变更,为降低工程返工风险、保障项目关键路径按期完成提供了保障;三是在管理文化上,促进了参建各方的协同融合,夯实了前端防控的实施基础。

田湾核电站7、8号机组设计变更前端防控实践,为核电工程全周期精细化管理提供了重要借鉴。在中国核电批量化建设与国际合作持续深化的背景下,推动设计变更管理由事后处置向事前预防、前端管控转型,已成为提升工程质量、控制投资与进度的关键路径。未来,可将接口标准化、经验反馈、设计监督、驻院验收、变更预警等成熟前端防控模式推广应用于各类核电项目,并结合数字化协同设计、智能管控技术进一步优化提升,实现设计源头提质增效。强化合同约束与责任追溯,持续降低变更发生率与返工风险,对保障核电工程安全高效建设、增强中国核电行业核心竞争力具有重要意义。
