斯摩棱斯克核电站3号机组提前完成大修并并网发电
2025-02-25 11:18
收藏
斯摩棱斯克核电站的3号机组已于2月20日提前完成了其定期维护工作,并成功并网发电。此次维护工作原本按照Rosenergoatom集团批准的年度大修计划,自1月11日起进行,但得益于高效的维修服务和承包商的资源调动,3号机组得以提前10天投入运行。
斯摩棱斯克核电站负责人阿列克谢·列先科(Alexey Leshchenko)表示,核电站通过利用现有经验、风险导向方法和俄罗斯原子能公司生产系统的方法,在确保安全和质量的前提下,优化了维修期限。这种优化不仅体现在3号机组的提前并网发电上,还体现在对临时储备的合理利用上,以确保国家发电任务的顺利完成。
此次维护工作中,6号汽轮发电机组提前投入发电,预计新增发电量将超过1亿千瓦时,这一电量足够满足一座30万人口城市6个月的平均用电需求(每月62.5千瓦时)。同时,5号汽轮发电机的修复工作预计将持续到3月中旬。

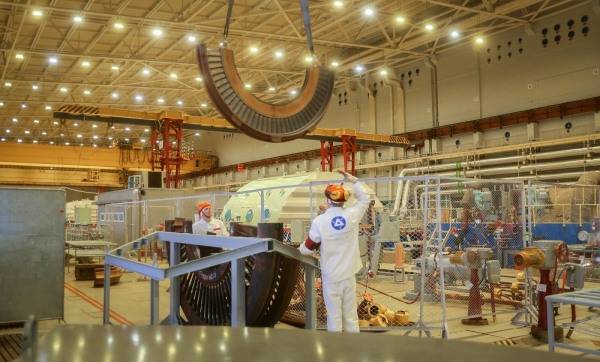

在为期40天的维修期间,超过2000名员工参与了这项工作,他们完成了约500项工艺操作,涉及反应堆、汽轮机、电气、化工等车间的设备。这些任务包括对工艺通道和动力装置控制和保护系统通道进行超声波检测,测量石墨堆的几何参数,以及其他多项确保工作安全的重要任务。
除了当前的维护和修理工作外,斯摩棱斯克核电站还对3号发电机组汽轮机房的技术供水系统、给水泵压力阀门控制系统和给水阀门进行了现代化改造,以提升设备性能和运行效率。
斯摩棱斯克核电站2025年的修复工作计划将持续180天。在此期间,2号机组将于3月8日至4月16日停运进行定期维护,而1号机组则计划于5月10日至8月7日与电网断开连接进行大修。
相关推荐

美国陆地能源公司获77英亩熔盐反应堆测试场地
2026-06-20

俄罗斯BREST-OD-300快堆完成汽机基础首浇
2026-06-20

英国兰卡斯特大学推出200万英镑核模拟器
2026-06-20

乌克兰扎波罗热核电站750千伏电力线修复启动
2026-06-20

美国Oklo与Centrus签署意向书为五座反应堆供应燃料
2026-06-20

美瓦拉原子能Ward250反应堆达临界
2026-06-20

美俄亥俄州2030年开建1.5吉瓦BWRX-300小堆项目
2026-06-20

英国Core Power启动船载小型堆可行性研究
2026-06-19

巴西矿业能源部长与国际原子能机构讨论核治理改革
2026-06-19

泰拉能源2026年在英国启动345兆瓦纳特里姆反应堆设计评估
2026-06-19
最新简讯
1
美国Federated Wireless推出Spectrum AI,CBRS网络容量扩至五倍
2
荷兰工程与咨询公司哈斯康宁收购苏黎世工程公司Next剩余51%股份
3
瑞士初创企业Duokey发布免费量子风险评估工具
4
肯尼亚与OpenAI商谈在内罗毕设立东非首个学院
5
乌兹别克斯坦启动农村基础设施计划第二阶段,总投资3.4亿美元
6
法国ANSSI要求2027年、2030年逐步强制后量子密码认证
7
韩国MangoBoost今年完整服务器机架系统销售,预计收入100亿韩元
8
俄罗斯2020年以来农村发展计划拨款近5000亿卢布
9
俄Cloud.ru开建约11兆瓦数据中心,2027投运
10
新西兰One NZ借Rimini Street支持Oracle系统加速AI创新
