鲁普尔核电站试运行或推迟至2025年底,电网建设进度影响关键节点
2025-03-03 10:56
收藏

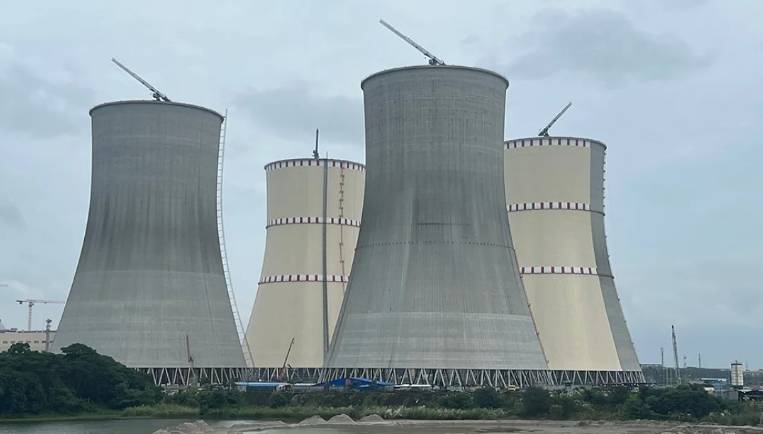

由于帕德玛河上的电网建设时间超出预期,孟加拉国鲁普尔核电站的试运行可能会推迟一年,预计将在2025年底开始。这对孟加拉国政府和俄罗斯原子能公司(ROSATOM)原定的时间表构成了挑战。
今年1月初,财政和科技顾问Salehuddin Ahmed曾向媒体透露,ROSATOM计划在今年4月前进行试运行。上周俄罗斯原子能公司总经理阿列克谢·利哈乔夫在访问孟加拉国时并未透露试运行的具体信息,仅表示项目预演正在进行中,测试运行即将开始。
据艾哈迈德介绍,虽然一号机组的建设工程已完成85%,但附属项目,特别是帕德玛河和亚穆纳河上架设的输电线,建设进度滞后。尽管政府正努力加快帕德玛河电网线路的建设,但亚穆纳河输电线路的完成仍需时间。
国际原子能机构(IAEA)作为原子能相关发电厂的全球监督机构,将在访问项目现场并进行认证后,试运行才会开始。目前,帕德玛河输电线路的实际工程进度已完成85%,但俄罗斯方面强调使用帕德玛河网格线进行试运行。
相关推荐

中国发布首个阿尔法核素医学团体标准
2026-04-30

中国辽宁徐大堡核电2号机组CV调整环顺利吊装就位
2026-04-30

俄罗斯Atommash工厂完成阿库尤核电站四号机组关键设备生产
2026-04-30

俄罗斯库尔斯克核电站二期工程1号机组VVER-TOI反应堆正式投运
2026-04-30

挪威Aker Solutions与英国劳斯莱斯SMR签署小型模块化反应堆合作备忘录
2026-04-30

印度塔拉普尔(Tarapur)核电站完成57年机组延寿大修
2026-04-30

印度与加拿大签署26亿美元长期铀供应协议 加速百吉瓦核电目标
2026-04-30

中广核三澳核电2号机组热试完成
2026-04-30

中广核浙江三澳核电项目1号机组正式具备商业运行条件
2026-04-30

83.47亿元!中国广核拟收购两大核电公司股权
2026-04-30
最新简讯
1
美国博通推出大众市场10G PON与Wi-Fi 8芯片方案,助力千兆宽带规模化部署
2
芬兰诺基亚FWA业务出售给美国Inseego
3
新加坡PDG宣布建设印尼JC4超大规模数据中心园区,规划容量240兆瓦
4
瑞典爱立信获哥斯达黎加ICE 5G合同
5
荷兰Veon在乌克兰投资增至13亿美元 超额完成承诺
6
美国AOS推出SmartClamp DrMOS系列,用于AI服务器
7
美国Ubiquiti发布机架式网关UDM-Beast,搭载8核Arm处理器14网口,定价1499美元
8
SpaceX星舰投资逾150亿美元
9
三星转向AI转型,推动硅光子与内存业务增长
10
美国Zayo完成42.5亿美元收购Crown Castle光纤业务
