美国凯洛斯在橡树岭推进35兆瓦非轻水反应堆示范园区
2026-06-13 10:14
收藏

维度网讯,凯洛斯电力公司(Kairos Power)在田纳西州橡树岭的前K-33气体扩散工厂场地上,正推进其氟盐冷却高温反应堆示范园区建设。该园区计划容纳35兆瓦热功率的非动力反应堆Hermes和50兆瓦电功率的Hermes 2。Hermes于2023年底获得美国核管理委员会(NRC)颁发的施工许可证,成为首个获批的非轻水反应堆,也是美国50多年来首个获得许可的反应堆。Hermes 2作为该公司首座发电反应堆,将根据2024年获得的研究和测试反应堆施工许可证建造,预计2030年开始向谷歌供电,最终根据电力购买协议在2035年前提供500兆瓦电力。

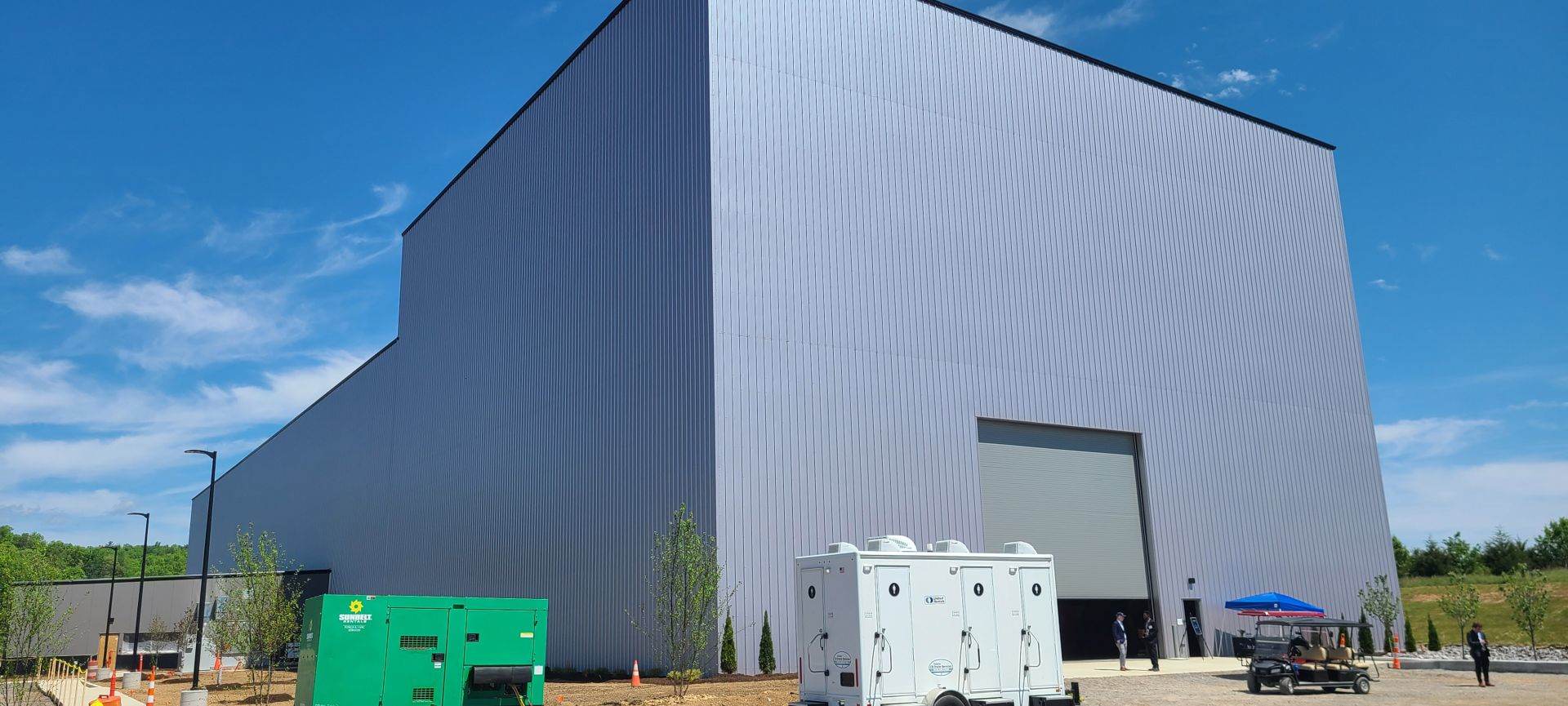

凯洛斯在先进反应堆开发中采用迭代开发方法,通过建造工程测试单元(ETU)系列逐步推进。在建造Hermes之前,团队在ETU 1中完成了14吨熔融氟盐冷却剂转移试验;在ETU 2中,公司制造了首个ASME U2认证容器;ETU 3则位于橡树岭,整合了维护、操作员培训、制造和施工功能。在制造ETU 3反应堆容器时,凯洛斯与剑桥真空工程公司和谢菲尔德大学高级制造研究中心合作,采用电子束焊接替代传统弧焊工艺,该方法不使用填充金属,能降低成本和减少热影响区。该14英尺高的容器已于2025年7月运往橡树岭并完成安装,ETU 3设施计划于今年夏天完工。

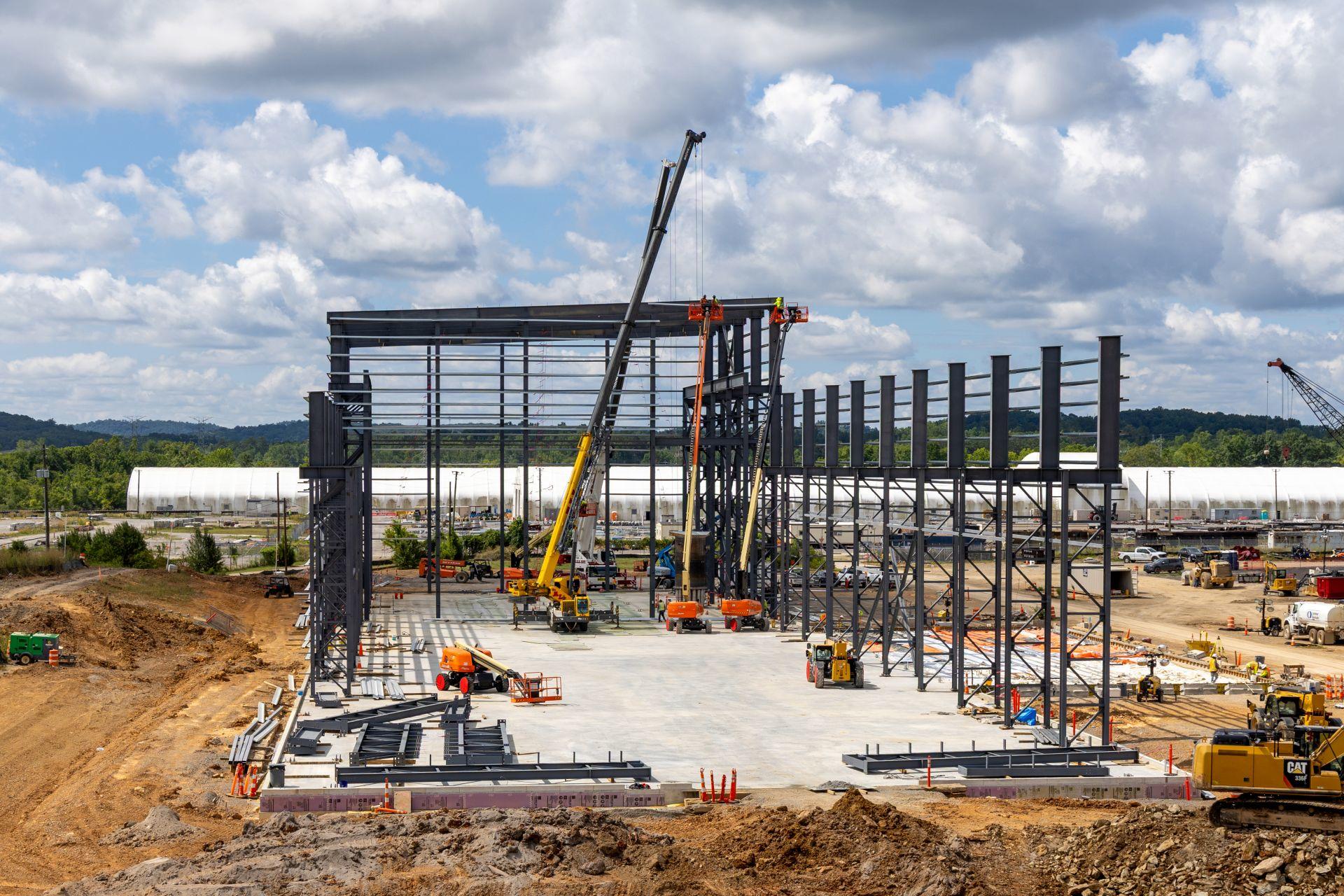

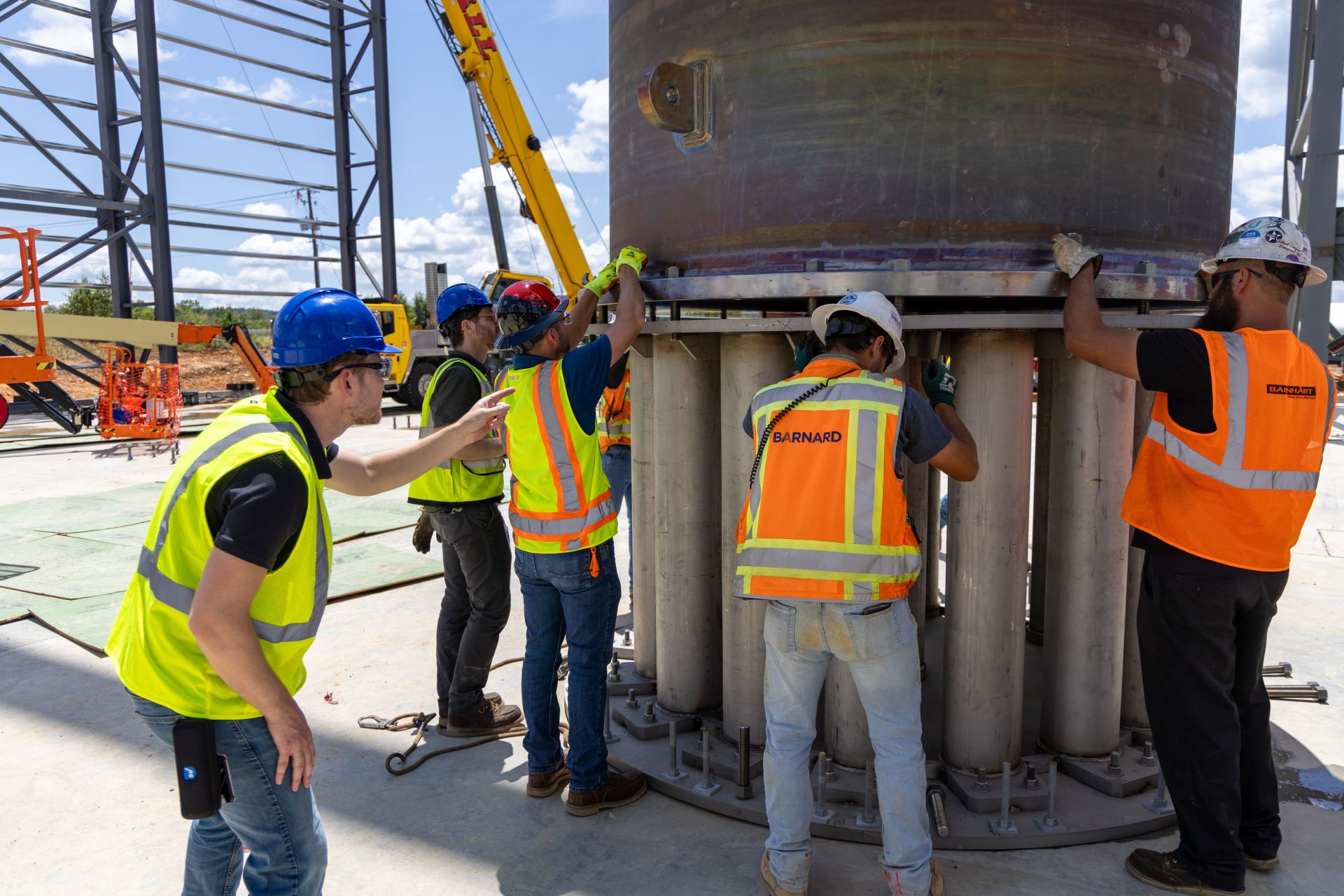

为降低核施工风险,凯洛斯选择垂直整合策略,内部生产与盐连接、安全相关或非现货供应的部件和材料。公司通过预制和预铸工厂组件,如混凝土屏蔽、正弦波接头和隔震单元,来优化施工过程。去年12月,工人安装了一个由预制混凝土制成的屏蔽结构,该结构使用了与橡树岭国家实验室和缅因大学合作的3D打印聚合物复合墙板。今年2月完成的辐射性能测试表明,该结构性能良好,测量结果与工程模型高度吻合。在Hermes场地,工人还将在基础中安装阻尼器和弹簧,以演示工厂对地震活动的响应。

凯洛斯联合创始人兼首席技术官爱德华·布兰福德(Edward Blandford)表示,该公司在Hermes场地的非核施工方面通过迭代方法进行了调整和改进,这些前期投入虽不便宜,但能减少现场延误和下游挑战带来的更大代价。田纳西河流域管理局(TVA)首席核官马修·拉斯穆森将这一过程比作科学方法,认为它能让公司在学习中前行并影响最终设计质量。Hermes测试反应堆计划2028年准备就绪,Hermes 2计划2030年准备就绪;凯洛斯已向NRC提交申请,要求将Hermes的最迟完工日从2026年12月31日延长至2029年4月30日。

该示范园区建成后,将拥有两座Hermes工厂、一个模块化系统设施、ETU 3以及其他配套基础设施。凯洛斯首席执行官兼联合创始人迈克·劳弗(Mike Laufer)表示,通过新型核技术产生的电力是否能够以可负担的方式交付还有待证明,但他相信公司能够实现这一目标。
