中国金昌2×1000兆瓦调峰煤电项目2号机组倒送电一次成功
2026-06-24 11:01
收藏

维度网讯,甘肃腾格里沙漠河西新能源基地配套金昌调峰煤电项目2号机组近日倒送电一次成功,项目正式具备调试电源,向投产目标迈出关键一步。

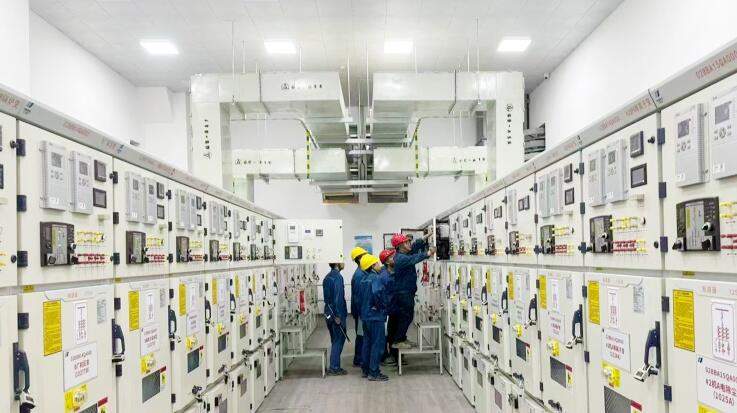

倒送电成功为后续设备及系统调试、吹管、整套启动等关键工作奠定了前提基础。本次倒送电范围覆盖备用共箱母线、10千伏母线等核心系统,从盘柜基础施工到桥架安装、电缆敷设,再到断路器单体试验与母线耐压试验,每一道工序均需验收合格,项目团队经历了一次系统性考验。

为保障厂用电受电顺利完成,项目团队在倒送电前12小时进入冲刺状态,搭建雨棚应对雨期施工风险,明确团队分工并高效协同作业,先后完成高压电气设备软连接安装、耐压试验、绝缘测试、定值核对及业主配合消缺等系列工作,为机组厂用电受电提供了组织和技术的双重保障。

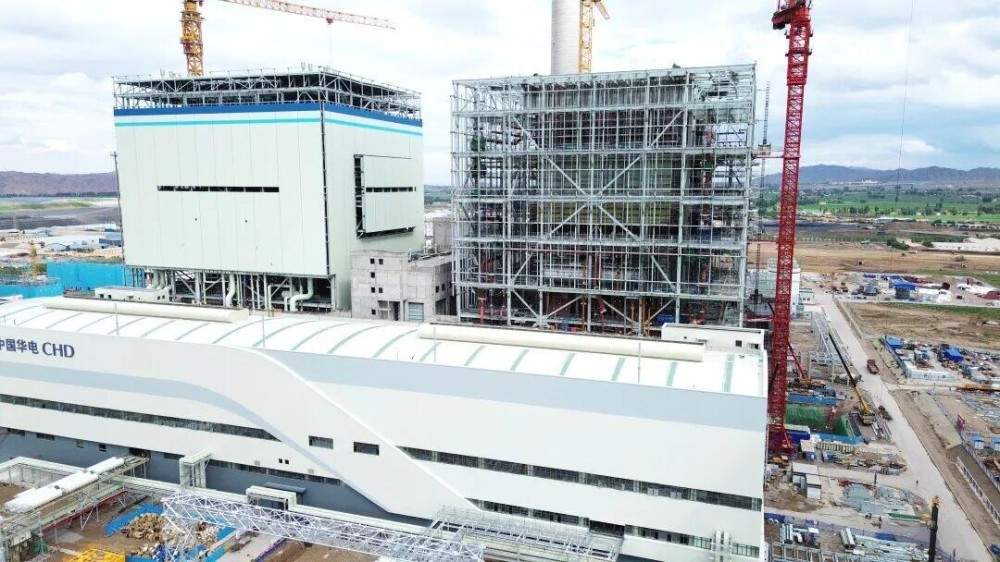

金昌2×1000兆瓦调峰煤电项目是国家批复的甘肃腾格里沙漠河西新能源基地配套调峰电源点,项目建成后将成为中国首个“煤电+新能源+通道”一体化示范项目。上海电建所属二公司承建项目2号机组主体建筑安装工程。
