波黑塞族共和国(Republic of Srpska)的能源和矿业部长Petar Đokić (彼得·乔基奇)表示,位于福查(Foča)附近比斯特里察河(Bistrica river)上的三座水电站预计将于2026年底前完工。

中国公司AVIC (中航国际)负责建设这三座总装机容量为39兆瓦的水电站,这些设施完工后将由塞族共和国国家电力公用事业公司Elektroprivreda Republike Srpske (ERS)运营。
比斯特里察河是德里纳河(Drina)的支流,河上的三座小型水电站正在紧锣密鼓地建设中,所有工程计划于2026年底前完成。
Hidroelektrane Bistrica水电系统将由三座级联电站组成,这些电站安装在沿福查-萨拉热窝公路的河流峡谷中。这些设施的建设正式始于2021年12月。
项目总成本估计为1.03亿欧元
完工后,该系统总装机容量将达到39兆瓦,年发电量152吉瓦时。Đokić还表示,签署的合同对该项目的估值为1.028亿欧元。
去年,塞族共和国政府与中国承包商AVIC签署了关于资助比斯特里察河上三座水电站建设的协议。

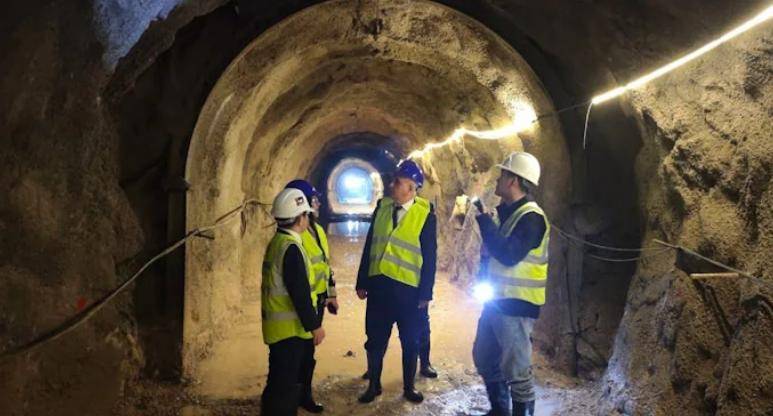

三座水电站包括近十公里的隧道
AVIC的现场经理指出,该项目包括三座水电站,总计9,800米的隧道,目前只有600米的隧道工程尚未完成,并相信项目将按计划完工。
Hidroelektrane Bistrica公司首席执行官Dejan Pavlović (德扬·帕夫洛维奇)表示,已完成9.2公里的隧道。他指出,比斯特里察河的高水位已经减缓了建设进度。
投资这三座水电站的公司包括:
Hidroelektrane Bistrica
Hidroelektrane na Drini(项目主要所有者)
财务支持由ERS提供。
