中老500千伏联网项目老挝段配套民生项目——纳磨南村小学提前封顶
近日,中老500千伏联网项目老挝段配套民生项目——老挝乌多姆赛纳磨南村小学顺利封顶。作为承载中老友谊的民生工程,项目在高质量建设基础上,较原计划提前5天实现封顶目标,为2025年11月全面竣工提供保障。

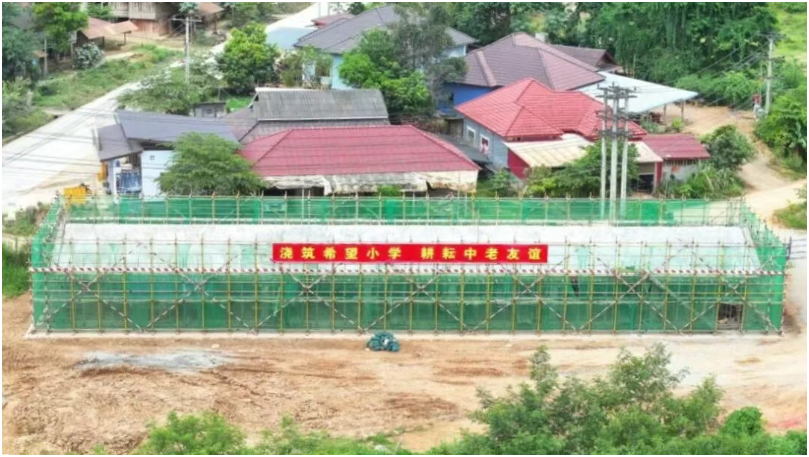

面对老挝雨季持续强降雨的挑战,老挝国家输电网公司(EDL-T)牵头组织各参建团队采用“动态施工窗口期管理”机制,通过实时监测天气情况,做实做细施工方案,同步增加施工班组人员与机械设备投入,确保雨季工期不滞后、质量不打折。自2025年8月5日开工以来,仅用38天便实现主体封顶。
纳磨南村小学教室主体封顶,标志着该项目已完成关键节点,为后续教室二次结构施工、室内装修及通风等预留充足时间。按照计划,纳磨南村小学将于2025年11月下旬正式竣工移交,届时,将为老挝纳磨南村的孩子们提供更优质的学习环境。
