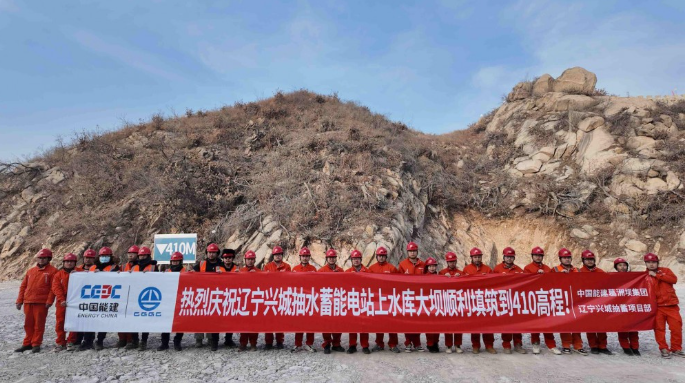

近日,辽宁兴城抽水蓄能电站上水库大坝填筑施工达到410米高程,顺利完成年度节点目标。该节点的完成为后续大坝大规模填筑作业奠定了基础。
该上水库大坝采用沥青混凝土面板堆石坝设计,坝顶高程为513.50米,坝顶长度约1035.50米,最大坝高106米。大坝整体填筑方量约563.15万立方米,计划于2027年9月30日完成全部填筑。自今年5月启动填筑以来,项目团队克服了料源质量、汛期降雨及低温严寒等施工挑战。
为控制坝体变形,工程在坝体下游410米高程以下设置了增模区。施工过程中,项目团队引入了智能碾压系统,通过定位与传感技术对碾压遍数和速度进行控制,并实时监控相关数据。目前大坝已填筑至84米高,累计完成填筑方量49万立方米。
