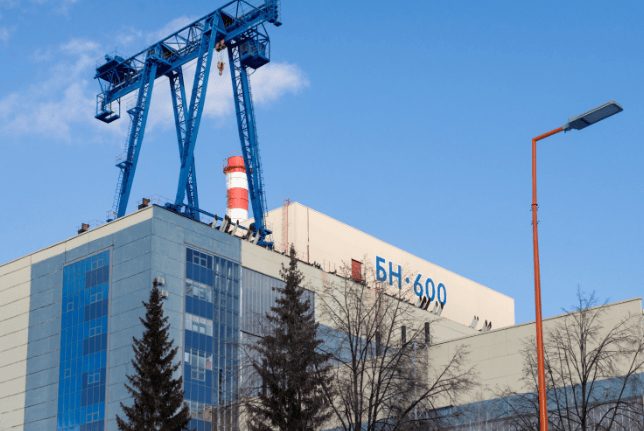

俄罗斯别洛雅尔斯克(Beloyarsk)核电站第三台BN-600快中子反应堆发电机组已于2月25日进入计划性停运维护阶段。停运期间,机组将进行燃料更换、设备检修与系统升级,并开展相关预防性维护工作。

本次维护主要围绕燃料组件更换与电气系统现代化改造两项重点任务展开。燃料更换将累计投入超过34000工时,计划为反应堆更换123个燃料组件,这也是该机组运行以来的第90次换料作业。电气系统改造将重点更新6号汽轮发电机配电回路的线路隔离开关、发电机断路器及相关继电保护与自动化设备,标志着该机组三台汽轮发电机的电气升级进入收尾阶段。

项目负责人伊尔沙特·比克巴耶夫(отметил Ильшат Минуллович)介绍,此次改造旨在推动系统从传统机电继电器向基于微处理器、支持数字通信协议的先进保护装置过渡,可有效提升保护速度与选择性,增强系统扩展能力与设备自诊断功能。为缩短工期,现场已预先铺设超过20公里电缆,并完成二十多个新控制柜的安装与调试。此外,电站人员还将与乌拉尔原子能公司的专家合作,开展主循环泵的例行维护及油冷却器清洗工作。
按计划,3号机组的全部预防性维护工作将于2026年3月中旬完成,以确保斯维尔德洛夫斯克州电力与热能供应的安全稳定。
