中国福建漳州核电4号机组常规岛主蒸汽管道安装正式启动
2026-05-14 17:23
收藏

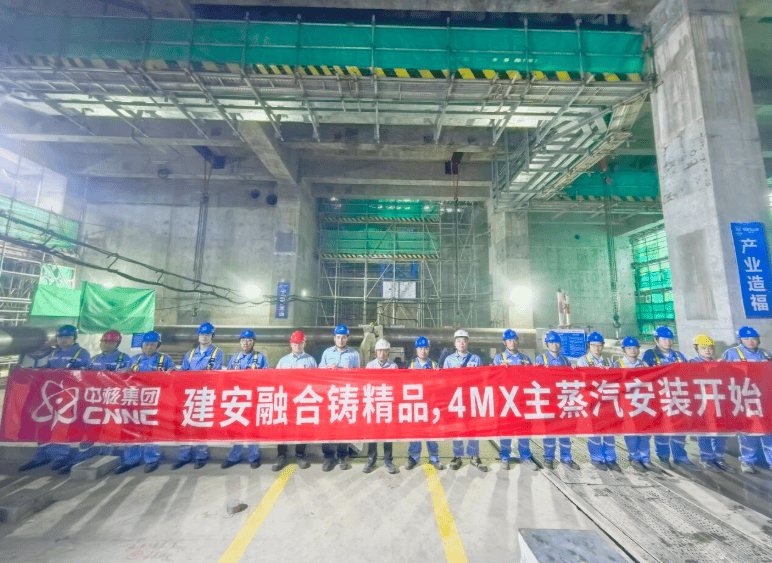

维度网讯,5月12日,漳州核电4号机组常规岛主蒸汽管道第一道现场焊缝开始施焊,标志着该系统安装工作正式启动。
为确保安装工作顺利推进,漳州能源在施工前进行了系统策划,提前梳理并严格管控各项先决条件,逐一落实了材料采购、图纸发布以及焊接工艺评定等前置工作。在管道施工环节,项目团队采用“地面组焊+整体提升”的作业工艺,将大部分焊接工作在地面完成后再进行整体吊装,从源头上减少了高空作业风险,并通过全过程管控保障安全与质量受控。
漳州核电4号机组是“华龙一号”批量化建设的重要组成部分。此前,4号机组核岛系统设备安装已于2月6日正式启动,本次常规岛主蒸汽管道的开工,意味着机组建设在核岛与常规岛两侧均进入设备安装阶段。作为二回路核心系统的主蒸汽管道,其后续安装进度将直接影响4号机组整体工程的推进节奏。
漳州核电项目建设团队将继续追求卓越,以更高标准、更严要求、更实作风,稳妥推进漳州核电二期工程后续工程建设。
