中国十堰潘口抽蓄电站引水隧洞主体完工
2026-05-29 13:58
收藏

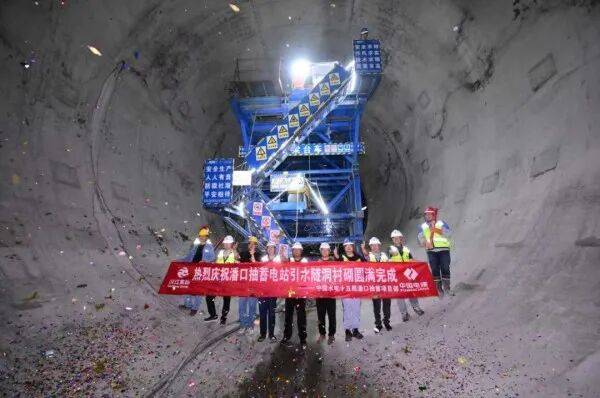

维度网讯,5月26日,潘口抽水蓄能电站引水隧洞衬砌混凝土最后一仓浇筑完成,标志着引水隧洞这一关键控制性工程主体完工,为年内双机投产创造了条件。

该隧洞全长939.764米,地质条件复杂,施工面临隧洞断面宽、坡度大、双层钢筋须连贯铺设无法分段、围岩渗水点多等难题。项目部组建专班与专家会商,形成“技术+管理”攻坚方案,以10米为一仓自下而上推进,确保3天一仓的施工进度。

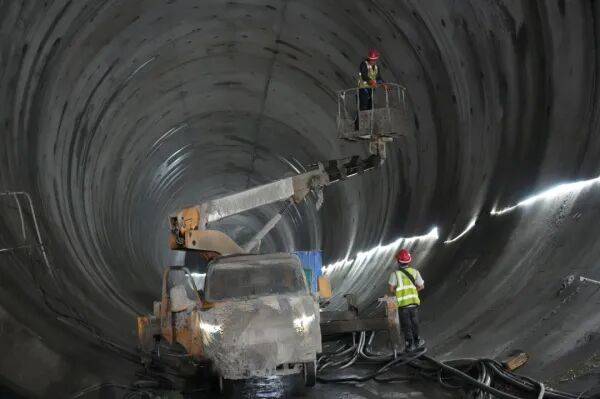

施工中采用全圆针梁台车整体模筑、三维激光扫描实时校准,实现“毫米级”无缝衔接;优化混凝土配合比,高压输送、双侧同步入仓,配合高频振捣消除气泡冷缝,保障结构密实与外观质量。

潘口抽水蓄能电站位于十堰市竹山县潘口乡,是国家抽水蓄能中长期发展规划项目和湖北省“十四五”规划重点实施项目。该电站总装机容量29.8万千瓦,装设2台装机容量14.9万千瓦的可逆式水泵水轮机组,是目前中国在建的水头变幅最大、转轮直径最大的超低水头抽水蓄能电站,亦是华中地区首座采用地面厂房的大中型混合抽水蓄能电站。

电站建成后,预计年发电量约2.8亿千瓦时,年节约标准煤约9.6万吨,减少二氧化碳排放超23万吨,将成为鄂西北电网重要调峰调频电源,助力十堰绿色低碳转型与能源安全保障。目前,项目部正加紧施工,确保6月底如期交付。
