维度网讯,南瑞继保供货的沙特电力公司(SEC)三期2.5吉瓦储能项目已于2026年5月27日完成全部并网充放电,标志着当前全球规模最大的电网侧构网型储能集群项目正式投入运行。

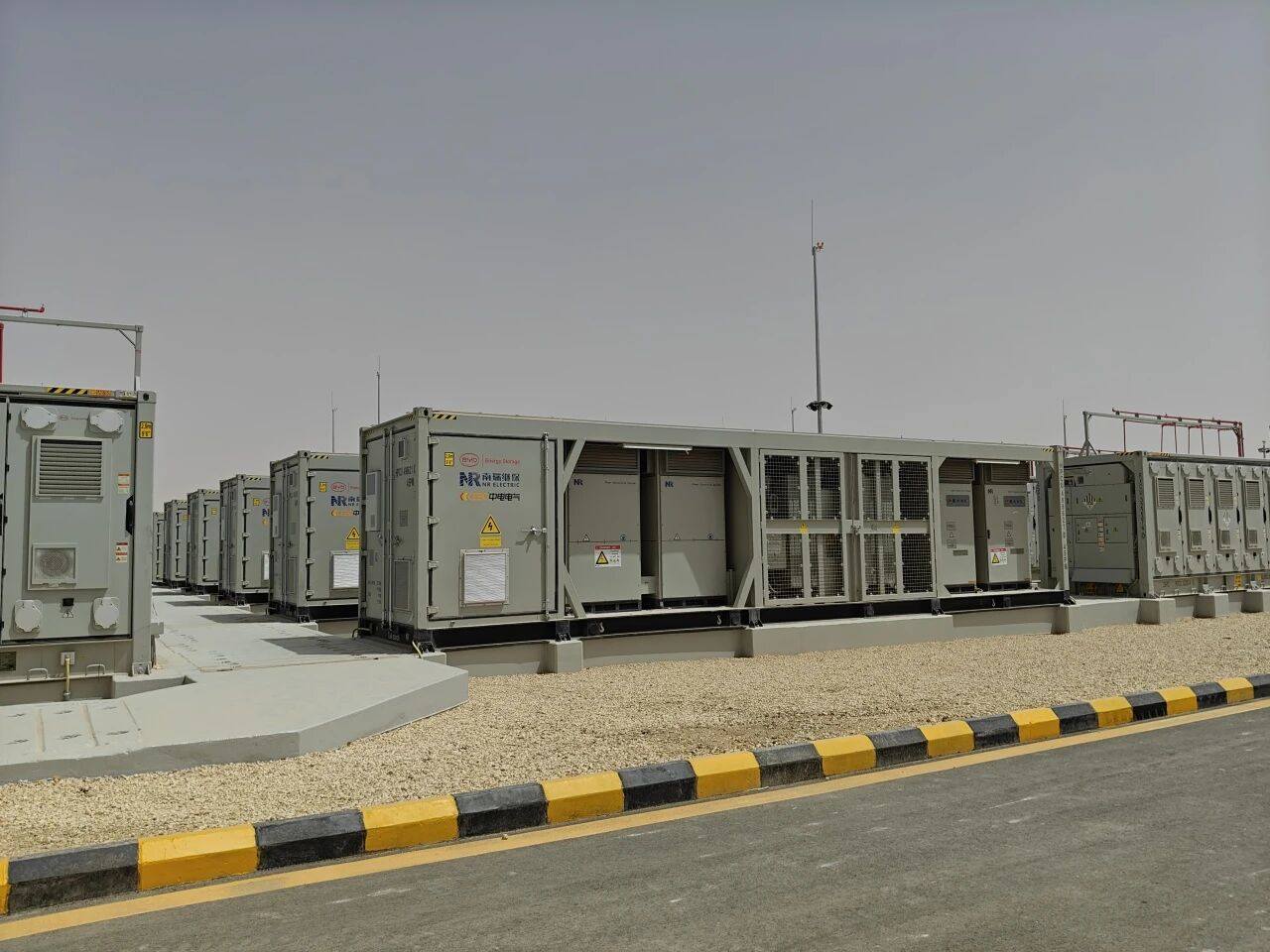

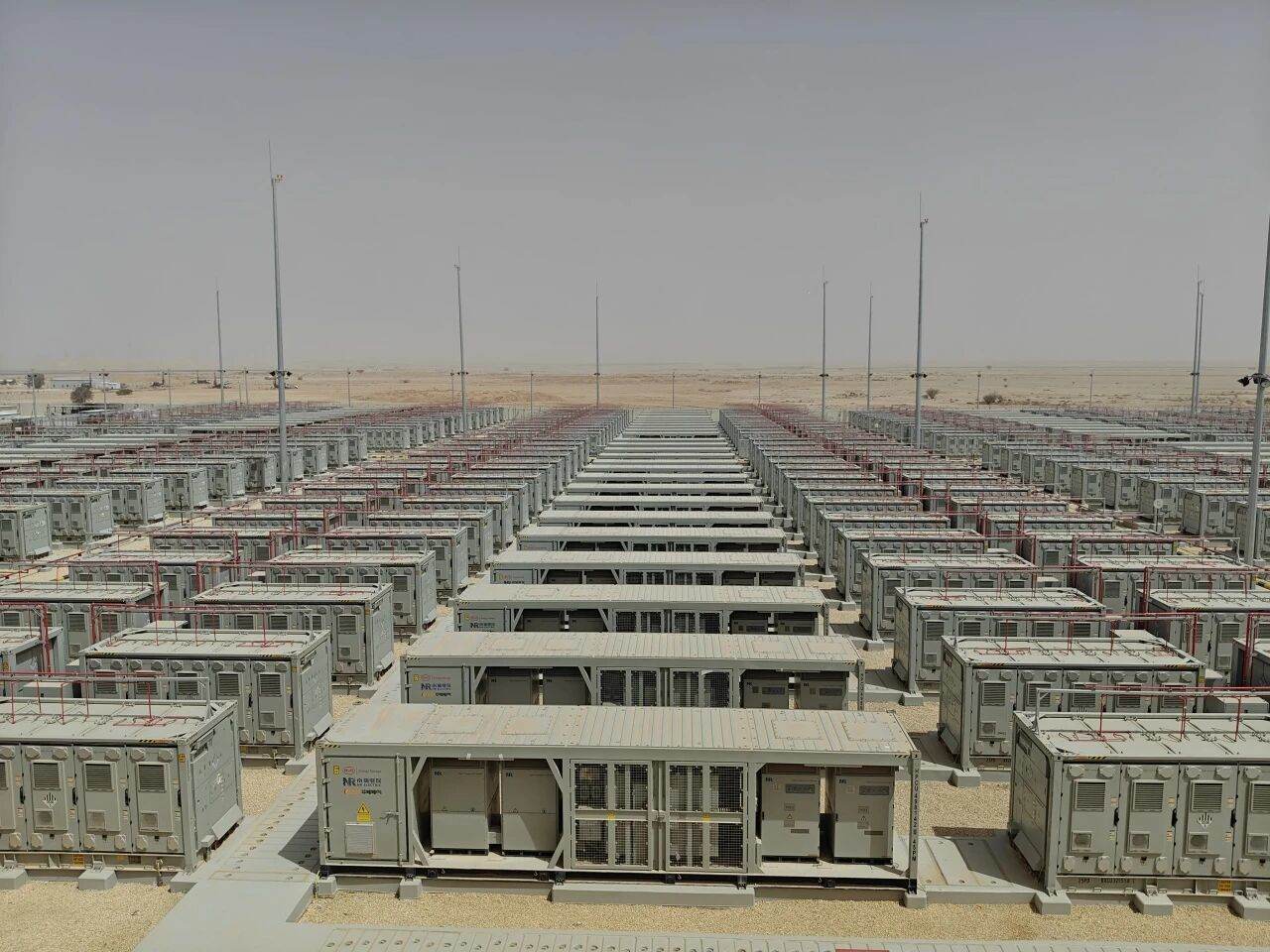

该项目覆盖沙特利雅得、拉比格、达瓦迪米、焦夫、凯苏马五大关键电力区域,是当前全球规模最大的电网侧构网型储能集群,包含超过2000台PCS(功率变换系统),具备功率调节、一次调频、动态调压以及黑启动、强弱网自适应等构网功能。项目投运后可提升沙特电网调节能力和新能源消纳能力,缓解当地电力供应紧张局面,保障电网稳定运行,同时契合沙特能源升级战略,支撑该国“2030愿景”落地。

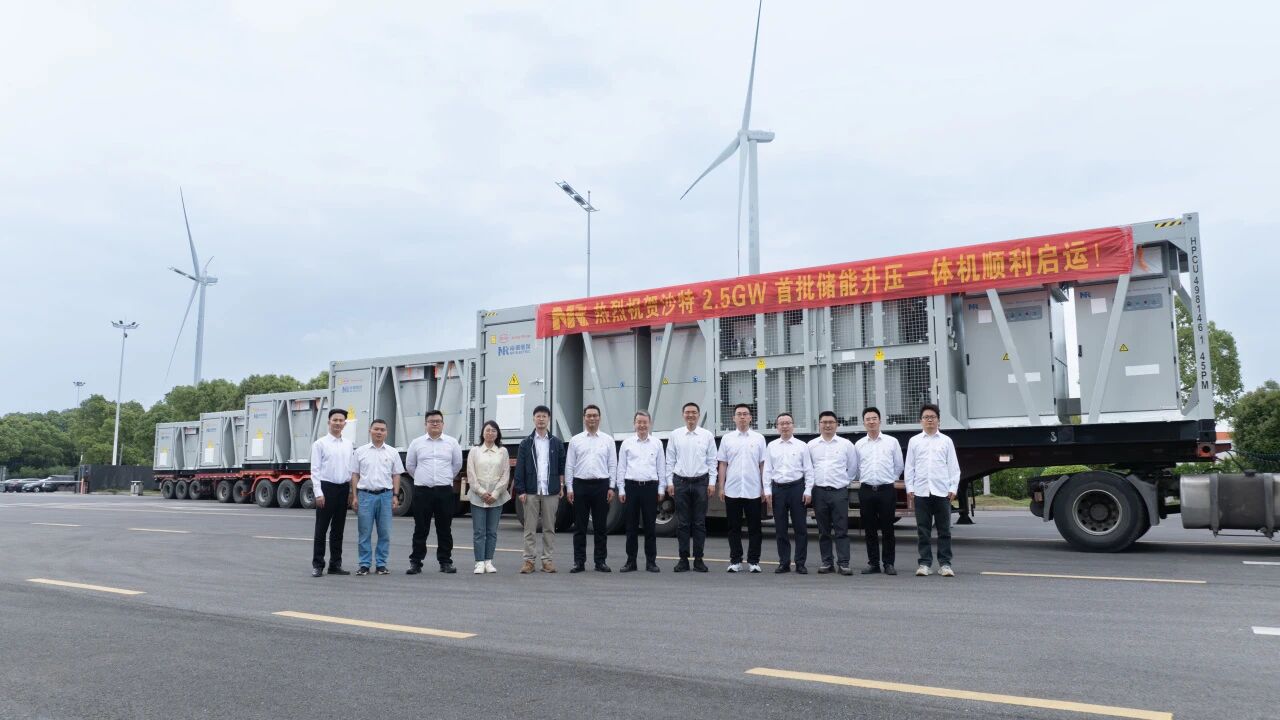

业主沙特电力公司(SEC)对项目交付提出极高要求,从启动到生产交付不足4个月。南瑞继保仅用一周完成成套图纸设计与提交,53天内完成首批储能升压一体机启运。现场团队应对高温、干燥及风沙等严苛环境,按照沙特电网规范、试验及验收要求推进施工,在沙特夏季用电高峰前实现全部并网运行。

本次跨国储能项目实施涉及沙特五大区域同步施工,调试周期短、协调难度大、建设标准严苛。项目团队提前统筹部署,细化全流程施工与测试方案,落实当地验收规范,高效完成现场调试及验收工作,保障按期并网投运。

南瑞继保此前提出“基于储能打造理想同步电源”理念,推出“NR-ISGrid”系列解决方案,包括构网型储能、构网型柔直、构网型SVG及静止同步调相机等产品。此次沙特SEC 2.5吉瓦储能项目的成功并网,是该公司以构网型储能支撑传统电力系统向新型电力系统转型的实践。南瑞继保表示,将继续为电力系统安全稳定运行及新型电力系统建设服务。
