维度网讯,PJM互联(PJM Interconnection)2026年8月3日宣布,715个新发电项目(总发电能力超过200吉瓦)获准进入其改革后互联流程第一周期开展研究。这是新流程下首批受理的拟议发电资源,新方法旨在减少投机性项目、提高可预测性并加快互联整体步伐。

申请窗口于4月27日关闭,PJM共收到811份新资源提案。所有提案须通过初始筛选,包括审核技术信息和财务保证金。按新规,项目需在进入周期研究前证明自身可行性,作出有实际意义的预付财务承诺并提供场地控制证明。项目按周期接受审查,单个周期设计为1至2年,具体视单个项目影响而定;此前排队研究的项目已无积压。
PJM规划副总裁杰森·康奈尔(Jason Connell)表示,PJM对正在推进的申请数量和质量感到鼓舞,这有助于解决长期电力供应短缺问题。他说,新流程旨在鼓励最终能建成的项目。

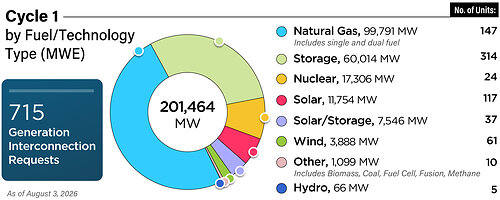

受理项目涵盖多种发电资源组合:储能314个、天然气147个、太阳能117个、风能61个、太阳能-储能混合37个、核能24个、其他10个、水力5个。
上述项目合计铭牌容量201.5吉瓦,其中天然气99.8吉瓦、储能60.0吉瓦、核能17.3吉瓦、太阳能11.8吉瓦、太阳能-储能混合7.5吉瓦、风能3.9吉瓦、其他1.1吉瓦、水力0.07吉瓦。“其他”类别包括生物质、煤炭、燃料电池、聚变能和甲烷。
康奈尔说,项目的数量和多样性表明开发商有在PJM地区建设的意愿,PJM将继续简化流程以满足行业尽快并网的需求。将新发电投入运行,对支持电网可靠性和通过平衡供需控制电力成本至关重要。
PJM在周期内使用近年引入的先进工具和路径提升大规模处理效率,包括谷歌Tapestry(Google Tapestry)开发的AI工具HyperQ,用于辅助审查大量申请数据。PJM将在整个第一周期评估该工具的影响。
PJM预计,到2038年区域内电力需求将增加至多70吉瓦,主要受数据中心和其他大型负荷用户驱动。需求增长已超过新增供应,威胁电网可靠性。铭牌容量代表资源向系统输出的最大潜在输出;按历史表现,申请互联的项目通常只有一部分会最终签署互联协议并投入运营。及时完成新资源互联,对13个州及哥伦比亚特区6700万人的持续供电至关重要。
自2020年以来,PJM累计处理超过300吉瓦的项目,其中超过100吉瓦签署了互联协议。目前有51吉瓦发电容量已签协议,但不少项目未动工或受州许可、供应链积压等障碍进展缓慢。PJM、各利益相关方以及州和联邦政策制定者正在共同推动解决这些挑战。PJM预计,2027年初完成的过渡周期2和2028年完成的第一周期结束时,签署协议的项目数量将明显增加。
PJM将于8月28日发布夏季峰值模型,冬季峰值和轻负荷案例于9月11日发布,供开发商了解第一阶段研究可能产生的系统影响,以决定继续推进或撤回。各项目详情可在PJM.com的周期服务请求状态页面查询。
PJM互联成立于1927年,负责确保高压电力系统可靠性,为特拉华州、伊利诺伊州、印第安纳州、肯塔基州、马里兰州、密歇根州、新泽西州、北卡罗来纳州、俄亥俄州、宾夕法尼亚州、田纳西州、弗吉尼亚州、西弗吉尼亚州全部或部分地区以及哥伦比亚特区的6700万人提供服务。PJM协调和指导该地区输电电网运营,电网包括88,417英里输电线路;管理竞争性批发电力市场;规划区域输电扩建改进以维持电网可靠性并缓解拥堵。PJM的区域电网和市场运营每年节省50亿美元。
